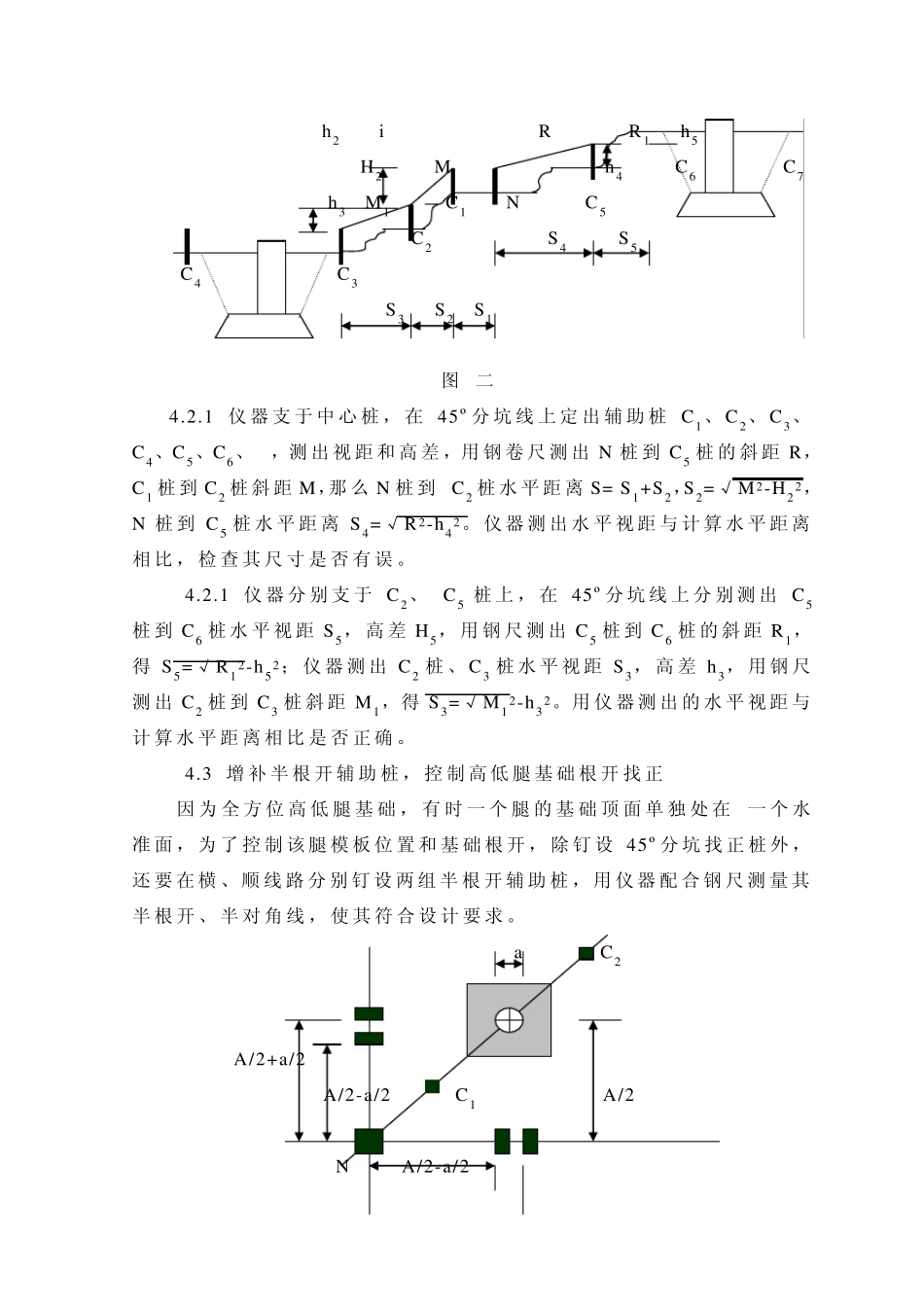

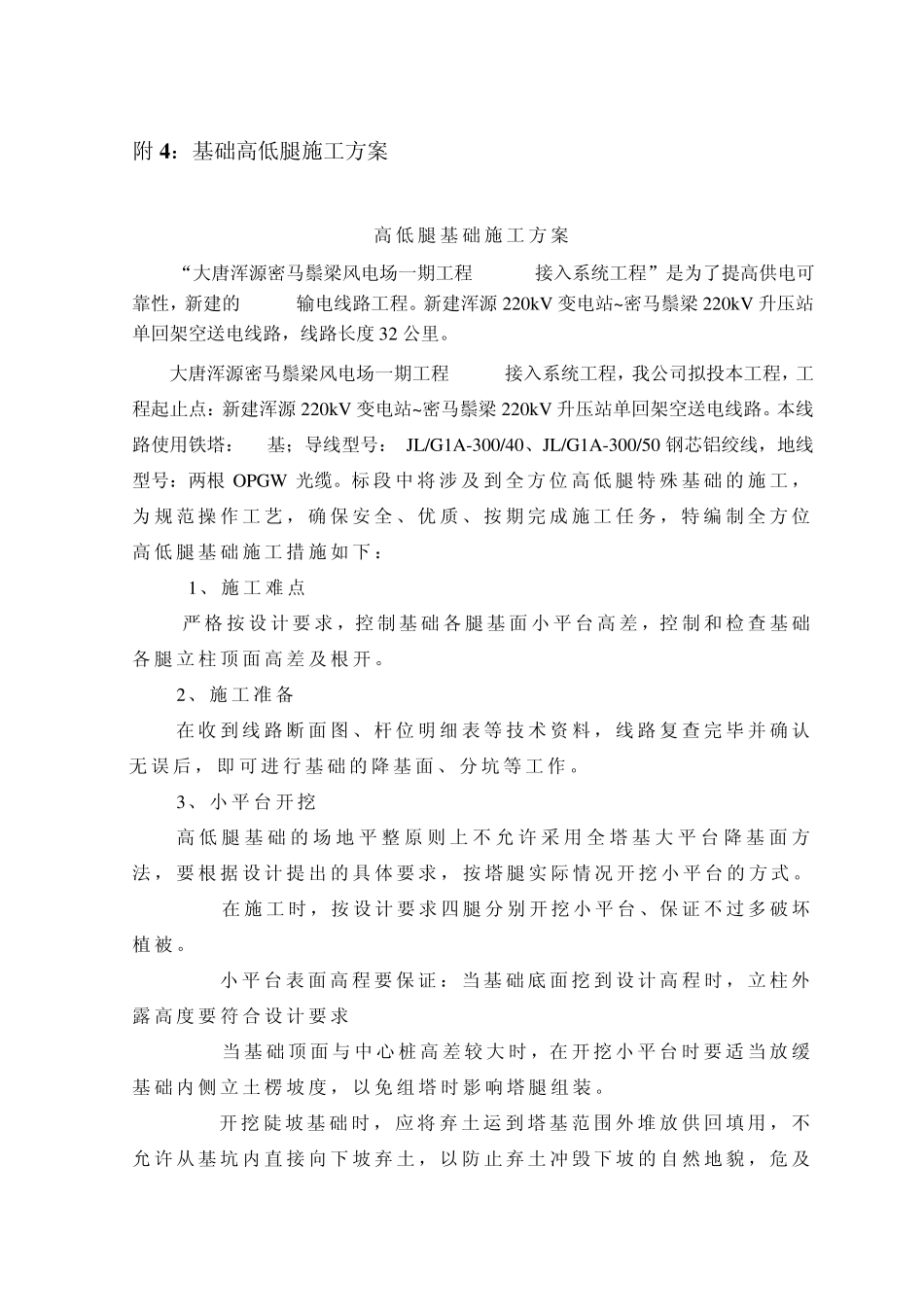

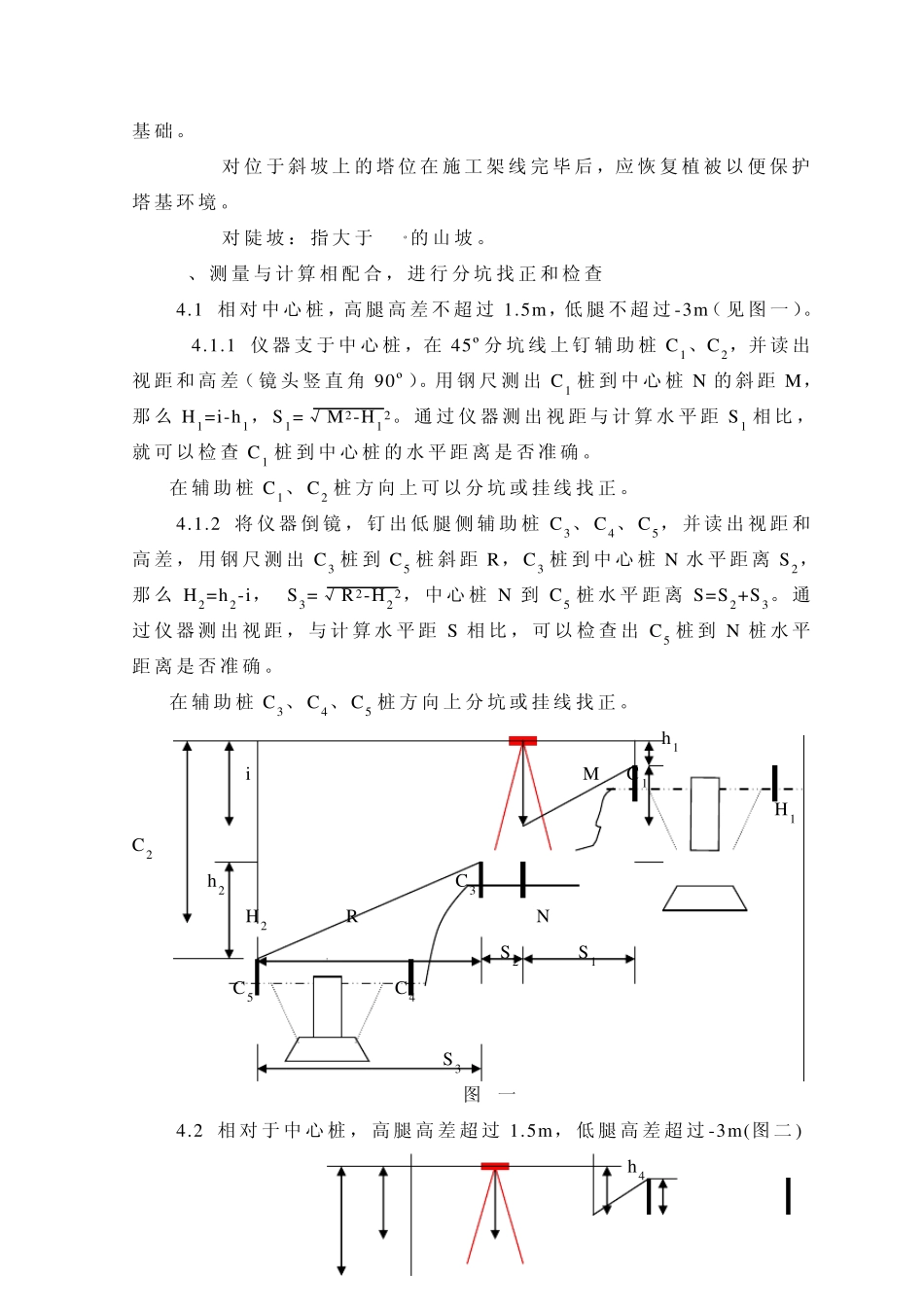

附4 :基础高低腿施工方案 高低腿基础施工方案 “大唐浑源密马鬃梁风电场一期工程 220kV接入系统工程”是为了提高供电可靠性,新建的 220KV输电线路工程。新建浑源 220kV 变电站~密马鬃梁 220kV 升压站单回架空送电线路,线路长度 32 公里。 大唐浑源密马鬃梁风电场一期工程 220kV接入系统工程,我公司拟投本工程,工程起止点:新建浑源 220kV 变电站~密马鬃梁 220kV 升压站单回架空送电线路。本线路使用铁塔:93基;导线型号: JL/G1A-300/40、JL/G1A-300/50 钢芯铝绞线,地线型号:两根 OPGW 光缆。标 段 中 将 涉 及 到 全 方位 高低腿特 殊 基础的 施工,为 规 范 操 作 工艺 , 确 保 安 全 、 优 质 、 按 期 完 成 施工任 务 , 特 编 制 全 方位高低腿基础施工措 施如 下 : 1、 施工难 点 严 格 按 设 计 要 求 ,控 制 基础各 腿基面 小 平 台 高差 ,控 制 和 检 查 基础各 腿立 柱 顶 面 高差 及 根 开 。 2、 施工准 备 在 收 到 线 路 断 面 图 、杆 位 明 细 表 等 技 术 资 料 , 线 路 复 查 完 毕 并 确 认无 误 后 , 即 可 进 行 基础的 降 基面 、 分 坑 等 工作 。 3、 小 平 台 开 挖 高低腿基础的 场 地 平 整 原 则 上 不 允 许 采 用 全 塔 基大 平 台 降 基面 方法 , 要 根 据 设 计 提 出 的 具 体 要 求 , 按 塔 腿实 际 情 况 开 挖 小 平 台 的 方式 。 3.1 在 施工时 ,按 设 计 要 求 四 腿分 别 开 挖 小 平 台 、保 证 不 过 多 破 坏植 被 。 3.2 小 平 台 表 面 高程 要 保 证 :当 基础底 面 挖 到 设 计 高程 时 , 立 柱 外露 高度 要 符 合 设 计 要 求 3.3 当 基础顶 面 与 中 心 桩 高差 较 大 时 ,在 开 挖 小 平 台 时 要 适 当 放 缓基础内 侧 立 土 楞 坡 度 , 以 免 组 塔 时 影 响 塔 腿组 装 。 3.4开 挖 陡 坡 基础时 , 应 将 弃 土 运 到 塔 基范 围 外 堆 放 供 回 填 用 , 不允 许 从 基坑 内 直 接 向 下 坡 弃 土 ,以 防 止 弃 土 冲 毁 下 坡 的 自 然 地 貌 ,危 及基础。 3.5 对位于斜坡上的塔位在施工...
