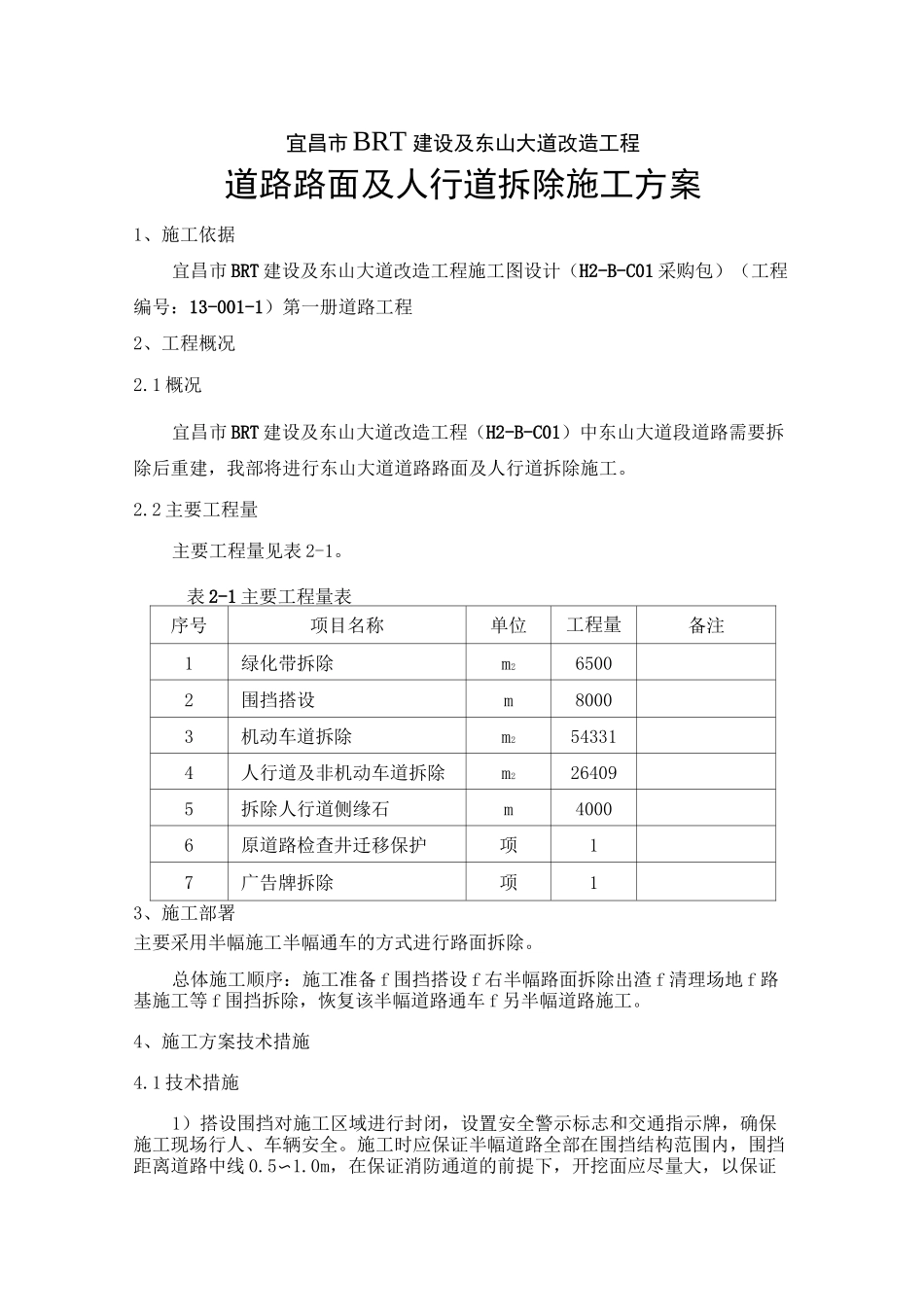

宜昌市 BRT 建设及东山大道改造工程道路路面及人行道拆除施工方案批准:审核:编制:中国葛洲坝股份公司 BRT 项目部2015 年 5 月 15 日目录1、施工依据错误!未指定书签。2、工程概况错误!未指定书签2.1 概况错误!未指定书签2.2 主要工程量错误!未指定书签3、施工部署错误!未指定书签4、施工方案技术措施错误!未指定书签4.1 技术措施错误!未指定书签4.2 一般路段拆除错误!未指定书签4.3 道路路口拆除错误!未指定书签5、施工进度计划错误!未指定书签5.1 右半幅施工:错误!未指定书签5.2 左半幅施工:错误!未指定书签6、主要资源配置计划错误!未指定书签6.1 主要机械设备配置计划错误!未指定书签6.2 主要劳动力配置计划错误!未指定书签7、质量安全及环境保证措施错误!未指定书签7.1 安全保证措施错误!未指定书签7.2 质量保证措施错误!未指定书签7.3 环境保护措施错误!未指定书签宜昌市BRT 建设及东山大道改造工程道路路面及人行道拆除施工方案1、施工依据宜昌市 BRT 建设及东山大道改造工程施工图设计(H2-B-C01 采购包)(工程编号:13-001-1)第一册道路工程2、工程概况2.1 概况宜昌市 BRT 建设及东山大道改造工程(H2-B-C01)中东山大道段道路需要拆除后重建,我部将进行东山大道道路路面及人行道拆除施工。2.2 主要工程量主要工程量见表 2-1。表 2-1 主要工程量表序号项目名称单位工程量备注1绿化带拆除m265002围挡搭设m80003机动车道拆除m2543314人行道及非机动车道拆除m2264095拆除人行道侧缘石m40006原道路检查井迁移保护项17广告牌拆除项13、施工部署主要采用半幅施工半幅通车的方式进行路面拆除。总体施工顺序:施工准备 f 围挡搭设 f 右半幅路面拆除出渣 f 清理场地 f 路基施工等 f 围挡拆除,恢复该半幅道路通车 f 另半幅道路施工。4、施工方案技术措施4.1 技术措施1)搭设围挡对施工区域进行封闭,设置安全警示标志和交通指示牌,确保施工现场行人、车辆安全。施工时应保证半幅道路全部在围挡结构范围内,围挡距离道路中线 0.5〜1.0m,在保证消防通道的前提下,开挖面应尽量大,以保证换边施工后,有足够的行车通道。具体维护范围由执勤交警根据交通情况现场确定。2)先拆除机动车道、非机动车道路面以及基层,再进行人行道面砖、垫层开挖。开挖均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆除高差。3)根据计算好的高差应在各桩号上标注好。4)根据现场情况,组织施...
