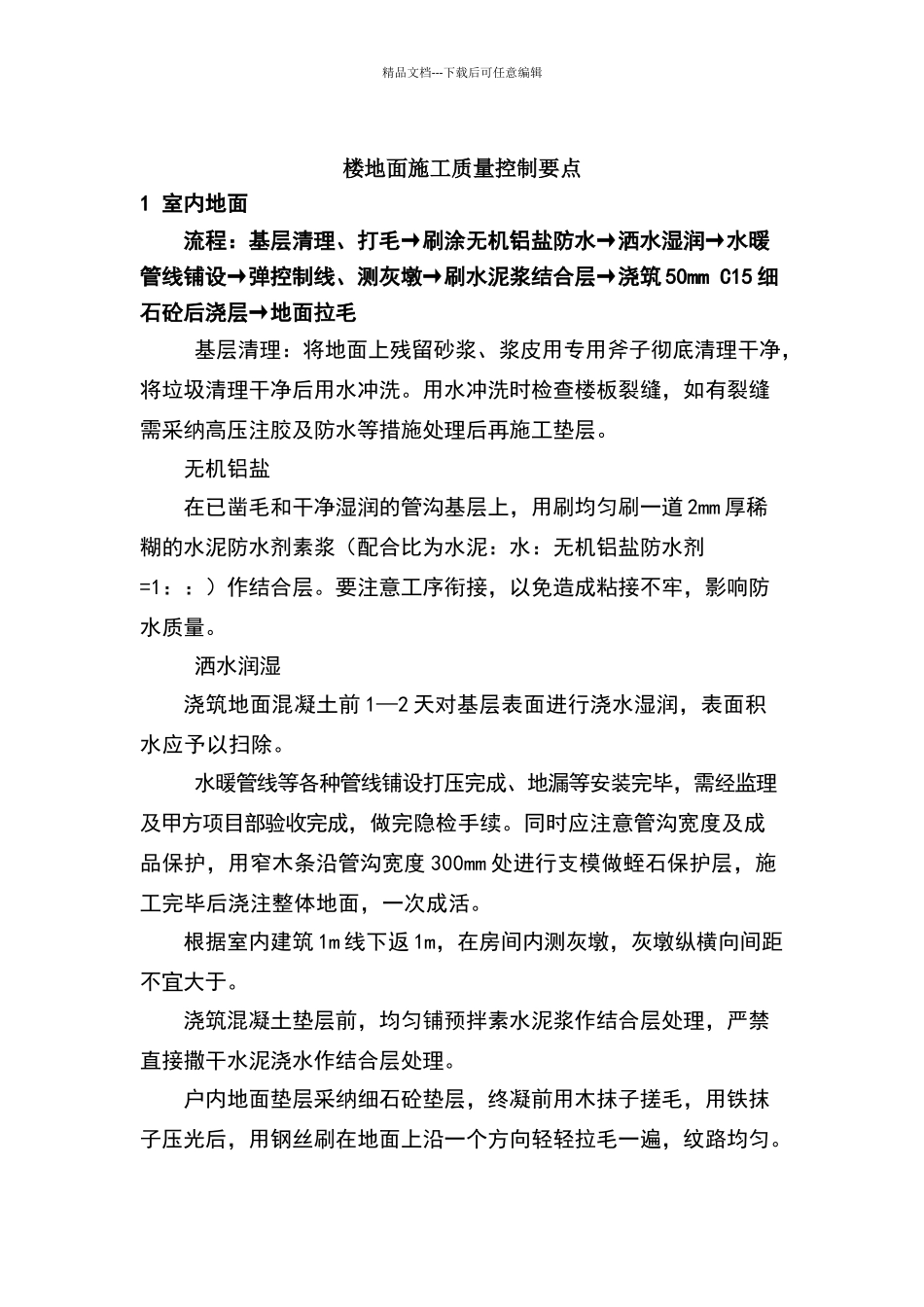

精品文档---下载后可任意编辑楼地面施工质量控制要点1 室内地面流程:基层清理、打毛→刷涂无机铝盐防水→洒水湿润→水暖管线铺设→弹控制线、测灰墩→刷水泥浆结合层→浇筑 50mm C15 细石砼后浇层→地面拉毛 基层清理:将地面上残留砂浆、浆皮用专用斧子彻底清理干净,将垃圾清理干净后用水冲洗
用水冲洗时检查楼板裂缝,如有裂缝需采纳高压注胶及防水等措施处理后再施工垫层
无机铝盐在已凿毛和干净湿润的管沟基层上,用刷均匀刷一道 2mm 厚稀糊的水泥防水剂素浆(配合比为水泥:水:无机铝盐防水剂=1::)作结合层
要注意工序衔接,以免造成粘接不牢,影响防水质量
洒水润湿浇筑地面混凝土前 1—2 天对基层表面进行浇水湿润,表面积水应予以扫除
水暖管线等各种管线铺设打压完成、地漏等安装完毕,需经监理及甲方项目部验收完成,做完隐检手续
同时应注意管沟宽度及成品保护,用窄木条沿管沟宽度 300mm 处进行支模做蛭石保护层,施工完毕后浇注整体地面,一次成活
根据室内建筑 1m 线下返 1m,在房间内测灰墩,灰墩纵横向间距不宜大于
浇筑混凝土垫层前,均匀铺预拌素水泥浆作结合层处理,严禁直接撒干水泥浇水作结合层处理
户内地面垫层采纳细石砼垫层,终凝前用木抹子搓毛,用铁抹子压光后,用钢丝刷在地面上沿一个方向轻轻拉毛一遍,纹路均匀

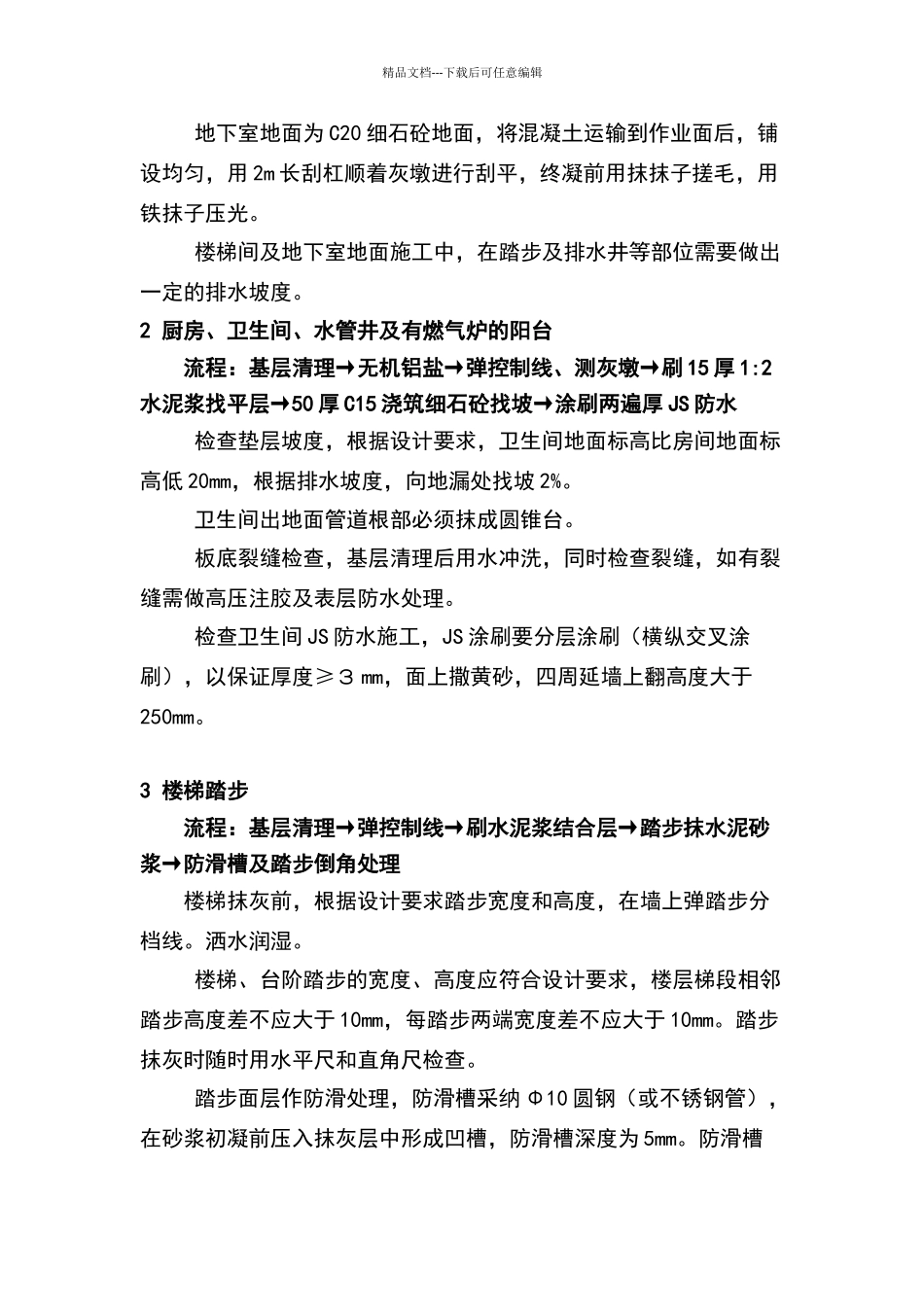

精品文档---下载后可任意编辑 地下室地面为 C20 细石砼地面,将混凝土运输到作业面后,铺设均匀,用 2m 长刮杠顺着灰墩进行刮平,终凝前用抹抹子搓毛,用铁抹子压光
楼梯间及地下室地面施工中,在踏步及排水井等部位需要做出一定的排水坡度
2 厨房、卫生间、水管井及有燃气炉的阳台流程:基层清理→无机铝盐→弹控制线、测灰墩→刷 15 厚 1:2水泥浆找平层→50 厚 C15 浇筑细石砼找坡→涂刷两遍厚 JS 防水 检查垫层坡度,根据设计要求,卫生间地面标高比房间地面标高低
