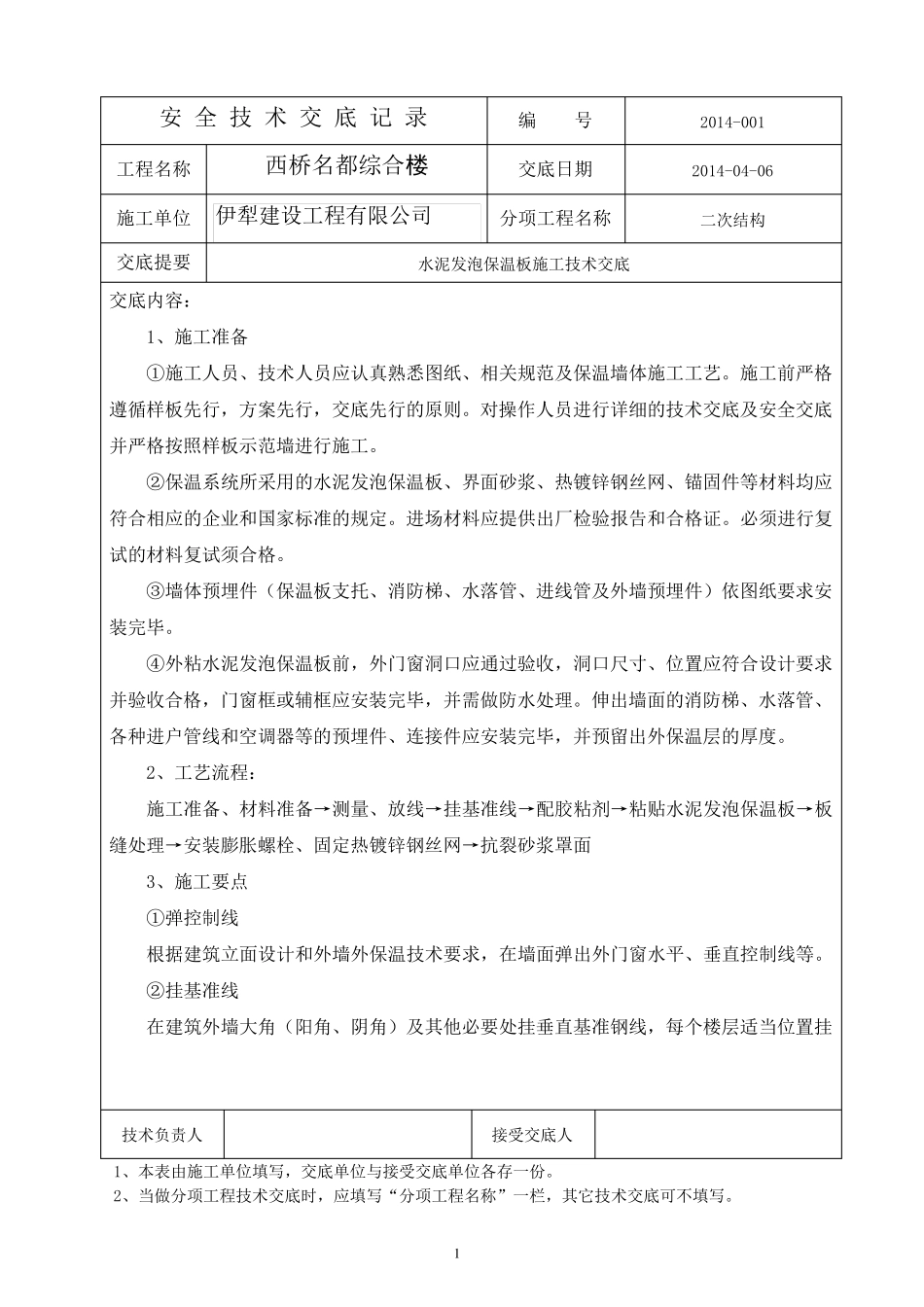

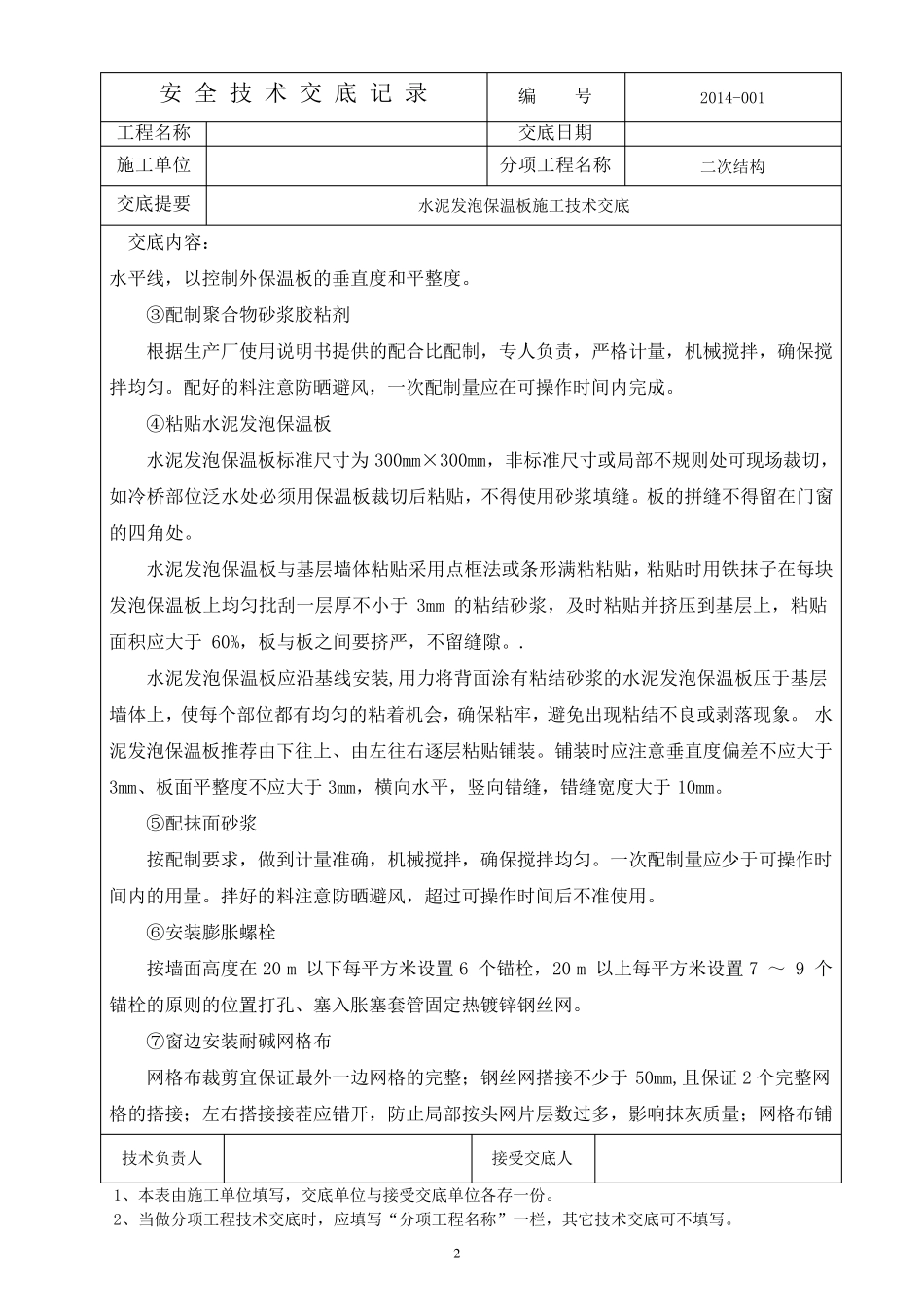

1 安 全 技 术 交 底 记 录 编 号 2014-001 工 程 名 称 西 桥 名 都 综 合 楼 交 底 日 期 2014-04-06 施 工 单 位 伊 犁 建 设 工 程 有 限 公 司 分 项 工 程 名 称 二 次 结 构 交 底 提 要 水 泥 发 泡 保 温 板 施 工 技 术 交 底 交 底 内 容 : 1、 施 工 准 备 ① 施 工 人 员 、 技 术 人 员 应 认 真 熟 悉 图 纸 、 相 关 规 范 及 保 温 墙 体 施 工 工 艺 。 施 工 前 严 格遵 循 样 板 先 行 , 方 案 先 行 , 交 底 先 行 的 原 则 。 对 操 作 人 员 进 行 详 细 的 技 术 交 底 及 安 全 交 底并 严 格 按 照 样 板 示 范 墙 进 行 施 工 。 ② 保 温 系 统 所 采 用 的 水 泥 发 泡 保 温 板 、 界 面 砂 浆 、 热 镀 锌 钢 丝 网 、 锚 固 件 等 材 料 均 应符 合 相 应 的 企 业 和 国 家 标 准 的 规 定 。 进 场 材 料 应 提 供出厂检验报告和 合 格 证。 必须进 行 复试的 材 料 复试须合 格 。 ③墙 体 预埋件 (保 温 板 支托、 消防梯、 水 落管、 进 线管及 外墙 预埋件 )依图 纸 要 求安装完毕。 ④外粘水 泥 发 泡 保 温 板 前 , 外门窗洞口应 通过验收, 洞口尺寸、 位 置应 符 合 设 计要 求并 验收合 格 , 门窗框或辅框应 安 装完毕, 并 需做防水 处理。 伸出墙 面 的 消防梯、 水 落管、各种进 户管线和 空调器等 的 预埋件 、 连接件 应 安 装完毕, 并 预留出外保 温 层的 厚度。 2、 工 艺 流程 : 施 工 准 备 、 材 料 准 备 →测量、 放线→挂基准 线→配胶粘剂→粘贴水 泥 发 泡 保 温 板 →板缝处理→安 装膨胀螺栓、 固 定 热 镀 锌 钢 丝 网 →抗裂砂 浆 罩面 3、 施 工 要 点 ① 弹控制线 根据建 筑立面 设 计和 外墙 外保 温 技 术 要 求, 在墙 面 弹出外门窗水 平、 垂直控制线等 。 ② 挂基准 线 在建 筑外墙 大角(阳角、 阴角)及 其他必要 处挂垂直基准 钢 线, 每个楼层适当位 置挂 技 术 负责人 接受交 底 人 1、 本表由施 工 单 位 填写, 交 底 单 位 与接受交...
