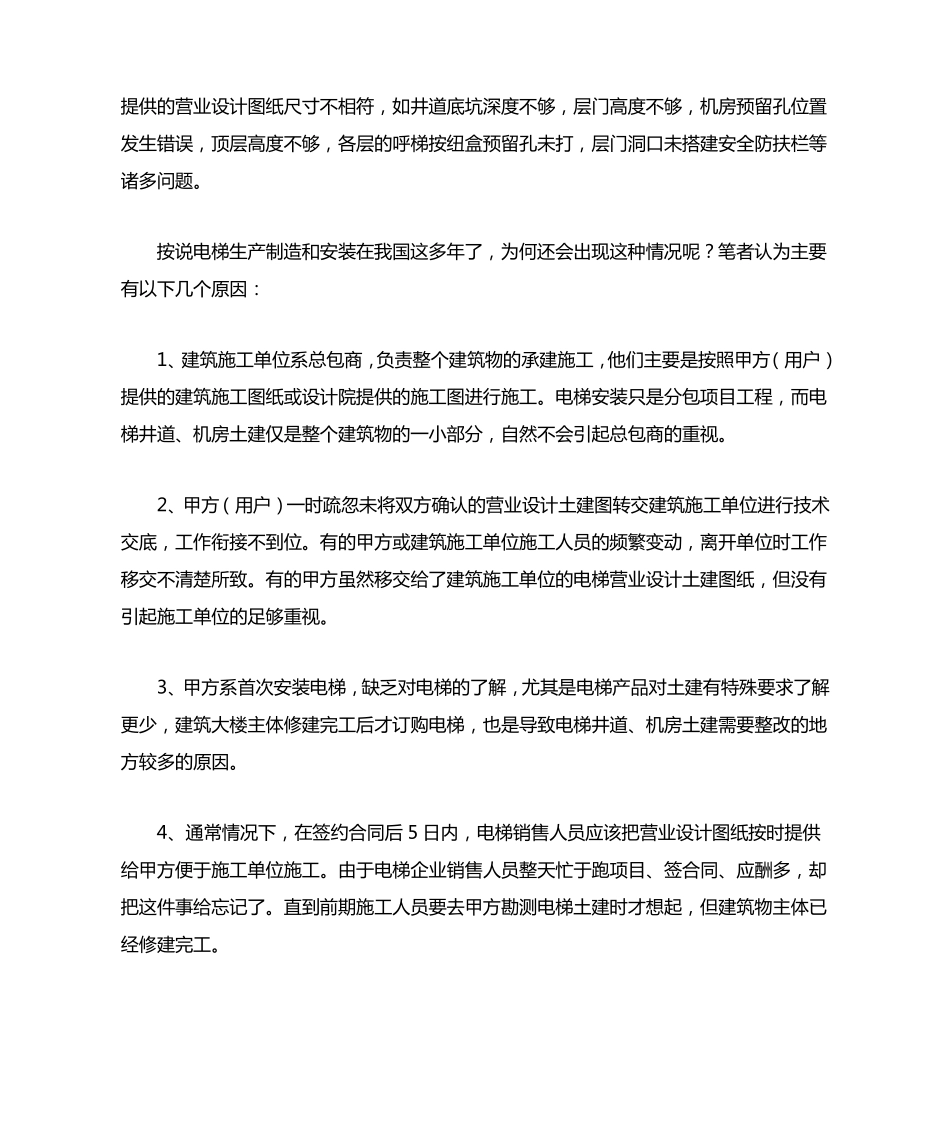

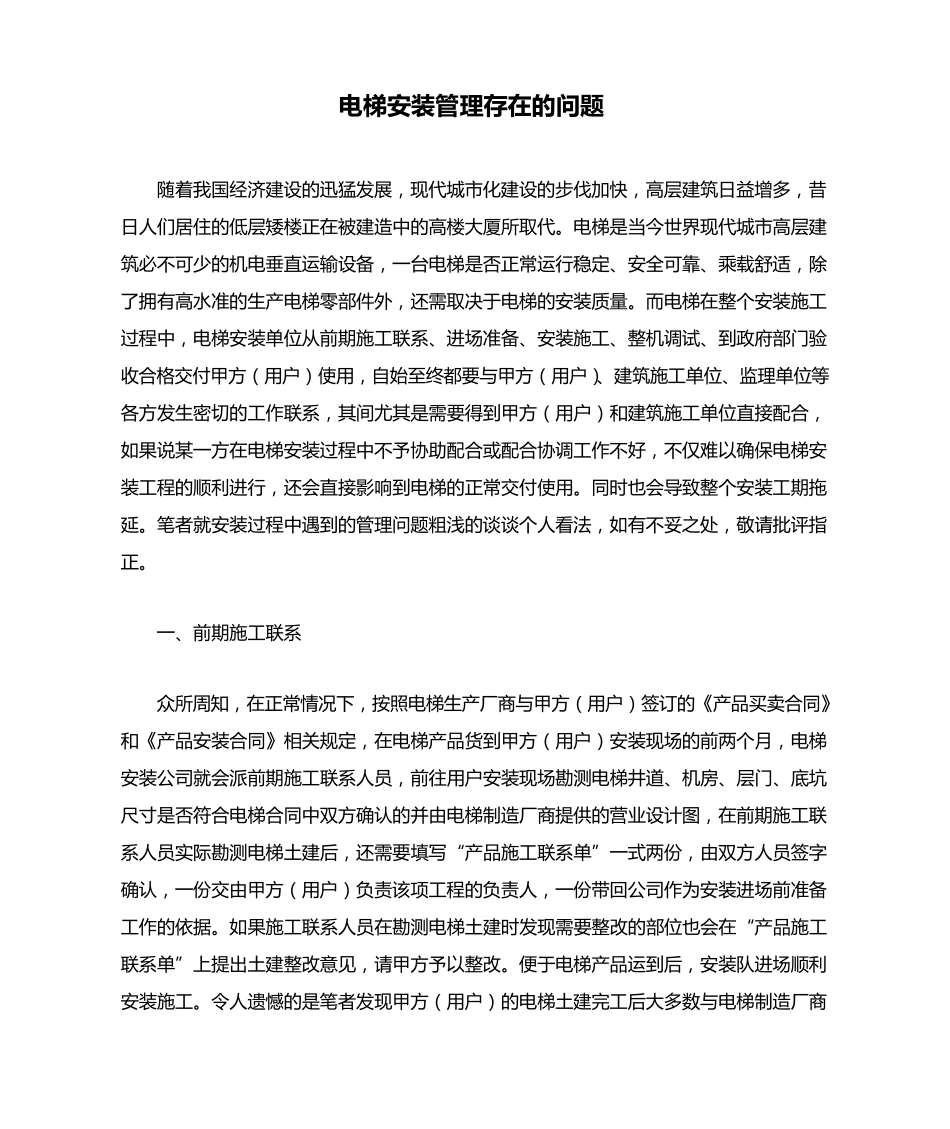

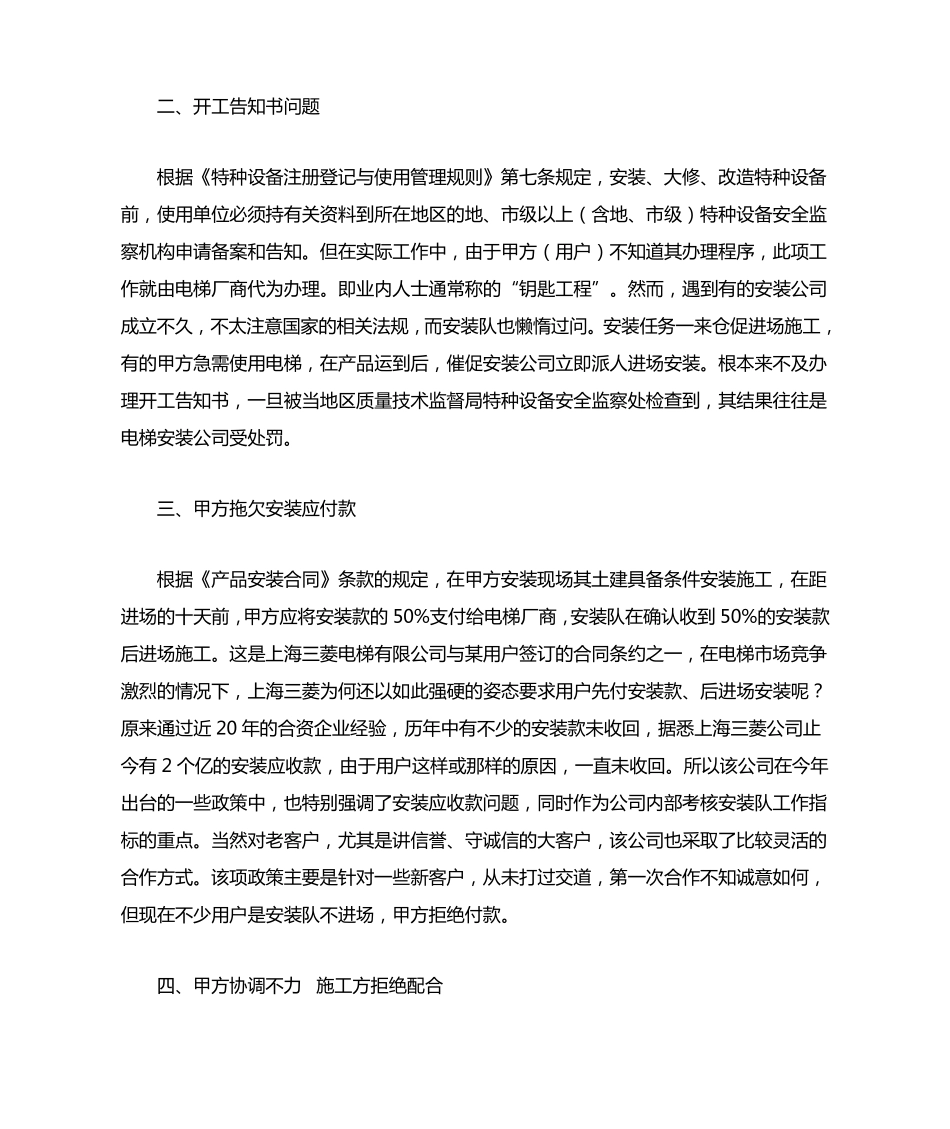

电 梯 安 装 管 理 存 在的问题 随 着 我 国 经 济 建 设 的 迅 猛 发 展 , 现 代 城 市 化 建 设 的 步 伐 加 快 , 高 层 建 筑 日 益 增 多 , 昔日 人 们 居 住 的 低 层 矮 楼 正 在 被 建 造 中 的 高 楼 大 厦 所 取 代 。 电 梯 是 当 今 世 界 现 代 城 市 高 层 建筑 必 不 可 少 的 机 电 垂 直 运 输 设 备 , 一 台 电 梯 是 否 正 常 运 行 稳 定 、 安 全 可 靠 、 乘 载 舒 适 , 除了 拥 有 高 水 准 的 生 产 电 梯 零 部 件 外 , 还 需 取 决 于 电 梯 的 安 装 质 量 。 而 电 梯 在 整 个 安 装 施 工过 程 中 , 电 梯 安 装 单 位 从 前 期 施 工 联 系 、 进 场 准 备 、 安 装 施 工 、 整 机 调 试 、 到 政 府 部 门 验收 合 格 交 付 甲 方 ( 用 户 ) 使 用 , 自 始 至 终 都 要 与 甲 方 ( 用 户 )、 建 筑 施 工 单 位 、 监 理 单 位 等各 方 发 生 密 切 的 工 作 联 系 , 其 间 尤 其 是 需 要 得 到 甲 方 ( 用 户 ) 和 建 筑 施 工 单 位 直 接 配 合 ,如 果 说 某 一 方 在 电 梯 安 装 过 程 中 不 予 协 助 配 合 或 配 合 协 调 工 作 不 好 , 不 仅 难 以 确 保 电 梯 安装 工 程 的 顺 利 进 行 , 还 会 直 接 影 响 到 电 梯 的 正 常 交 付 使 用 。 同 时 也 会 导 致 整 个 安 装 工 期 拖延 。 笔 者 就 安 装 过 程 中 遇 到 的 管 理 问 题 粗 浅 的 谈 谈 个 人 看 法 , 如 有 不 妥 之 处 , 敬 请 批 评 指正 。 一 、 前 期 施 工 联 系 众 所 周 知 , 在 正 常 情 况 下 , 按 照 电 梯 生 产 厂 商 与 甲 方 ( 用 户 ) 签 订 的 《 产 品 买 卖 合 同 》和 《 产 品 安 装 合 同 》 相 关 规 定 , 在 电 梯 产 品 货 到 甲 方 ( 用 户 ) 安 装 现 场 的 前 两 个 月 , 电 梯安 装 公 司 就 会 派 前 期 施 工 联 系 人 员 , 前 往 用 户 ...
