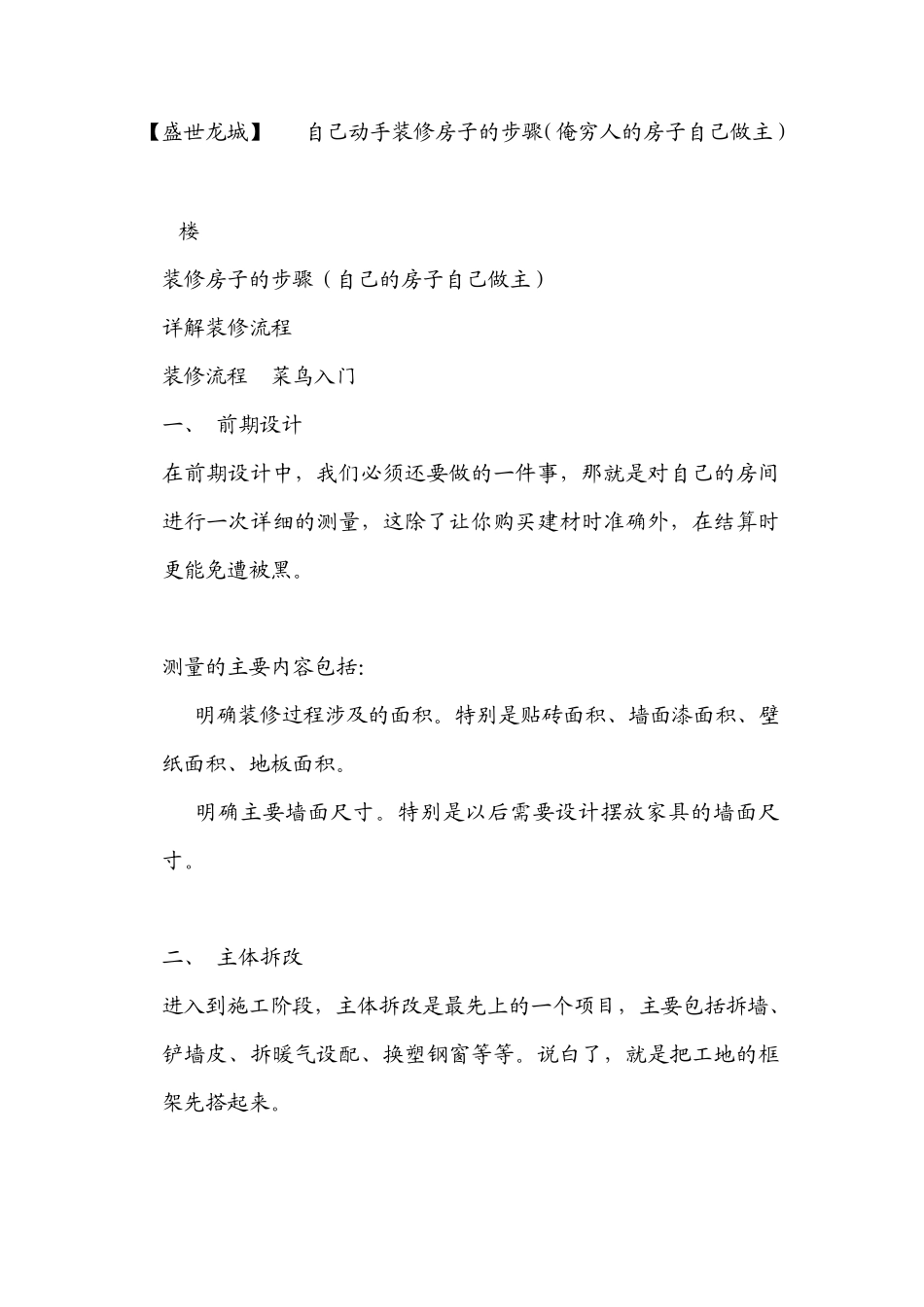

【盛世龙城】----自己动手装修房子的步骤(俺穷人的房子自己做主) 1楼 装修房子的步骤(自己的房子自己做主) 详解装修流程 装修流程, 菜鸟入门 一、 前期设计 在前期设计中,我们必须还要做的一件事,那就是对自己的房间进行一次详细的测量,这除了让你购买建材时准确外,在结算时更能免遭被黑
测量的主要内容包括: 1
明确装修过程涉及的面积
特别是贴砖面积、墙面漆面积、壁纸面积、地板面积
明确主要墙面尺寸
特别是以后需要设计摆放家具的墙面尺寸
二、 主体拆改 进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、铲墙皮、拆暖气设配、换塑钢窗等等
说白了,就是把工地的框架先搭起来

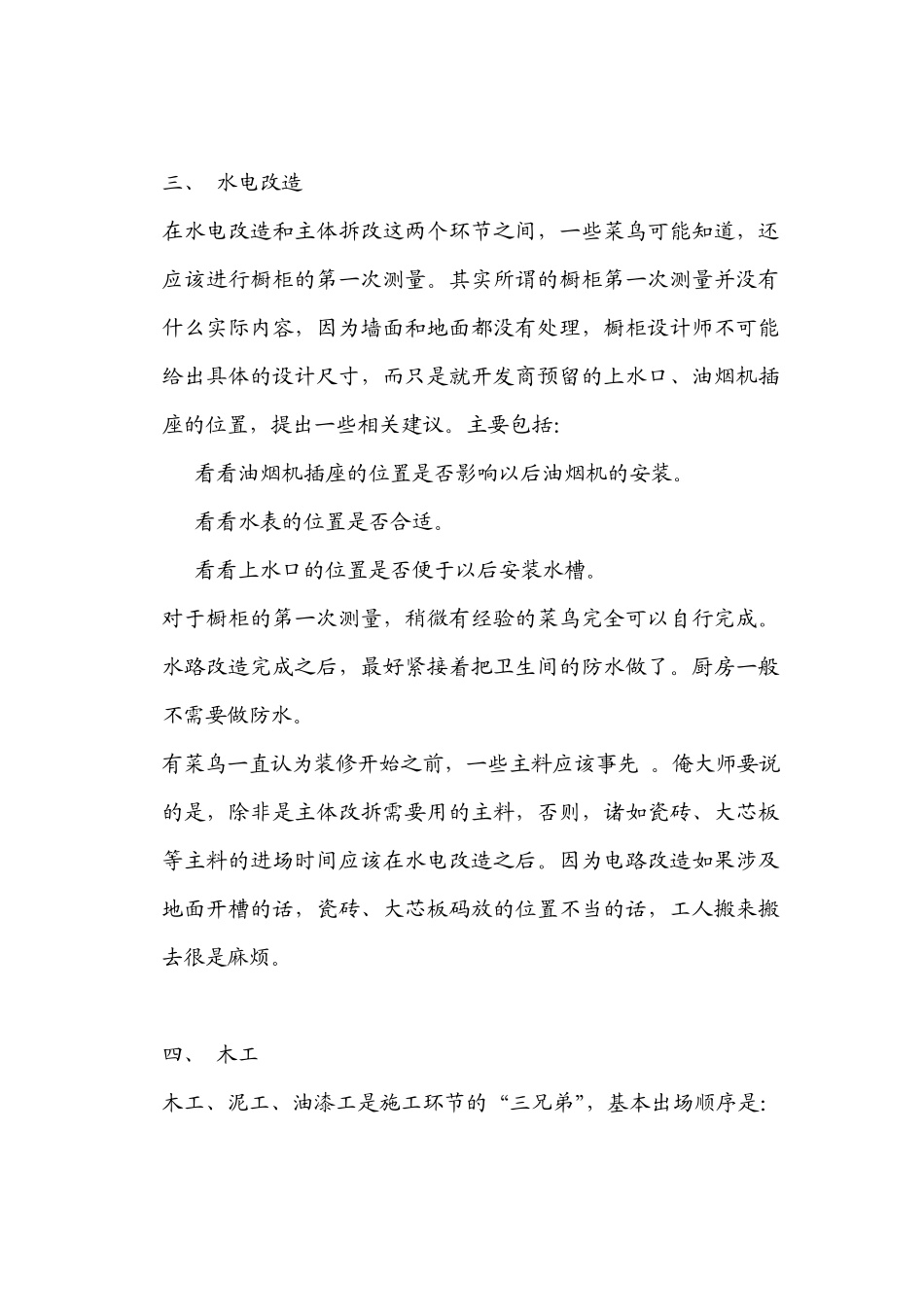

三、 水电改造 在水电改造和主体拆改这两个环节之间,一些菜鸟可能知道,还应该进行橱柜的第一次测量
其实所谓的橱柜第一次测量并没有什么实际内容,因为墙面和地面都没有处理,橱柜设计师不可能给出具体的设计尺寸,而只是就开发商预留的上水口、油烟机插座的位臵,提出一些相关建议
主要包括: 1
看看油烟机插座的位臵是否影响以后油烟机的安装
看看水表的位臵是否合适
看看上水口的位臵是否便于以后安装水槽
对于橱柜的第一次测量,稍微有经验的菜鸟完全可以自行完成
水路改造完成之后,最好紧接着把卫生间的防水做了
厨房一般不需要做防水
有菜鸟一直认为装修开始之前,一些主料应该事先
俺大师要说的是,除非是主体改拆需要用的主料,否则,诸如瓷砖、大芯板等主料的进场时间应该在水电改造之后
因为电路改造如果涉及地面开槽的话,瓷砖、大芯板码放的位臵不当的话,工人搬来搬去很是麻烦

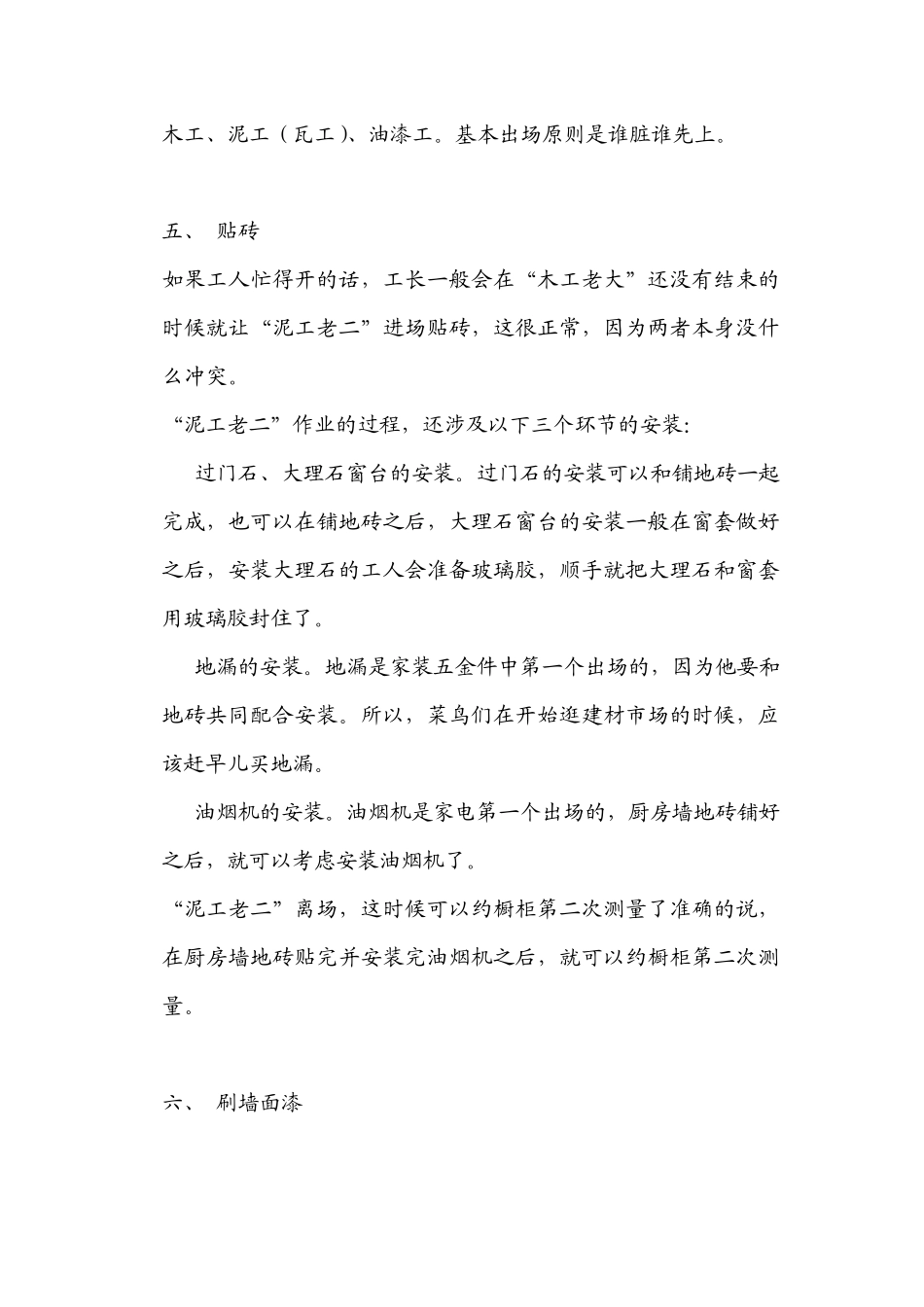

四、 木工 木工、泥工、油漆工是施工环节的“三兄弟”,基本出场顺序是: 木工、泥工(瓦工)、油漆工
基本出场原则是谁脏谁先上
五、 贴砖 如果工人忙得开的话,工长一般会在“木工老大”还没有结束的时候就让“泥工老二”进
