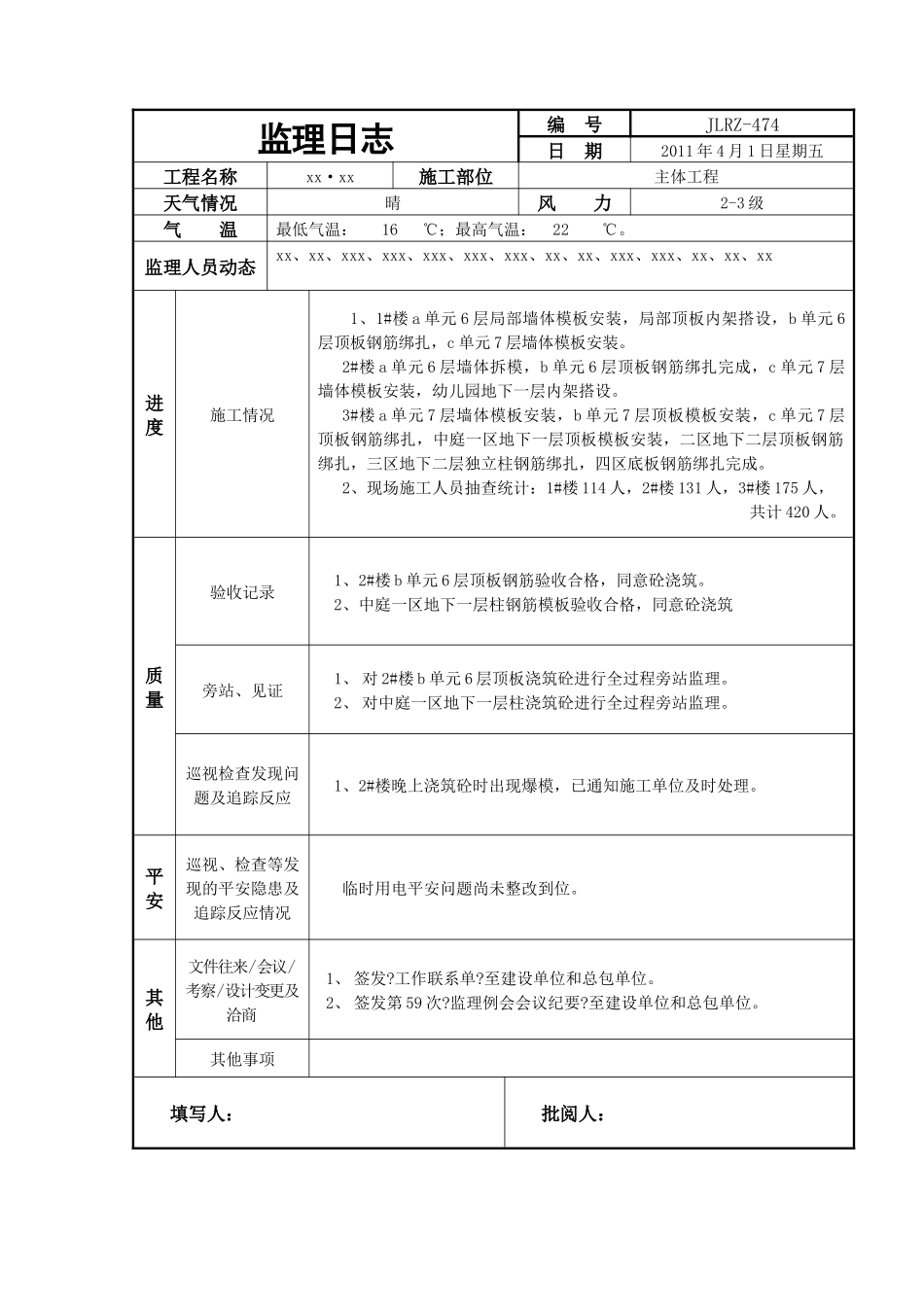

监理日志编 号JLRZ-474日 期2011 年 4 月 1 日星期五工程名称xx·xx施工部位主体工程天气情况晴风 力2-3 级气 温最低气温: 16 ℃;最高气温: 22 ℃。监理人员动态xx、xx、xxx、xxx、xxx、xxx、xxx、xx、xx、xxx、xxx、xx、xx、xx进度施工情况1、1#楼 a 单元 6 层局部墙体模板安装,局部顶板内架搭设,b 单元 6层顶板钢筋绑扎,c 单元 7 层墙体模板安装。2#楼 a 单元 6 层墙体拆模,b 单元 6 层顶板钢筋绑扎完成,c 单元 7 层墙体模板安装,幼儿园地下一层内架搭设。3#楼 a 单元 7 层墙体模板安装,b 单元 7 层顶板模板安装,c 单元 7 层顶板钢筋绑扎,中庭一区地下一层顶板模板安装,二区地下二层顶板钢筋绑扎,三区地下二层独立柱钢筋绑扎,四区底板钢筋绑扎完成。2、现场施工人员抽查统计:1#楼 114 人,2#楼 131 人,3#楼 175 人,共计 420 人。质量验收记录1、2#楼 b 单元 6 层顶板钢筋验收合格,同意砼浇筑。2、中庭一区地下一层柱钢筋模板验收合格,同意砼浇筑旁站、见证1、 对 2#楼 b 单元 6 层顶板浇筑砼进行全过程旁站监理。2、 对中庭一区地下一层柱浇筑砼进行全过程旁站监理。巡视检查发现问题及追踪反应 1、2#楼晚上浇筑砼时出现爆模,已通知施工单位及时处理。平安巡视、检查等发现的平安隐患及追踪反应情况临时用电平安问题尚未整改到位。其他文件往来/会议/考察/设计变更及洽商1、 签发?工作联系单?至建设单位和总包单位。2、 签发第 59 次?监理例会会议纪要?至建设单位和总包单位。其他事项填写人:批阅人:监理日志编 号JLRZ-475日 期2011 年 4 月 2 日星期六工程名称xx·xx施工部位主体工程天气情况晴风 力2-3 级气 温最低气温: 14 ℃;最高气温: 23 ℃。监理人员动态xx、xx、xxx、xxx、xxx、xxx、xxx、xx、xx、xxx、xxx、xx、xx、xxxx进度施工情况1、1#楼 a 单元 6 层局部墙体浇筑砼,内脚手架搭设,b 单元 6 层顶板钢筋绑扎完成,c 单元 7 层墙体模板安装。2#楼 a 单元 6 层顶板支模,b 单元 6 层顶板钢筋绑扎,c 单元 7 层墙体模板安装,幼儿园地下一层内架搭设。3#楼 a 单元 7 层墙体模板安装,b 单元 7 层顶板支模,c 单元 7 层顶板钢筋绑扎,中庭一区地下一层顶板钢筋绑扎,二区地下二层顶板钢筋绑扎,三区地下二层柱子钢筋绑扎,四区底板浇筑砼。2、现场施工人员抽查统计:1#楼 114 人,2#楼 13...
