制隊^krkrfl『江西省路桥隧道工程有限公司西宁市五四西路(府汉路一四号路)新建道路工程二 0 一八年八月二十日一、编制依据 3二、使用范围 3三、工程概况 2四、施工方案 24
1、铺装工艺流程 24
2、施工准备 24
3、施工方法 34
4、注意事项 4五、安全与文明施工 55
1、安全目标 55
2、安全保证措施 55
3、文明施工措施 5-1-一、编制依据1

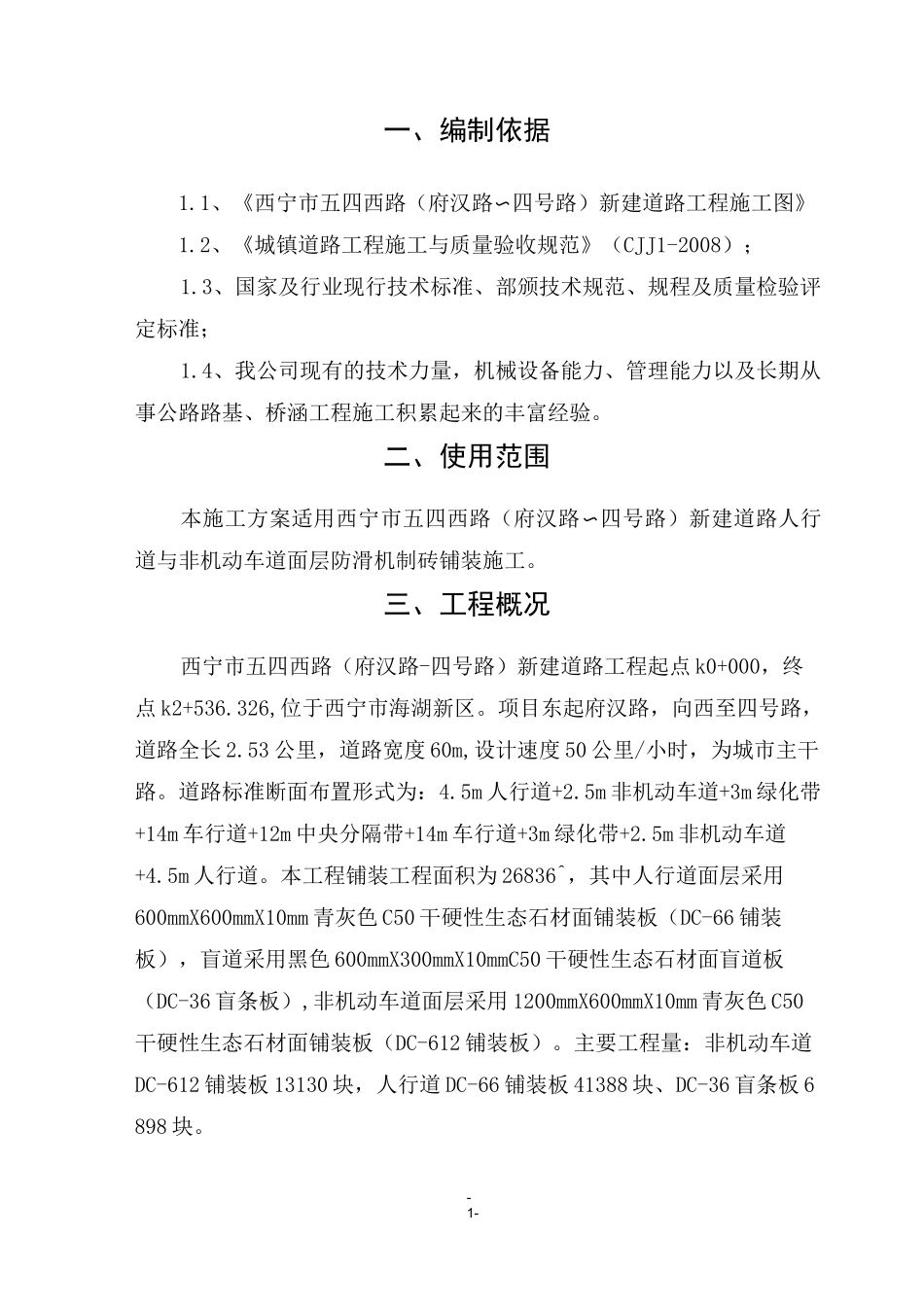

1、《西宁市五四西路(府汉路〜四号路)新建道路工程施工图》1
2、《城镇道路工程施工与质量验收规范》(CJJ1-2008);1
3、国家及行业现行技术标准、部颁技术规范、规程及质量检验评定标准;1
4、我公司现有的技术力量,机械设备能力、管理能力以及长期从事公路路基、桥涵工程施工积累起来的丰富经验
二、使用范围本施工方案适用西宁市五四西路(府汉路〜四号路)新建道路人行道与非机动车道面层防滑机制砖铺装施工
三、工程概况西宁市五四西路(府汉路-四号路)新建道路工程起点 k0+000,终点 k2+536
326,位于西宁市海湖新区
项目东起府汉路,向西至四号路,道路全长 2
53 公里,道路宽度 60m,设计速度 50 公里/小时,为城市主干路
道路标准断面布置形式为:4
5m 人行道+2
5m 非机动车道+3m 绿化带+14m 车行道+12m 中央分隔带+14m 车行道+3m 绿化带+2
5m 非机动车道+4
5m 人行道
本工程铺装工程面积为 26836^,其中人行道面层采用600mmX600mmX10mm 青灰色 C50 干硬性生态石材面铺装板(DC-66 铺装板),盲道采用黑色 600mmX300mmX10mmC50 干硬性生态石材面盲道板(DC-36 盲条板),非机动车道面层采用 1200mmX600mmX10mm 青灰色 C50干硬性生态石材面铺装板(DC-612 铺装板)
主要工程量:非机动车道DC
