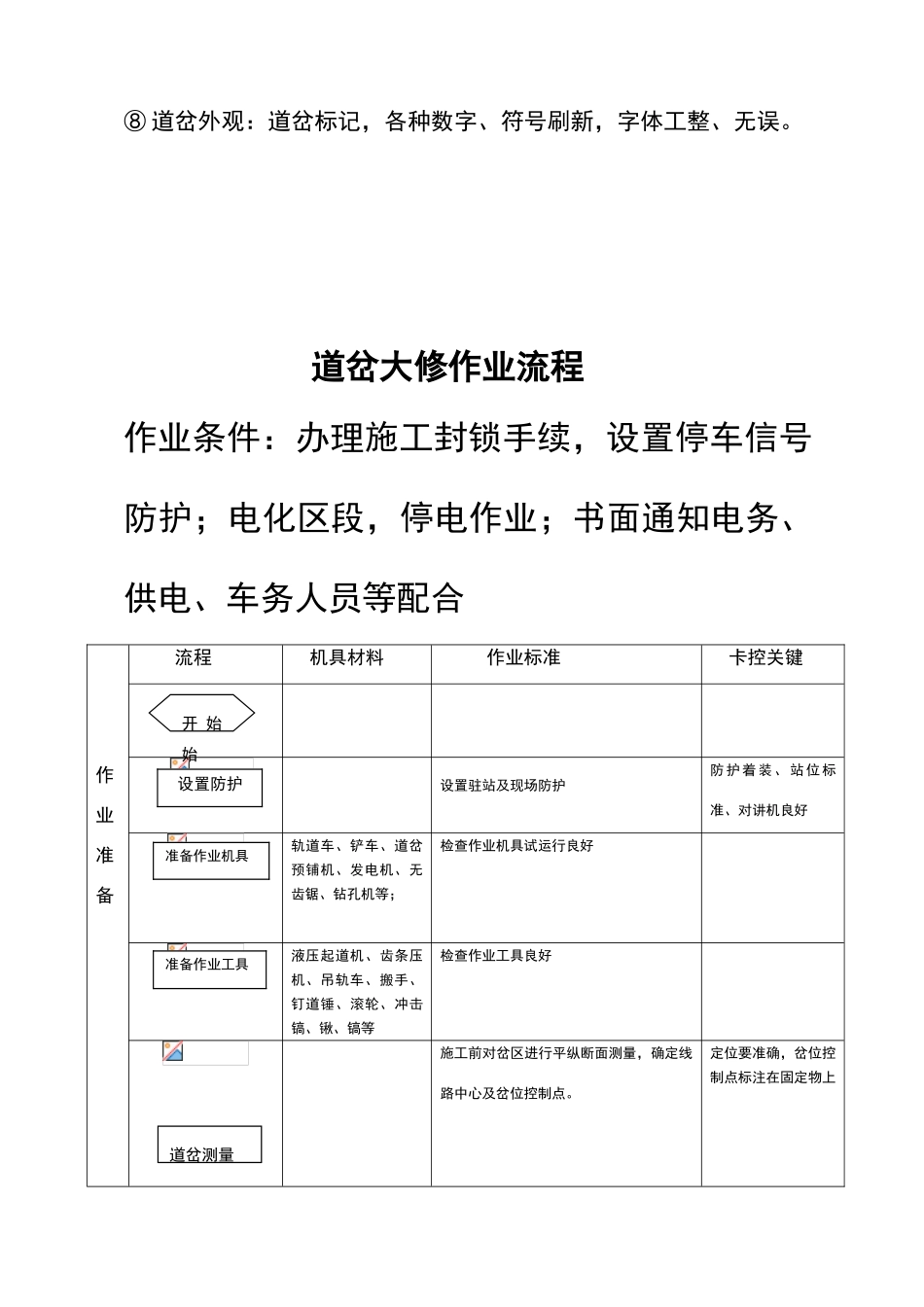

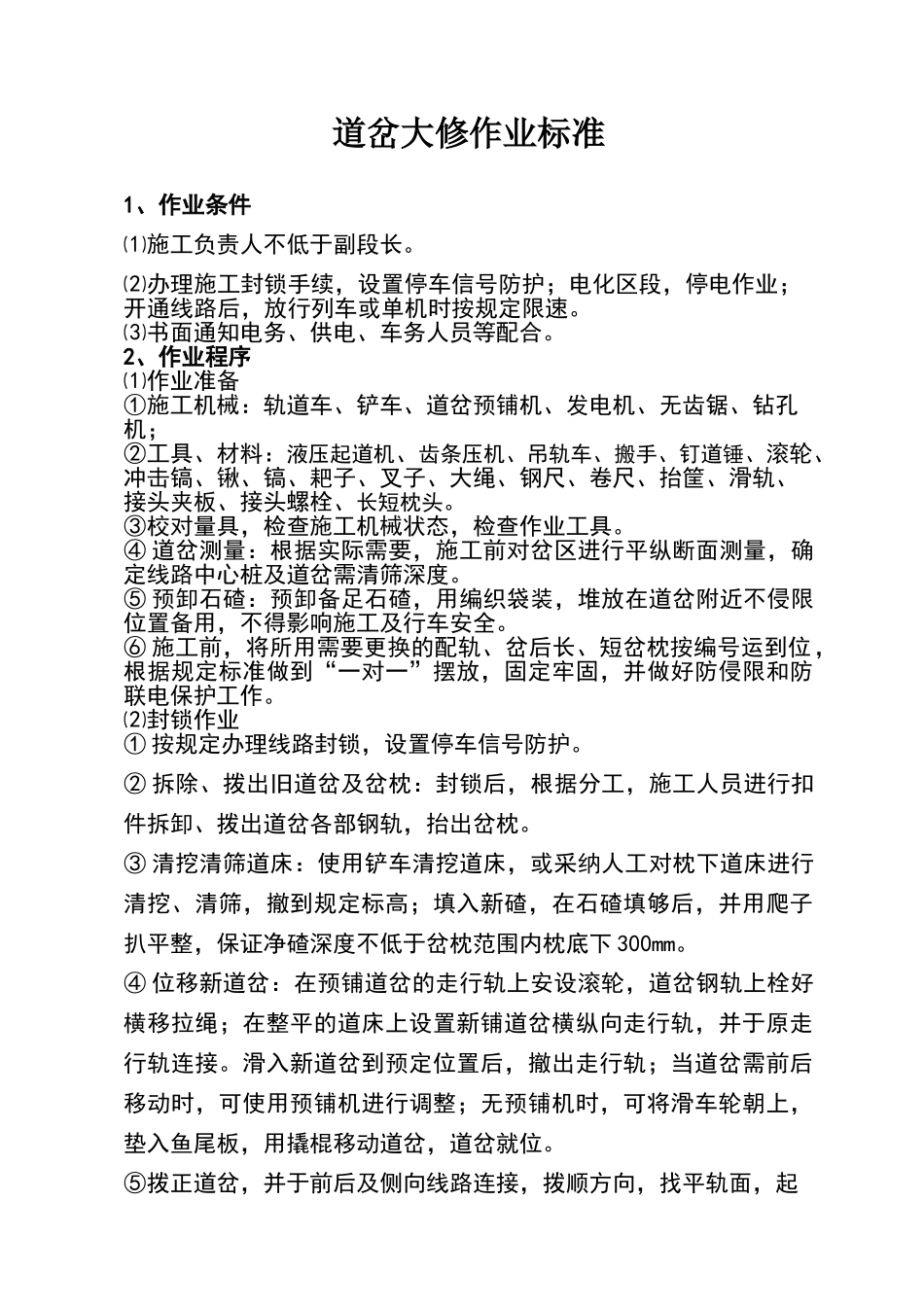

道岔大修作业标准 1、作业条件⑴施工负责人不低于副段长。⑵办理施工封锁手续,设置停车信号防护;电化区段,停电作业;开通线路后,放行列车或单机时按规定限速。⑶书面通知电务、供电、车务人员等配合。2、作业程序⑴作业准备①施工机械:轨道车、铲车、道岔预铺机、发电机、无齿锯、钻孔机;②工具、材料:液压起道机、齿条压机、吊轨车、搬手、钉道锤、滚轮、冲击镐、锹、镐、耙子、叉子、大绳、钢尺、卷尺、抬筐、滑轨、接头夹板、接头螺栓、长短枕头。③校对量具,检查施工机械状态,检查作业工具。④ 道岔测量:根据实际需要,施工前对岔区进行平纵断面测量,确定线路中心桩及道岔需清筛深度。⑤ 预卸石碴:预卸备足石碴,用编织袋装,堆放在道岔附近不侵限位置备用,不得影响施工及行车安全。⑥ 施工前,将所用需要更换的配轨、岔后长、短岔枕按编号运到位,根据规定标准做到“一对一”摆放,固定牢固,并做好防侵限和防联电保护工作。⑵封锁作业① 按规定办理线路封锁,设置停车信号防护。② 拆除、拨出旧道岔及岔枕:封锁后,根据分工,施工人员进行扣件拆卸、拨出道岔各部钢轨,抬出岔枕。③ 清挖清筛道床:使用铲车清挖道床,或采纳人工对枕下道床进行清挖、清筛,撤到规定标高;填入新碴,在石碴填够后,并用爬子扒平整,保证净碴深度不低于岔枕范围内枕底下 300mm。④ 位移新道岔:在预铺道岔的走行轨上安设滚轮,道岔钢轨上栓好横移拉绳;在整平的道床上设置新铺道岔横纵向走行轨,并于原走行轨连接。滑入新道岔到预定位置后,撤出走行轨;当道岔需前后移动时,可使用预铺机进行调整;无预铺机时,可将滑车轮朝上,垫入鱼尾板,用撬棍移动道岔,道岔就位。⑤拨正道岔,并于前后及侧向线路连接,拨顺方向,找平轨面,起道捣固,回填道碴,开通前10分左右,施工负责人检查设备是否达到开通条件,联系电务人员进行道岔扳动试验,出现问题及时调试,确认良好状态,方可开通线路。⑥轨道车回收旧轨料。⑶开通后限速条件下作业①回填道碴,改正各部几何尺寸,复柠接头螺栓及扣件螺栓,整理道床。②整理旧道岔及旧岔枕、零配件,回收、分类堆码,清理场地。③留有足够人员巡养,安排专人检查,发现超限处所及时安排整修。⑷ 次日整修。开通后次日,利用封锁时间,对道岔、附带曲线进行全面起道捣固,全面改正道岔各部几何尺寸;回收旧轨料,做到工完料净场地清。3、作业质量整组更换道岔按设计文件及《铁路线路修理规则》第 6.4...
