人防工程施工中须注意的事项一、 人防工程施工阶段的质量管理程序和检查验收程序: 1、人防工程施工图审批完成之后,正式准备开工之前,必须由建设单位组织,由市人防办、区人防办、市质检综合科、设计单位、施工单位、监理单位、建设单位七方共同参加进行图纸会审和技术交底
须注意:此步骤必不可少,否则将影响之后的验收
施工图纸必须经过市人防办的审查,有市人防办出具的《防空地下室施工图审查表》 2、人防工程底板钢筋绑扎、人防防护设备锚固筋预埋、模板安装等完成之后,混凝土浇捣之前,必须由建设单位(或施工单位)组织,由市人防办、区人防办、市质检站综合科、设计单位、施工单位、监理单位、建设单位七方共同参加进行隐蔽工程验筋
验筋合格后访可浇捣底板混凝土,如不合格,必须整改合格话方可浇捣混凝土
3、人防工程的墙体和顶板的钢筋绑扎、各种人防防护设备(防护密闭门、密闭门、悬板活门、临站封堵等)的门框预埋、锚固筋预埋、模板安装等完成之后,混凝土浇捣之前,必须由建设单位(活施工单位)组织,有市人防办、区人防办、市质检站综合科、设计单位、施工单位、监理单位、建设单位七方共同参加进行隐蔽工程验筋

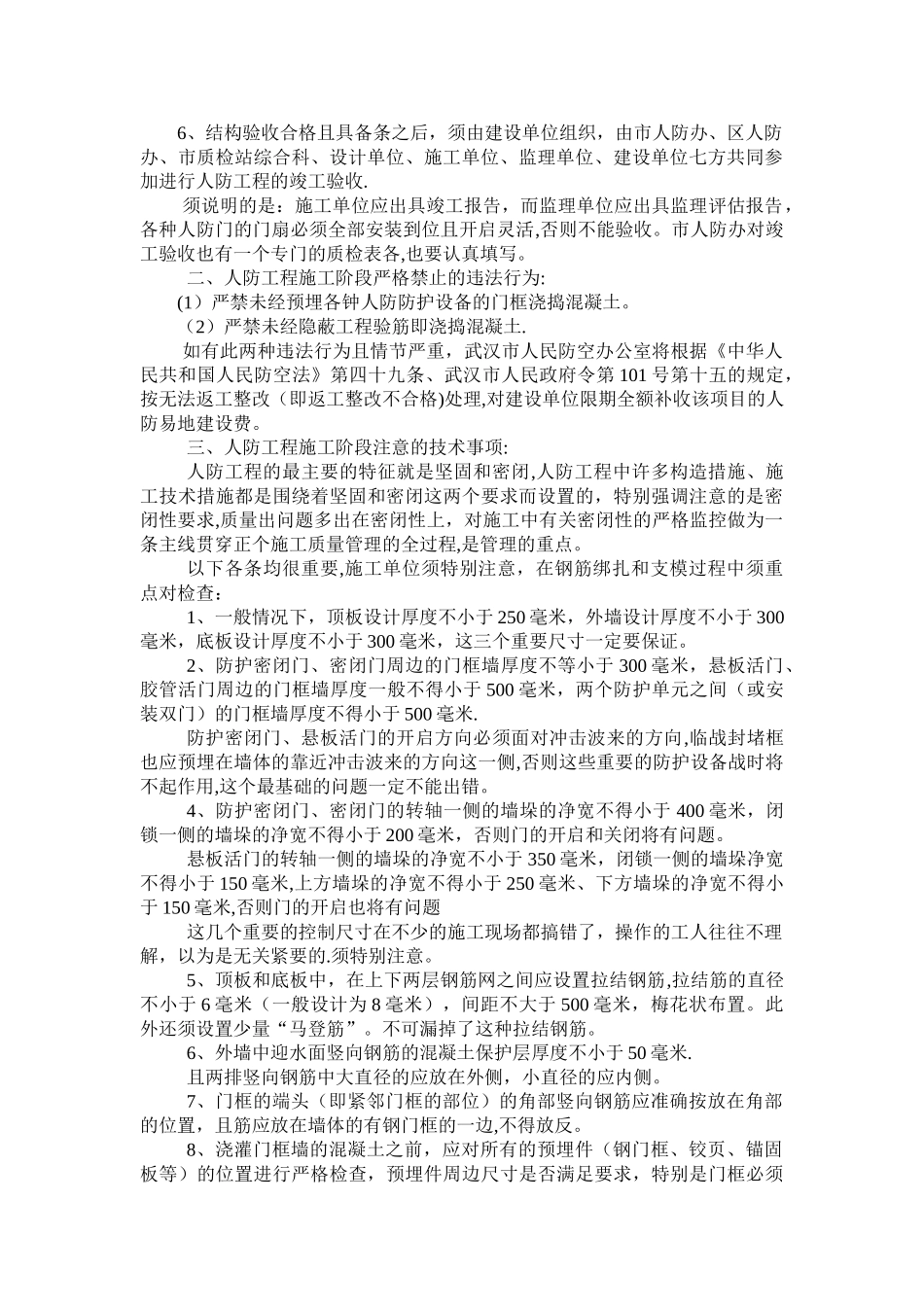

验筋合格方可浇捣墙体和顶板的混凝土,如不合格,须整改合格方可浇捣混凝土
4、人防工程主体结构完工之后,外墙及室内防水施工之前周边基坑回填土之前应及时进行结构验收试水试验
试水试验的目的即是查结构的自防水性能同时也是查结构的气密闭性能 试水开始之前,施工单位必须先写出试水报告市人防办工程出批准,批准备案后试水方可进行
试水部位:外墙和口部 其中外墙试水长度不得小于外墙总周长的 1/10,具体位置由市人防指定,一般要求水是装在外墙的外侧(即迎水面),人在人防工程内来观查
特别情况如下室外的确保无法存水或边坡特别危险时也可将水装在外墙内侧(既背水面)人在人防工程外来观查
口部试水数量不得小于口部总数量的 1/2,
