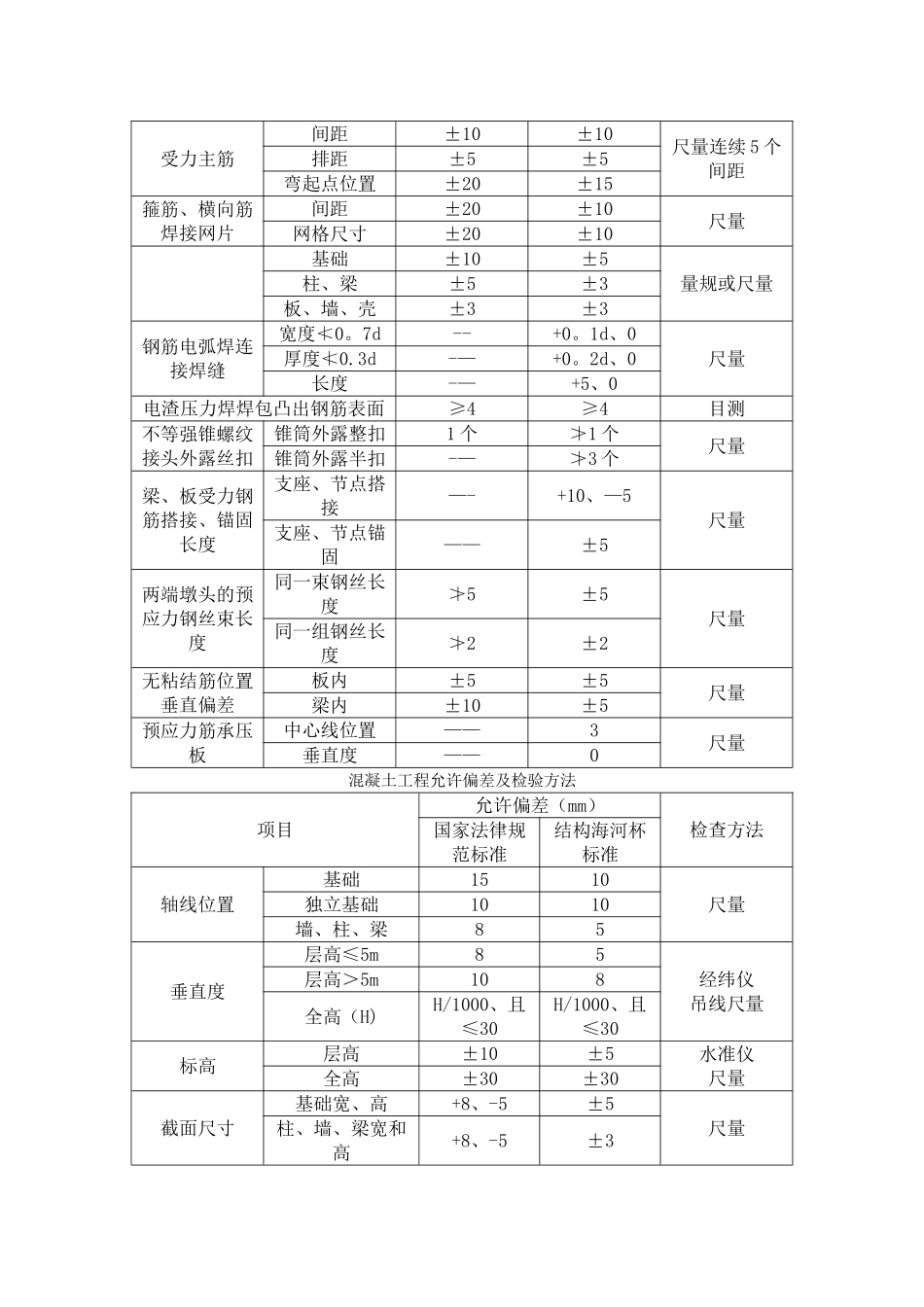

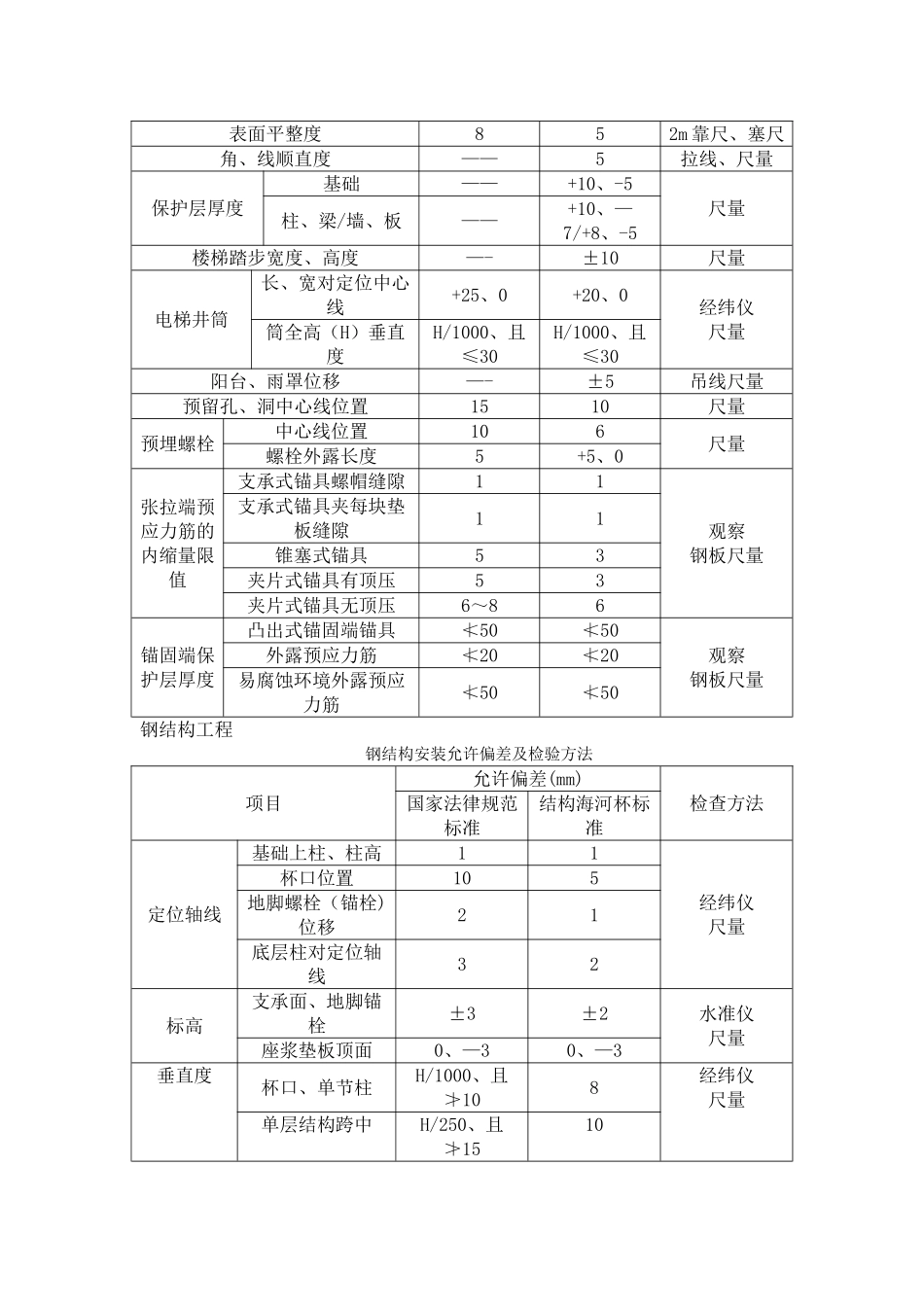

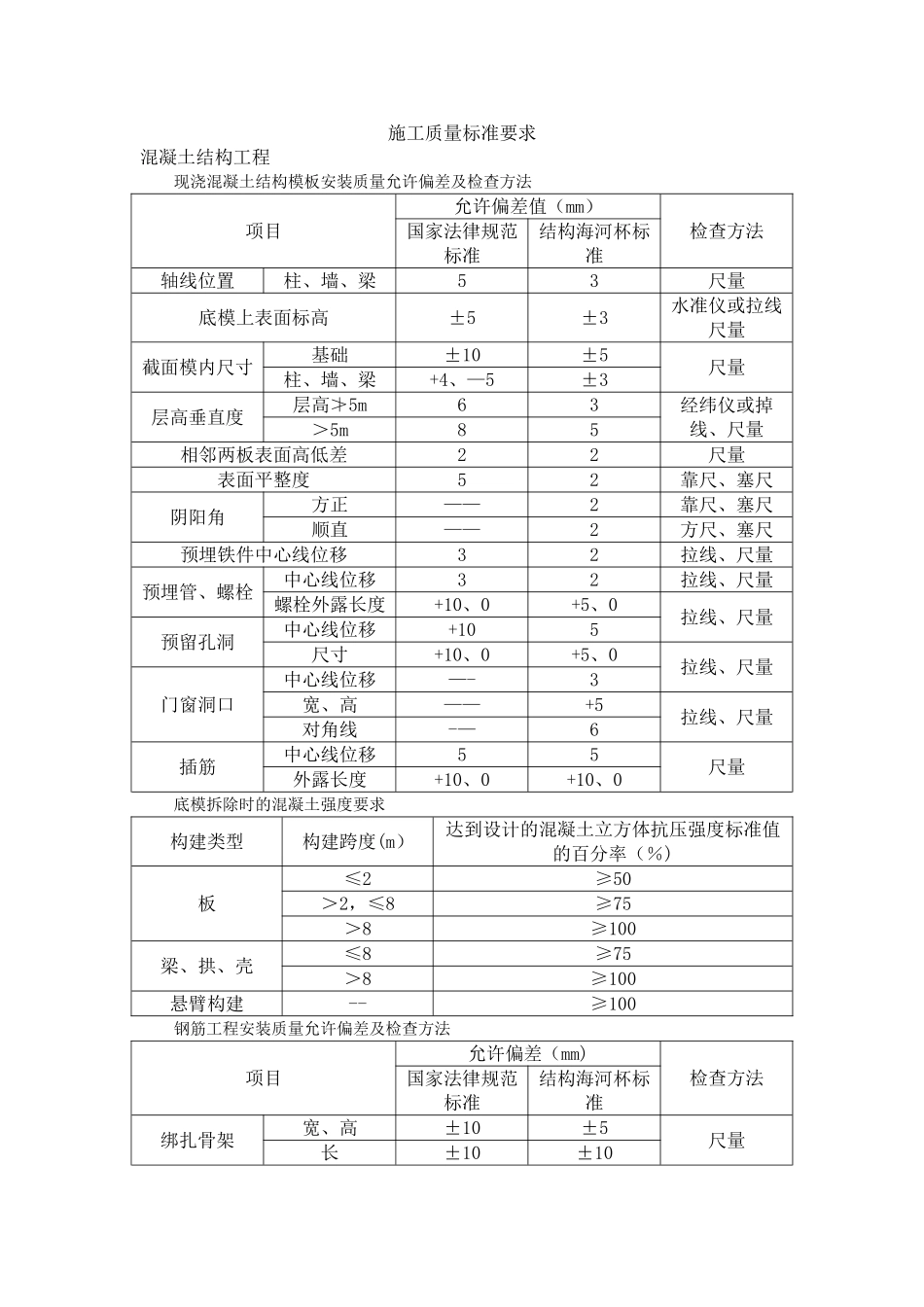

施工质量标准要求混凝土结构工程现浇混凝土结构模板安装质量允许偏差及检查方法项目允许偏差值(mm)检查方法国家法律规范标准结构海河杯标准轴线位置柱、墙、梁53尺量底模上表面标高±5±3水准仪或拉线尺量截面模内尺寸基础±10±5尺量柱、墙、梁+4、—5±3层高垂直度层高≯5m63经纬仪或掉线、尺量>5m85相邻两板表面高低差22尺量表面平整度52靠尺、塞尺阴阳角方正——2靠尺、塞尺顺直——2方尺、塞尺预埋铁件中心线位移32拉线、尺量预埋管、螺栓中心线位移32拉线、尺量螺栓外露长度+10、0+5、0拉线、尺量预留孔洞中心线位移+105尺寸+10、0+5、0拉线、尺量门窗洞口中心线位移—-3宽、高——+5拉线、尺量对角线-—6插筋中心线位移55尺量外露长度+10、0+10、0底模拆除时的混凝土强度要求构建类型构建跨度(m)达到设计的混凝土立方体抗压强度标准值的百分率(%)板≤2≥50>2,≤8≥75>8≥100梁、拱、壳≤8≥75>8≥100悬臂构建--≥100钢筋工程安装质量允许偏差及检查方法项目允许偏差(mm)检查方法国家法律规范标准结构海河杯标准绑扎骨架宽、高±10±5尺量长±10±10受力主筋间距±10±10尺量连续 5 个间距排距±5±5弯起点位置±20±15箍筋、横向筋焊接网片间距±20±10尺量网格尺寸±20±10基础±10±5量规或尺量柱、梁±5±3板、墙、壳±3±3钢筋电弧焊连接焊缝宽度≮0。7d--+0。1d、0尺量厚度≮0.3d-—+0。2d、0长度-—+5、0电渣压力焊焊包凸出钢筋表面≥4≥4目测不等强锥螺纹接头外露丝扣锥筒外露整扣1 个≯1 个尺量锥筒外露半扣-—≯3 个梁、板受力钢筋搭接、锚固长度支座、节点搭接—-+10、—5尺量支座、节点锚固——±5两端墩头的预应力钢丝束长度同一束钢丝长度≯5±5尺量同一组钢丝长度≯2±2无粘结筋位置垂直偏差板内±5±5尺量梁内±10±5预应力筋承压板中心线位置——3尺量垂直度——0混凝土工程允许偏差及检验方法项目允许偏差(mm)检查方法国家法律规范标准结构海河杯标准轴线位置基础1510尺量独立基础1010墙、柱、梁85垂直度层高≤5m85经纬仪吊线尺量层高>5m108全高(H)H/1000、且≤30H/1000、且≤30标高层高±10±5水准仪尺量全高±30±30截面尺寸基础宽、高+8、-5±5尺量柱、墙、梁宽和高+8、-5±3表面平整度852m 靠尺、塞尺角、线顺直度——5拉线、尺量保护层厚度基础——+10、-5尺量柱、梁/墙、板——+10、—7/+8、-5楼梯踏步宽度、高度—-±10尺量电梯井筒长、宽对定位中心线+25、0+20、0经纬仪尺量筒全高(H)垂直...
