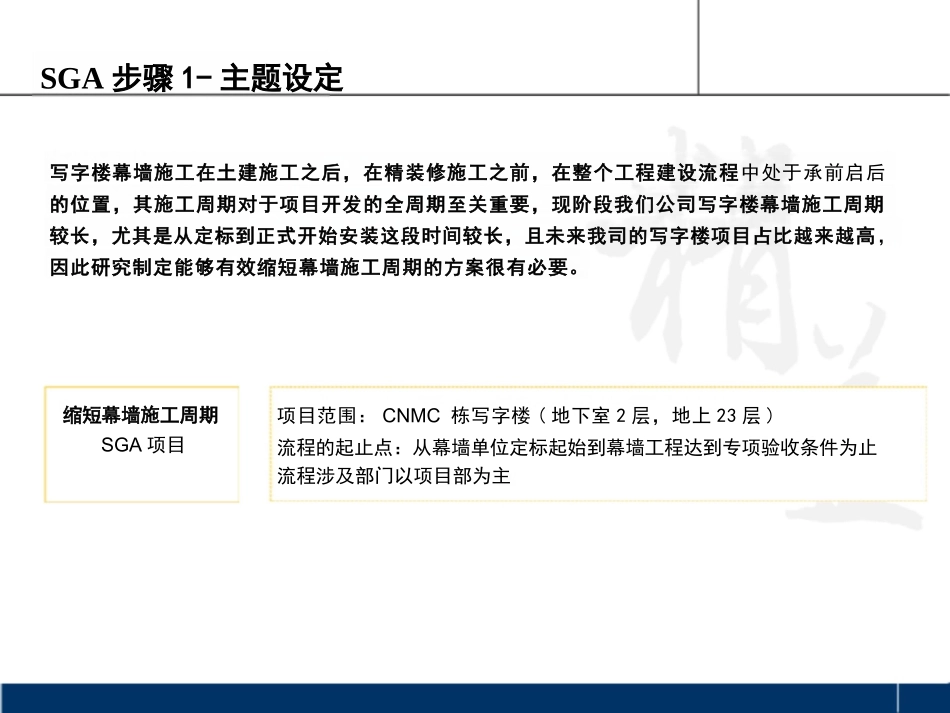

缩短幕墙施工周期SGA步骤1-主题设定写字楼幕墙施工在土建施工之后,在精装修施工之前,在整个工程建设流程中处于承前启后的位置,其施工周期对于项目开发的全周期至关重要,现阶段我们公司写字楼幕墙施工周期较长,尤其是从定标到正式开始安装这段时间较长,且未来我司的写字楼项目占比越来越高,因此研究制定能够有效缩短幕墙施工周期的方案很有必要

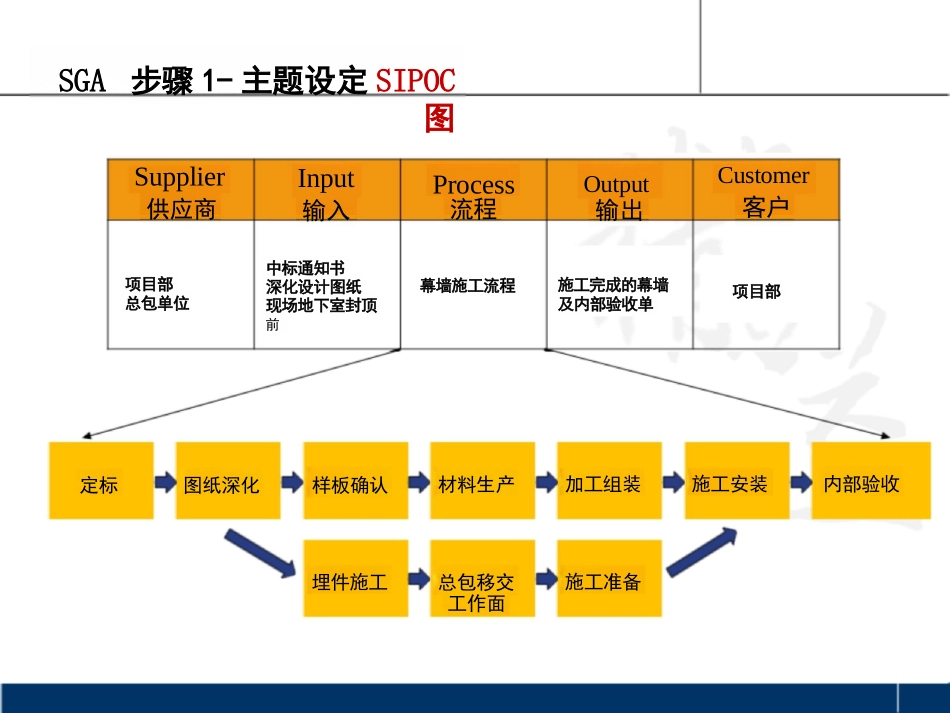

项目范围:CNMC栋写字楼(地下室2层,地上23层)流程的起止点:从幕墙单位定标起始到幕墙工程达到专项验收条件为止流程涉及部门以项目部为主缩短幕墙施工周期SGA项目Process流程幕墙施工流程材料生产总包移交工作面加工组装施工安装内部验收施工准备定标图纸深化样板确认埋件施工Input输入中标通知书深化设计图纸现场地下室封顶前Supplier供应商项目部总包单位SGA步骤1-主题设定SIPOC图Customer客户施工完成的幕墙及内部验收单Output输出项目部SGA步骤2-现状把握2
1梳理现有流程制度①小组查阅公司现有的工期模板只适配住宅,其中对于幕墙的描述有设计周期、招标周期及外立面完成时间,但是与写字楼幕墙现状不匹配项目开发计划编制作业指引未涉及对幕墙工期的约定②客户访谈通过对职能部同事进行访谈,确证公司目前没有针对幕墙工期管理的标准指引文件模板(基准为地下1层,地上18层的住宅)中有关幕墙的描述:1、设计周期75天;2、招标周期30天;3、外立面完工在主体封顶后152天
支座安装单元安装图中加粗字体为关键线路的工序主要材料送样铝型材(10-8)窗五金件(4-12)玻璃下单(2-27)窗五金件下单(4-13)材料批量加工SGA步骤2-现状把握2
2前期工期复盘(本报告分析对象为CNMC栋写字楼)准备工作埋件图深化及埋件送样玻璃、铝单板(10-31)埋件生产及施工施工图深化(出蓝图)确定型材断面玻璃单元工艺样板确认(12-30)板块组装第一批
