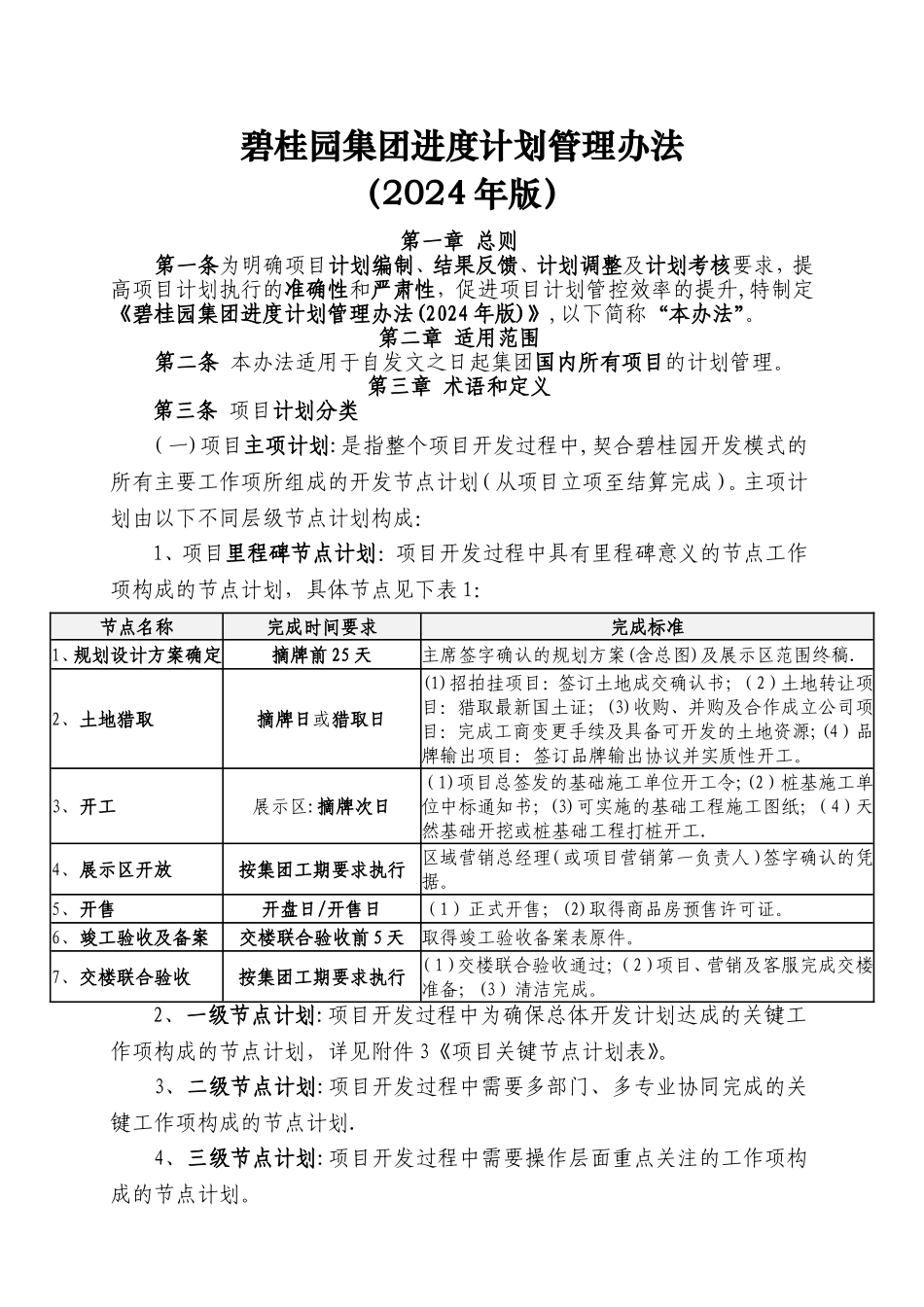

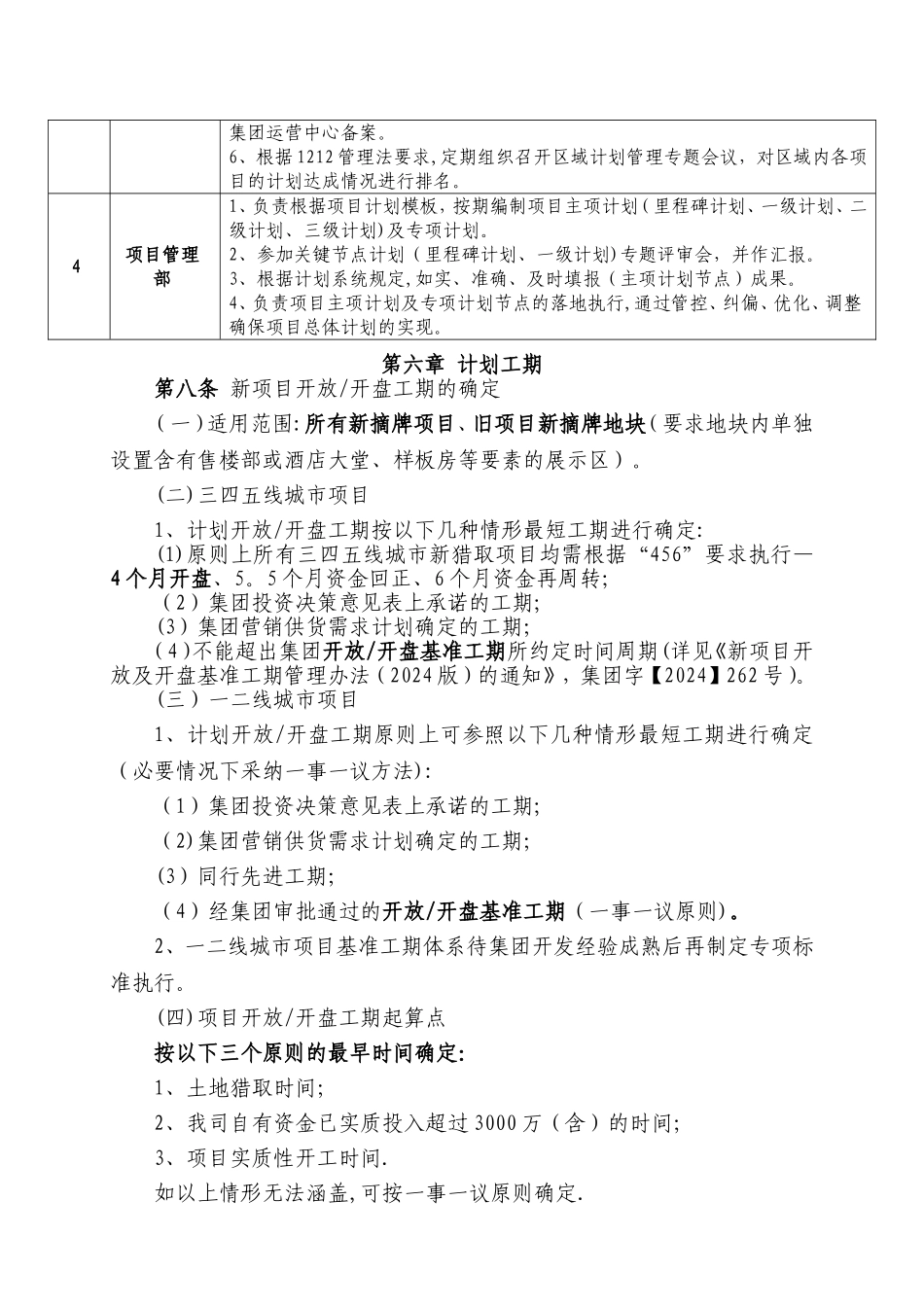

碧桂园集团进度计划管理办法(2024 年版)第一章 总则第一条为明确项目计划编制、结果反馈、计划调整及计划考核要求,提高项目计划执行的准确性和严肃性,促进项目计划管控效率的提升,特制定《碧桂园集团进度计划管理办法(2024 年版)》,以下简称“本办法”。第二章 适用范围第二条 本办法适用于自发文之日起集团国内所有项目的计划管理。第三章 术语和定义第三条 项目计划分类(一)项目主项计划:是指整个项目开发过程中,契合碧桂园开发模式的所有主要工作项所组成的开发节点计划(从项目立项至结算完成)。主项计划由以下不同层级节点计划构成:1、项目里程碑节点计划:项目开发过程中具有里程碑意义的节点工作项构成的节点计划,具体节点见下表 1:节点名称完成时间要求完成标准1、规划设计方案确定摘牌前 25 天主席签字确认的规划方案(含总图)及展示区范围终稿.2、土地猎取摘牌日或猎取日(1)招拍挂项目:签订土地成交确认书;(2)土地转让项目:猎取最新国土证;(3)收购、并购及合作成立公司项目:完成工商变更手续及具备可开发的土地资源;(4)品牌输出项目:签订品牌输出协议并实质性开工。3、开工展示区:摘牌次日(1)项目总签发的基础施工单位开工令;(2)桩基施工单位中标通知书;(3)可实施的基础工程施工图纸;(4)天然基础开挖或桩基础工程打桩开工.4、展示区开放按集团工期要求执行区域营销总经理(或项目营销第一负责人)签字确认的凭据。5、开售开盘日/开售日(1)正式开售;(2)取得商品房预售许可证。6、竣工验收及备案交楼联合验收前 5 天取得竣工验收备案表原件。7、交楼联合验收按集团工期要求执行 (1)交楼联合验收通过;(2)项目、营销及客服完成交楼准备;(3)清洁完成。2、一级节点计划:项目开发过程中为确保总体开发计划达成的关键工作项构成的节点计划,详见附件 3《项目关键节点计划表》。3、二级节点计划:项目开发过程中需要多部门、多专业协同完成的关键工作项构成的节点计划.4、三级节点计划:项目开发过程中需要操作层面重点关注的工作项构成的节点计划。(二)项目专项计划:是指依据项目主项计划要求编制的各专业工作控制计划,如设计专项计划、招标专项计划、采购专项计划、报批报建专项计划、展示区专项计划等。第四条工期(一)开放工期:展示区从摘牌日至开放日的工期。(二)开盘工期:展示区及首期货量区从摘牌日至开盘日的工期.(三)交楼工期:项目批次从开工日至交楼联合验收日的工期。(四)基...
