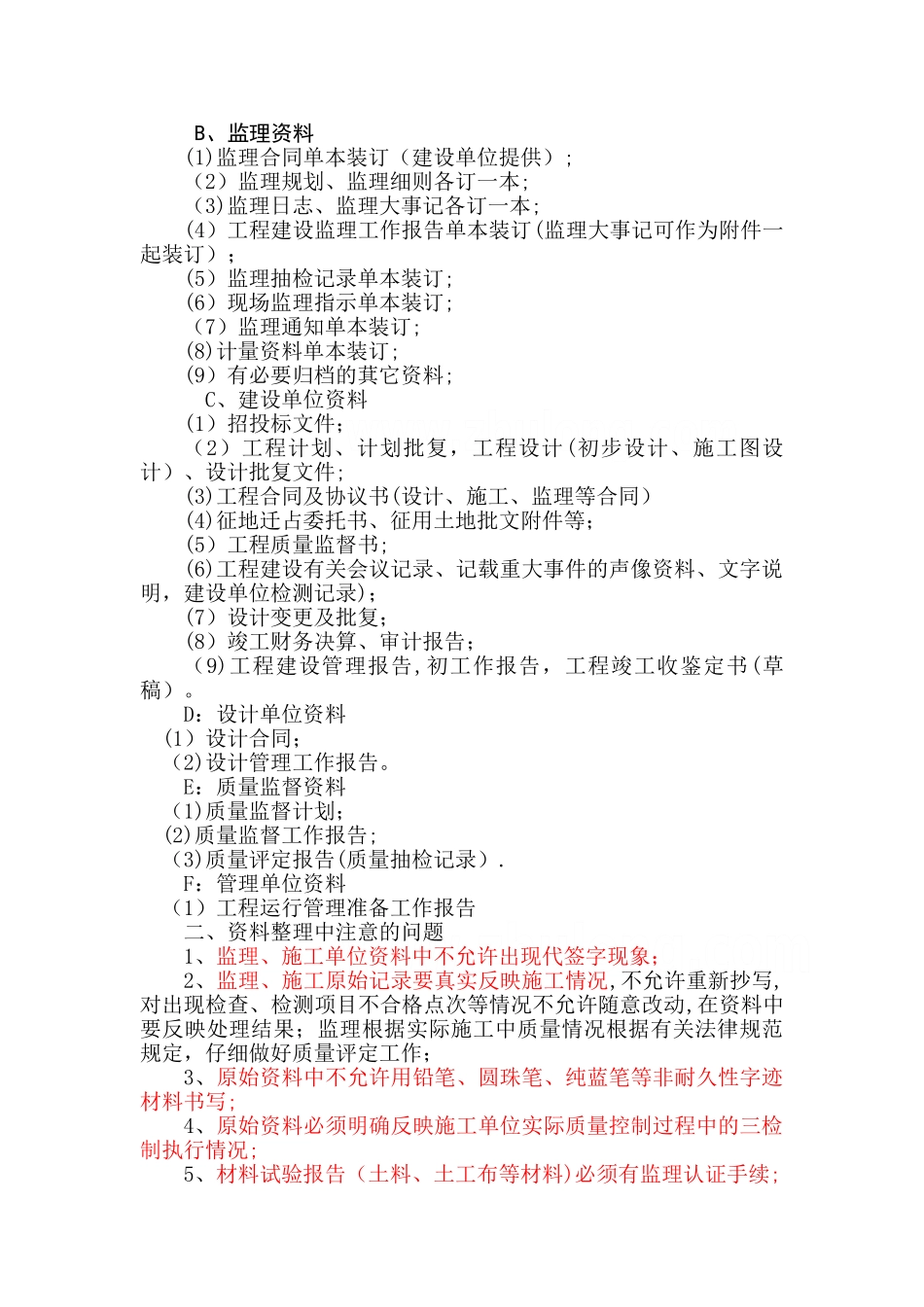

水利水电工程竣工资料整理要求一、档案管理要求1、资料装订时应实行三孔一线的装订方法,孔距 7cm。注意装订时装订线不得将字迹压住. 2、资料用纸统一为 A4 纸,装订厚度一般在 0。5—1.5cm,最厚不得超过 2cm.若超过 2cm,可分多本装订,但需标出能够说明该资料是一体的标志。 3、各类资料必须有封面,并加盖印章,且附有相应的目录,并在页面底部(中间)注明页码. 4、施工单位应负责向建设单位提交竣工资料原件一份,复印件二份,同时应加盖印章。进行资料移交时,施工单位应提供完整的资料清单供建设单位查阅。 A、施工单位资料(1)开工资料① 开工令;② 开工申请;③ 施工组织设计,施工计划、方案、措施(含施工单位相应的报验资料);④ 进场设备报验单;⑤ 进场人员报验单(含项目经理或总工的变更请示及函复);⑥ 施工放样报验单;⑦ 工程技术要求与图纸会审纪要、技术交底(包括设计交底);⑧ 材料检验报告(含出厂合格证、质量复验报告)。(2)综合资料① 施工单位营业执照,资质;② 停工报告、停工令、返工处理报告、复工令;③ 事故处理资料;④ 设计变更;⑤ 工程建设有关会议记录;⑥ 竣工报告、竣工验收报告(申验请示);⑦ 成立项目经理部的通知及一些萁它资料(如各种通知等);(3)、第*分部单元工程质量评定及报验回复:单元工程质量评定、工程报验单回复、施工自检原始记录表(按分部)可合订一本;(4)施工日志:单本装订;(5)质量评定资料:装订顺序为项目划分报告,单位、分部;(6)分部工程收签证:分部工程收资料,单本装订;(7)工程计量资料、工程结算资料:含增加收、核减的各类报告,单本装订;(8)施工管理工作报告:附件:施工大事记,可合订一本;(9)声像材料(照片、录音带、录像带、光盘、软盘等);(10)竣工图:单本装订;(11)移交资料清单(三份,盖章,签字)见附表B、监理资料(1)监理合同单本装订(建设单位提供);(2)监理规划、监理细则各订一本;(3)监理日志、监理大事记各订一本;(4)工程建设监理工作报告单本装订(监理大事记可作为附件一起装订);(5)监理抽检记录单本装订;(6)现场监理指示单本装订;(7)监理通知单本装订;(8)计量资料单本装订;(9)有必要归档的萁它资料;C、建设单位资料(1)招投标文件;(2)工程计划、计划批复,工程设计(初步设计、施工图设计)、设计批复文件;(3)工程合同及协议书(设计、施工、监理等合同)(4)征地迁占委托书、征用土地批文附件等;(5)工程...
