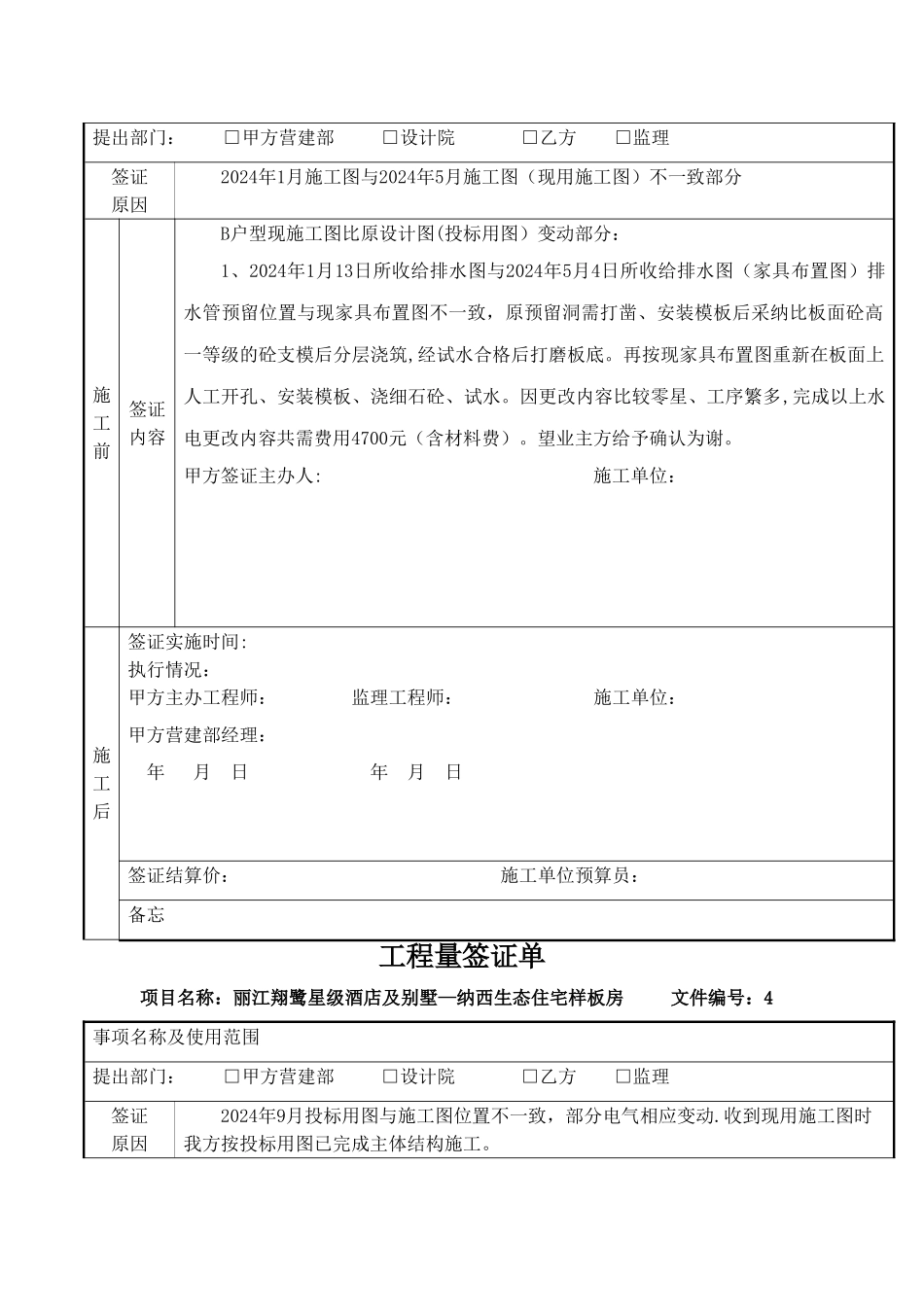

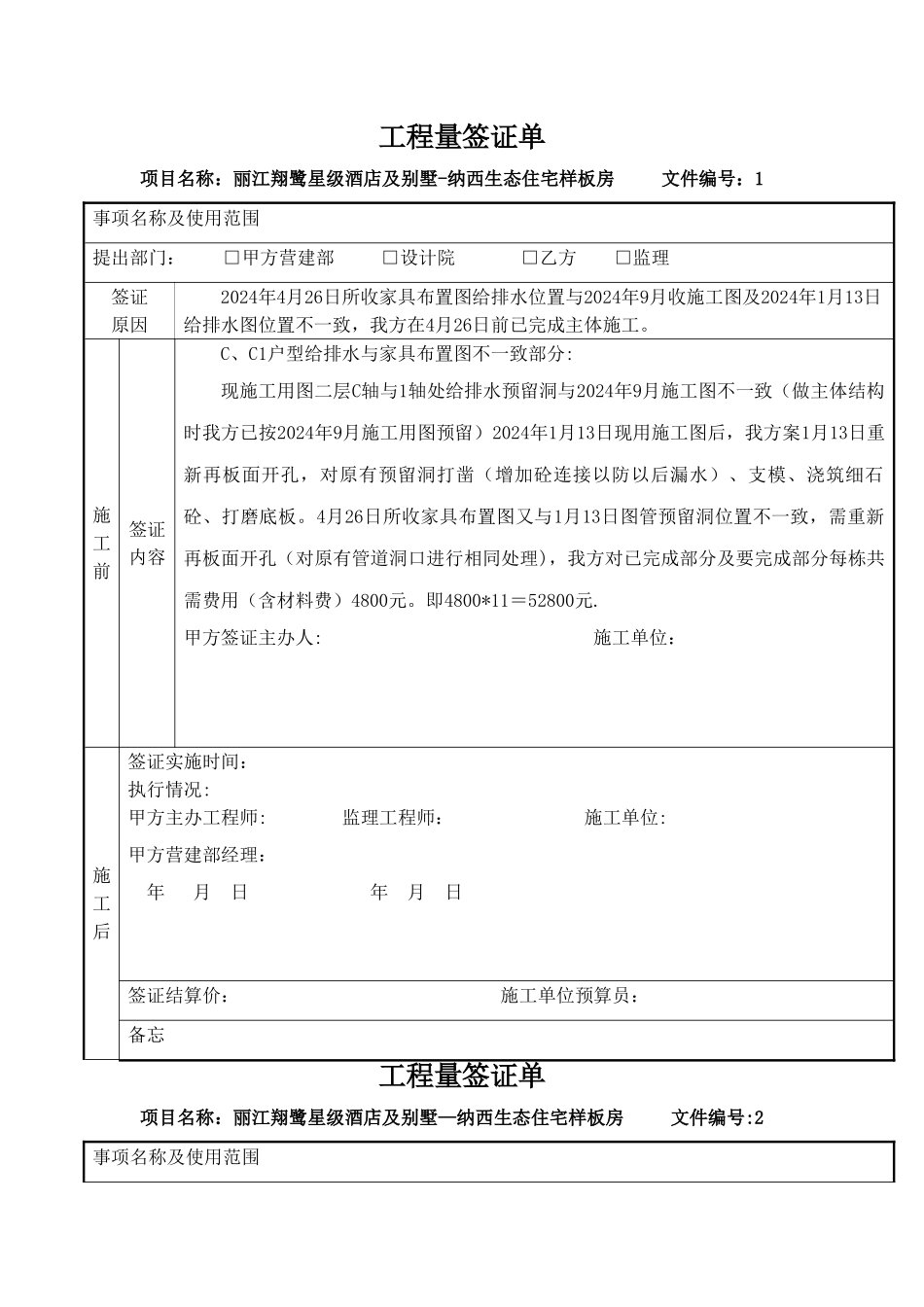

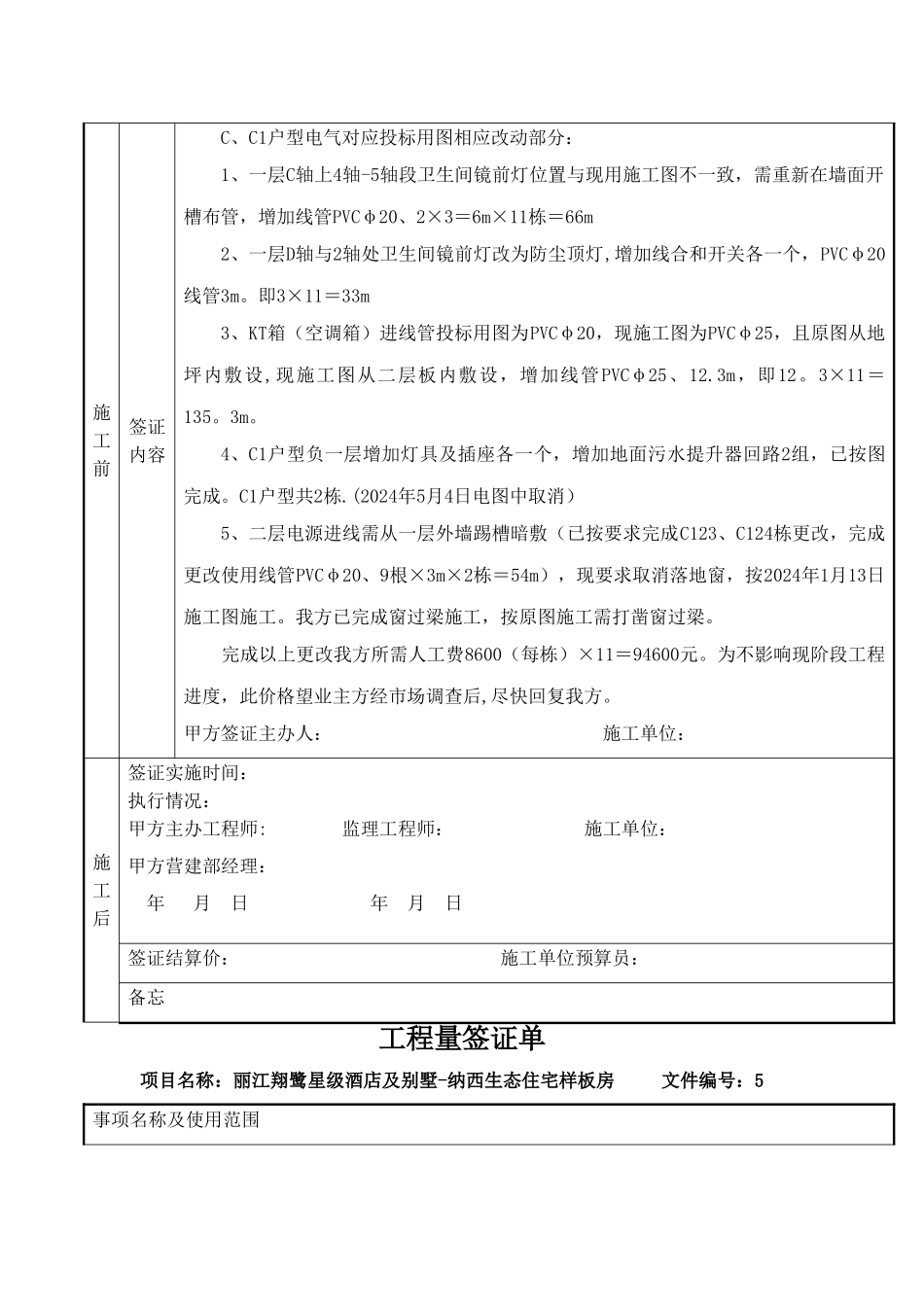

工程量签证单项目名称:丽江翔鹭星级酒店及别墅-纳西生态住宅样板房 文件编号:1事项名称及使用范围 提出部门: □甲方营建部 □设计院 □乙方 □监理签证原因 2024年4月26日所收家具布置图给排水位置与2024年9月收施工图及2024年1月13日给排水图位置不一致,我方在4月26日前已完成主体施工。施工前签证内容C、C1户型给排水与家具布置图不一致部分:现施工用图二层C轴与1轴处给排水预留洞与2024年9月施工图不一致(做主体结构时我方已按2024年9月施工用图预留)2024年1月13日现用施工图后,我方案1月13日重新再板面开孔,对原有预留洞打凿(增加砼连接以防以后漏水)、支模、浇筑细石砼、打磨底板。4月26日所收家具布置图又与1月13日图管预留洞位置不一致,需重新再板面开孔(对原有管道洞口进行相同处理),我方对已完成部分及要完成部分每栋共需费用(含材料费)4800元。即4800*11=52800元.甲方签证主办人: 施工单位:施工后签证实施时间:执行情况:甲方主办工程师: 监理工程师: 施工单位:甲方营建部经理:年 月 日 年 月 日 签证结算价: 施工单位预算员:备忘工程量签证单项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房 文件编号:2事项名称及使用范围 提出部门: □甲方营建部 □设计院 □乙方 □监理签证原因 2024年1月施工图与2024年5月施工图(现用施工图)不一致部分施工前签证内容B户型现施工图比原设计图(投标用图)变动部分:1、2024年1月13日所收给排水图与2024年5月4日所收给排水图(家具布置图)排水管预留位置与现家具布置图不一致,原预留洞需打凿、安装模板后采纳比板面砼高一等级的砼支模后分层浇筑,经试水合格后打磨板底。再按现家具布置图重新在板面上人工开孔、安装模板、浇细石砼、试水。因更改内容比较零星、工序繁多,完成以上水电更改内容共需费用4700元(含材料费)。望业主方给予确认为谢。甲方签证主办人: 施工单位:施工后签证实施时间:执行情况:甲方主办工程师: 监理工程师: 施工单位:甲方营建部经理:年 月 日 年 月 日 签证结算价: 施工单位预算员:备忘工程量签证单项目名称:丽江翔鹭星级酒店及别墅—纳西生态住宅样板房 文件编号:4事项名称及使用范围 提出部门: □甲方营建部 □设计院 □乙方 □监理签证原因2024年9月投标用图与施工图位置不一致,部分电气相应变动.收到现用施工图时我方按投标用图已完成主体结构施工。施工前签证内容C、C1户型电气对...
