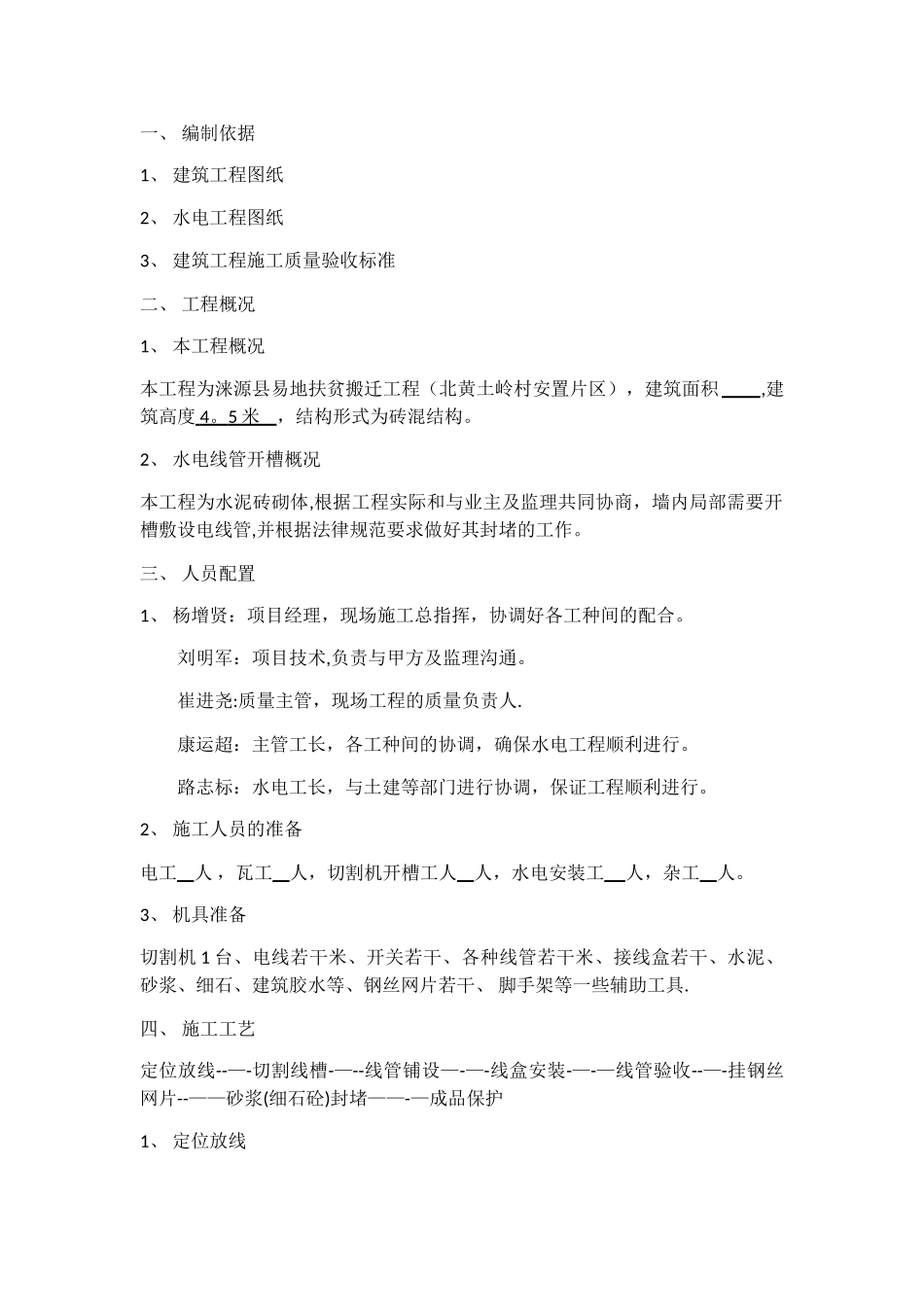

一、 编制依据 1、 建筑工程图纸 2、 水电工程图纸 3、 建筑工程施工质量验收标准 二、 工程概况 1、 本工程概况 本工程为涞源县易地扶贫搬迁工程(北黄土岭村安置片区),建筑面积 ,建筑高度 4
5 米 ,结构形式为砖混结构
2、 水电线管开槽概况 本工程为水泥砖砌体,根据工程实际和与业主及监理共同协商,墙内局部需要开槽敷设电线管,并根据法律规范要求做好其封堵的工作
三、 人员配置 1、 杨增贤:项目经理,现场施工总指挥,协调好各工种间的配合
刘明军:项目技术,负责与甲方及监理沟通
崔进尧:质量主管,现场工程的质量负责人
康运超:主管工长,各工种间的协调,确保水电工程顺利进行
路志标:水电工长,与土建等部门进行协调,保证工程顺利进行
2、 施工人员的准备 电工 人 ,瓦工 人,切割机开槽工人 人,水电安装工 人,杂工 人
3、 机具准备 切割机 1 台、电线若干米、开关若干、各种线管若干米、接线盒若干、水泥、砂浆、细石、建筑胶水等、钢丝网片若干、 脚手架等一些辅助工具

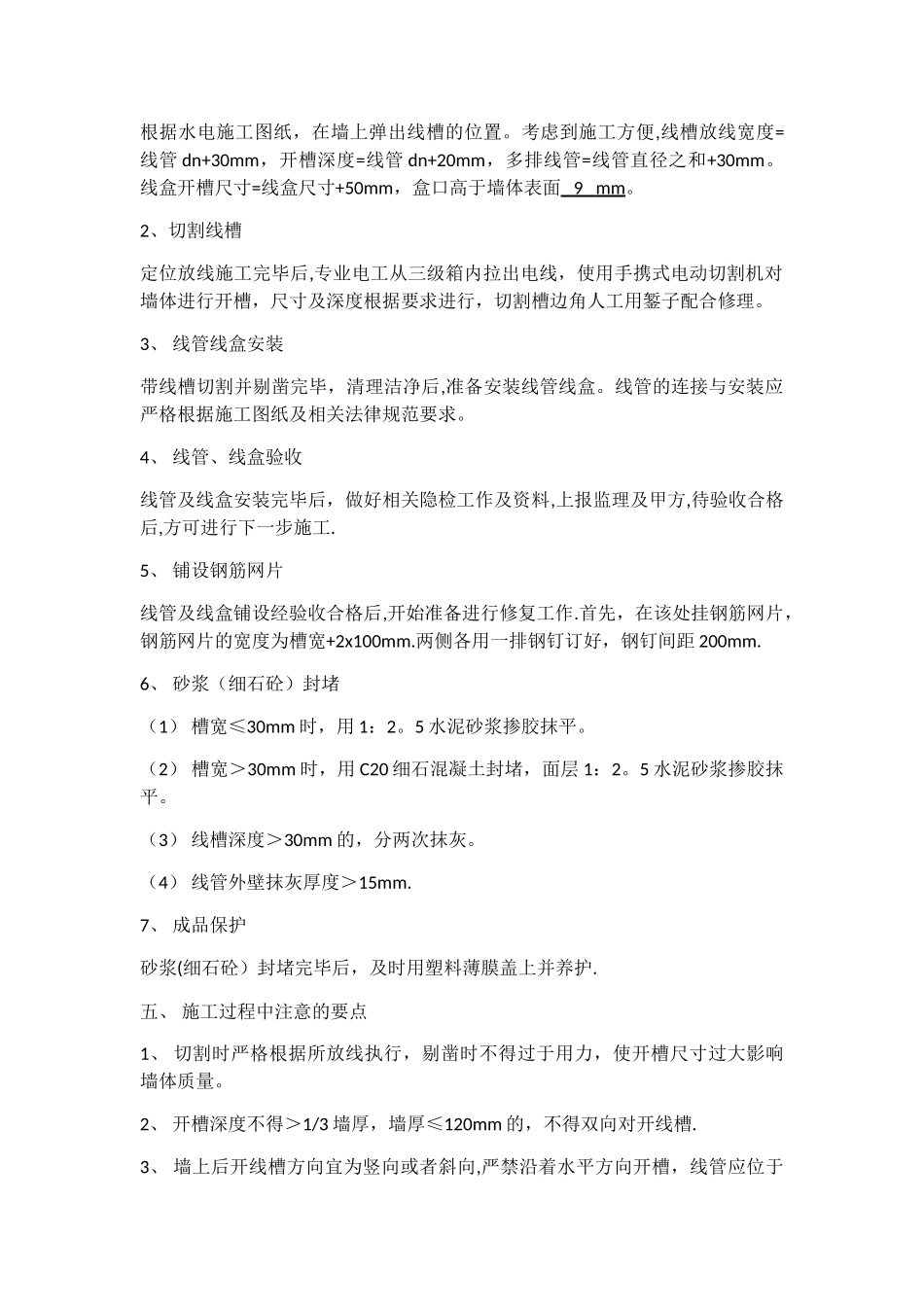

四、 施工工艺 定位放线--—-切割线槽-—--线管铺设—-—-线盒安装-—-—线管验收--—-挂钢丝网片--——砂浆(细石砼)封堵——-—成品保护 1、 定位放线 根据水电施工图纸,在墙上弹出线槽的位置
考虑到施工方便,线槽放线宽度=线管 dn+30mm,开槽深度=线管 dn+20mm,多排线管=线管直径之和+30mm
线盒开槽尺寸=线盒尺寸+50mm,盒口高于墙体表面 9 mm
2、切割线槽 定位放线施工完毕后,专业电工从三级箱内拉出电线,使用手携式电动切割机对墙体进行开槽,尺寸及深度根据要求进行,切割槽边角人工用錾子配合修理
3、 线管线盒安装 带线槽切割并剔凿完毕,清理洁净后,准备安装线管线盒
线管的连接与安装应严格根据施工图纸及相关法律规范要求

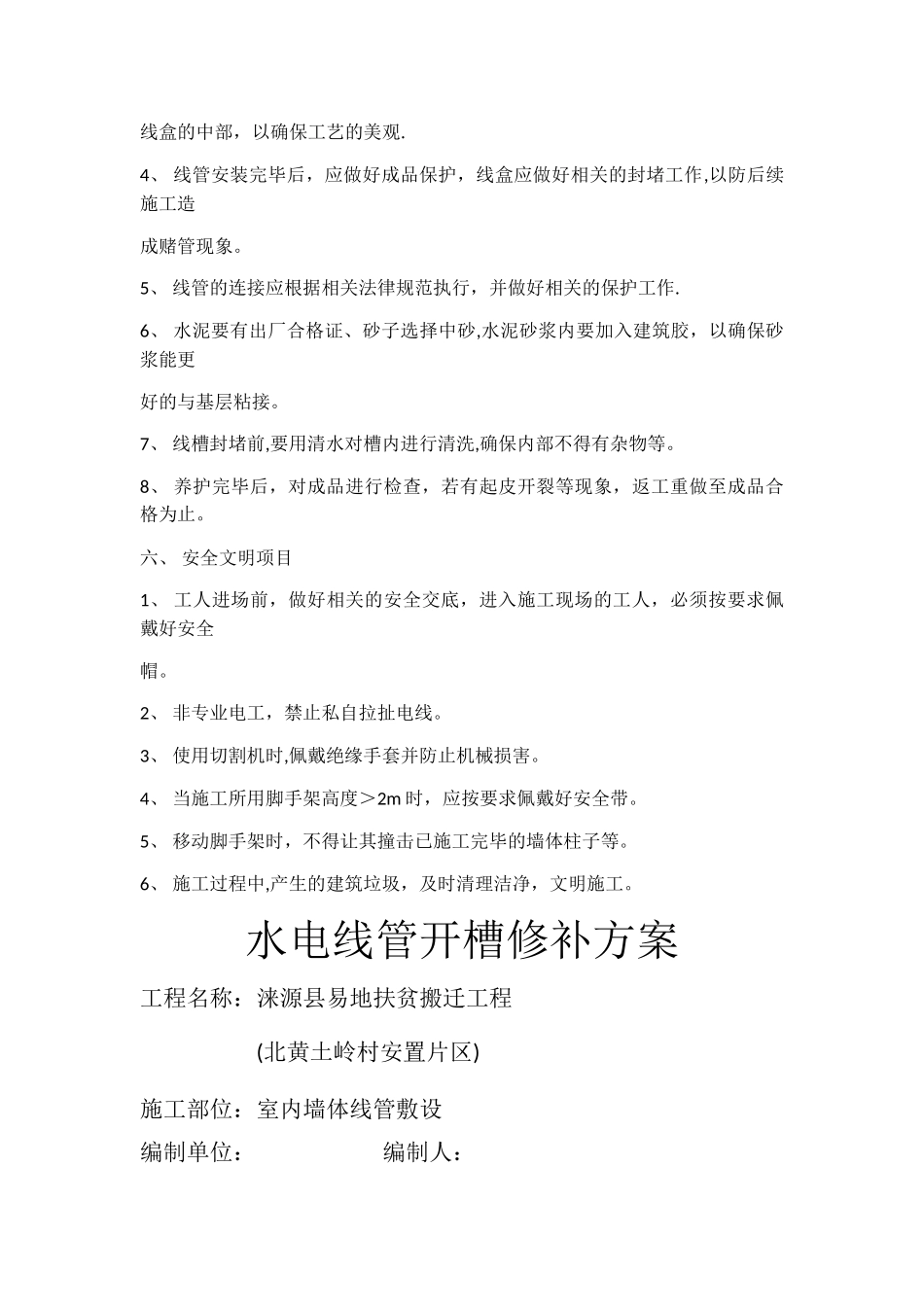

4、 线管、线盒验收
