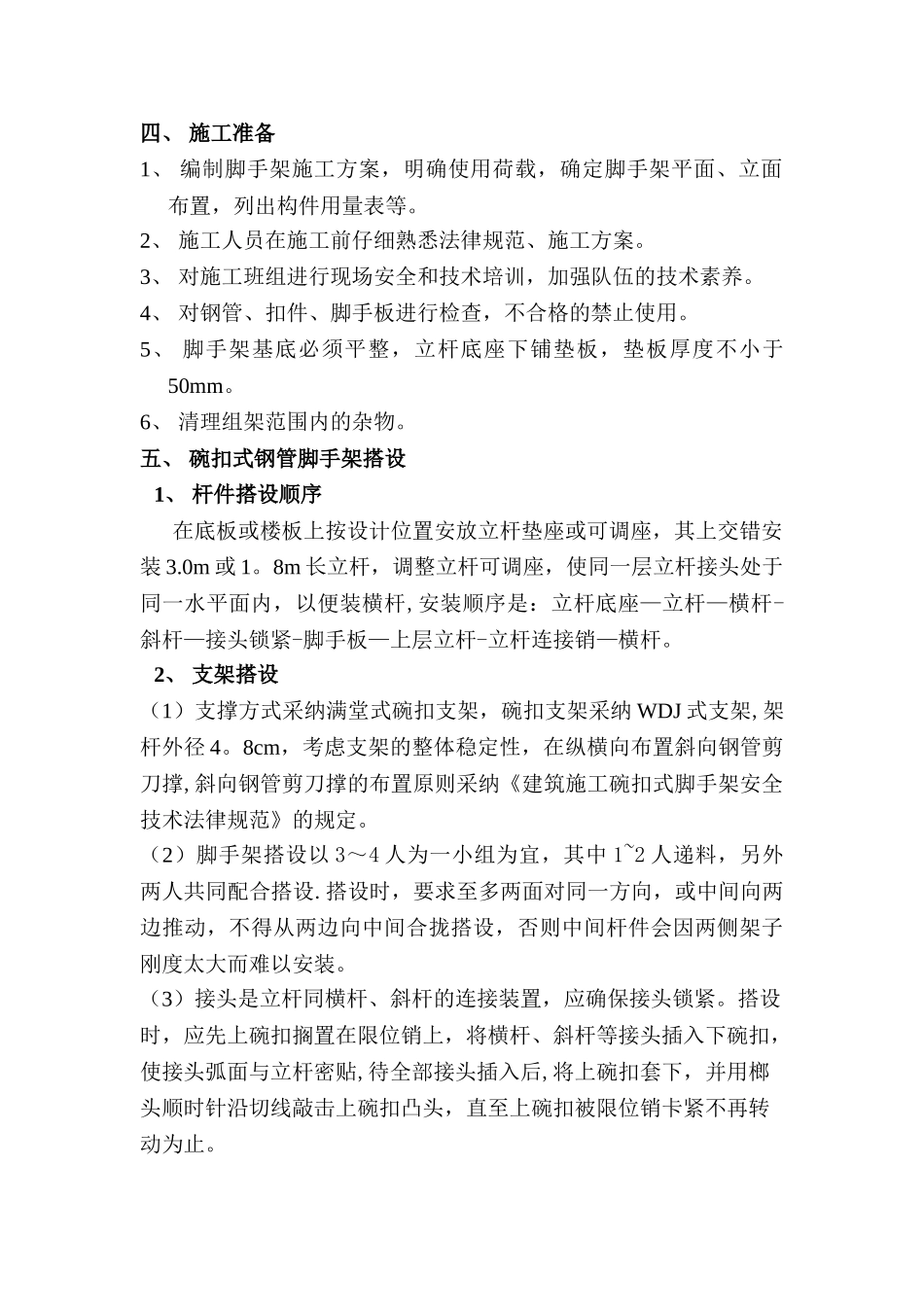

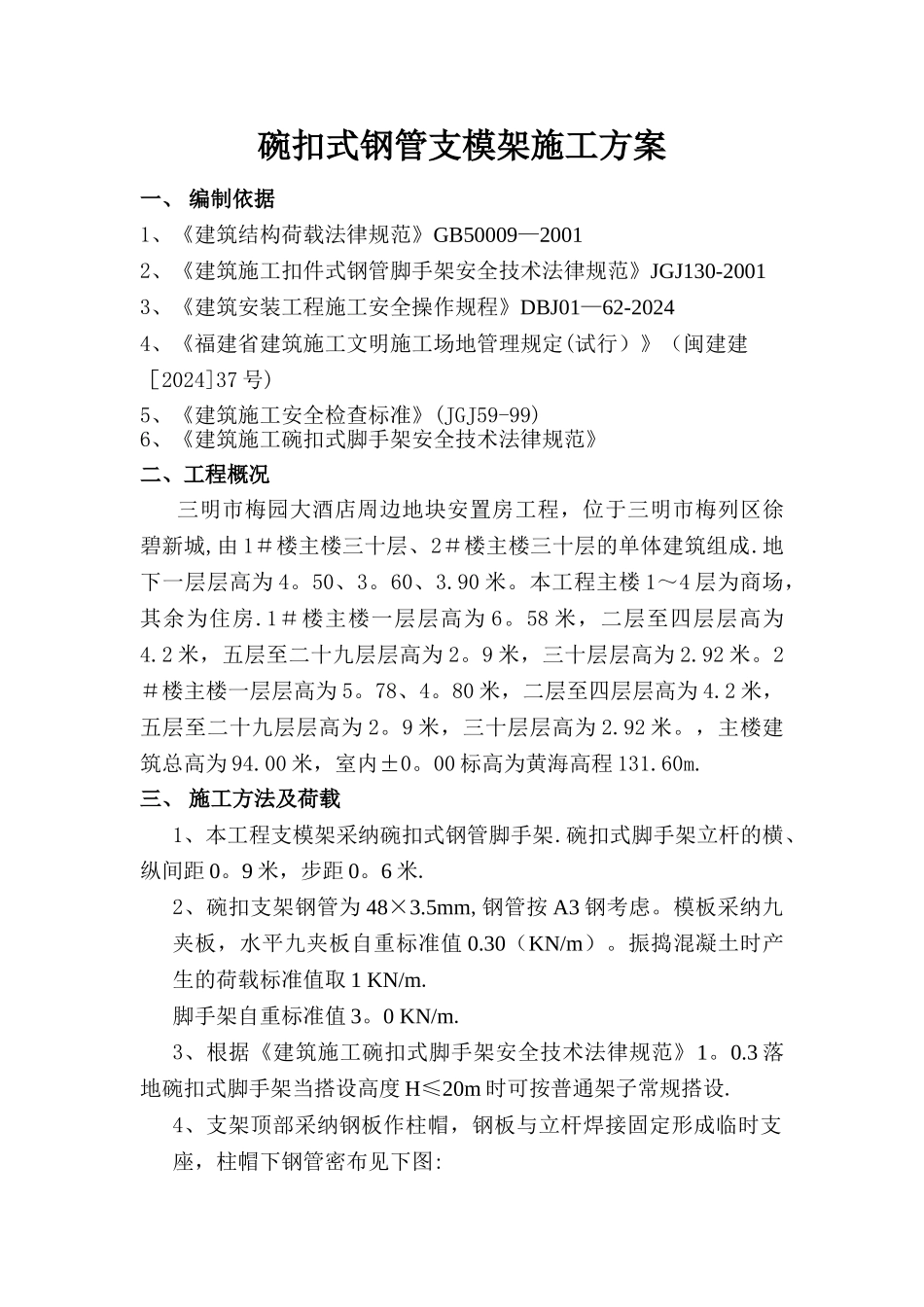

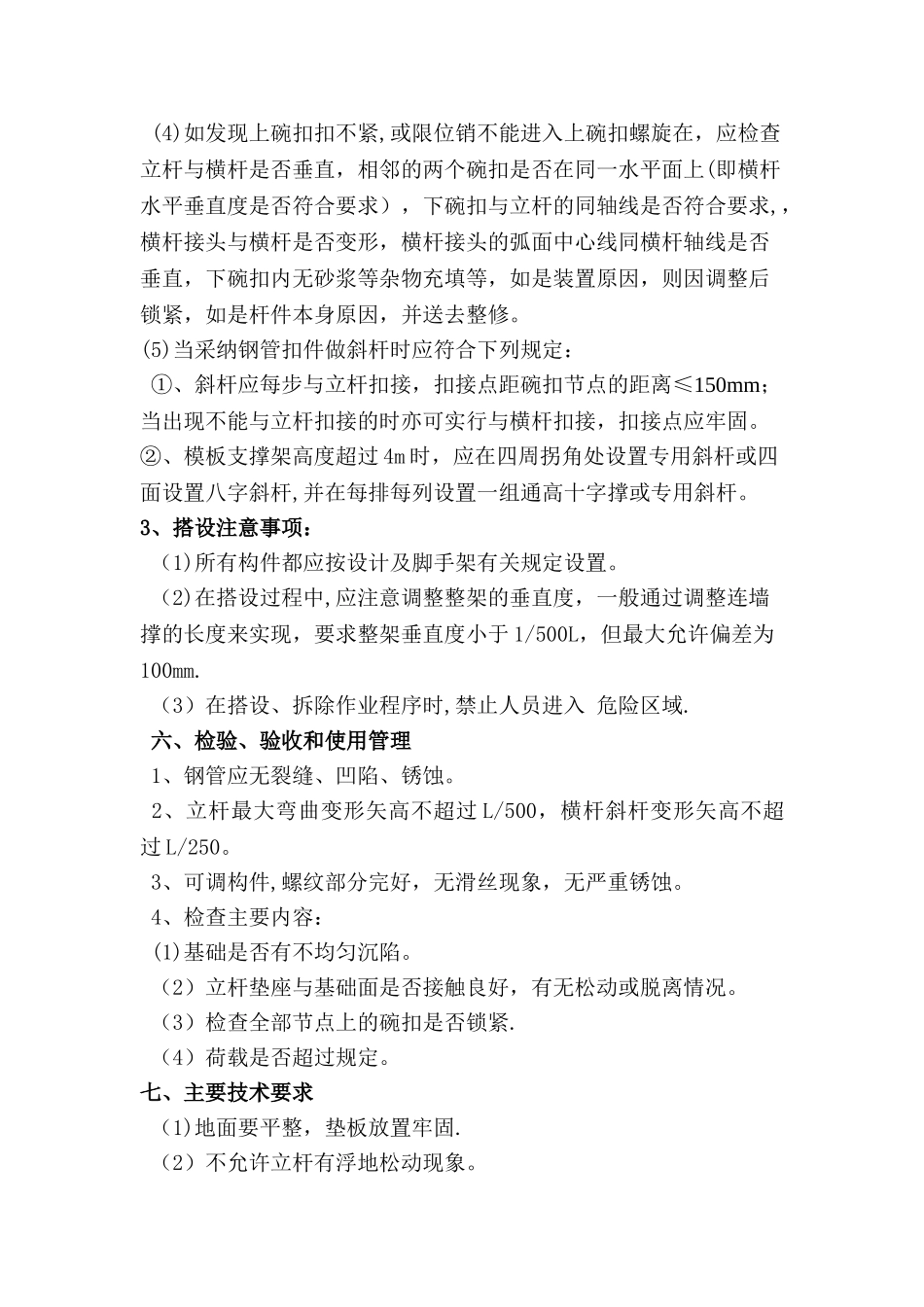

碗扣式钢管支模架施工方案一、 编制依据1、《建筑结构荷载法律规范》GB50009—20012、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-20013、《建筑安装工程施工安全操作规程》DBJ01—62-20244、《福建省建筑施工文明施工场地管理规定(试行)》(闽建建[2024]37 号)5、《建筑施工安全检查标准》(JGJ59-99)6、《建筑施工碗扣式脚手架安全技术法律规范》二、工程概况三明市梅园大酒店周边地块安置房工程,位于三明市梅列区徐碧新城,由 1#楼主楼三十层、2#楼主楼三十层的单体建筑组成.地下一层层高为 4。50、3。60、3.90 米。本工程主楼 1~4 层为商场,其余为住房.1#楼主楼一层层高为 6。58 米,二层至四层层高为4.2 米,五层至二十九层层高为 2。9 米,三十层层高为 2.92 米。2#楼主楼一层层高为 5。78、4。80 米,二层至四层层高为 4.2 米,五层至二十九层层高为 2。9 米,三十层层高为 2.92 米。,主楼建筑总高为 94.00 米,室内±0。00 标高为黄海高程 131.60m.三、 施工方法及荷载1、本工程支模架采纳碗扣式钢管脚手架.碗扣式脚手架立杆的横、纵间距 0。9 米,步距 0。6 米.2、碗扣支架钢管为 48×3.5mm,钢管按 A3 钢考虑。模板采纳九夹板,水平九夹板自重标准值 0.30(KN/m)。振捣混凝土时产生的荷载标准值取 1 KN/m.脚手架自重标准值 3。0 KN/m.3、根据《建筑施工碗扣式脚手架安全技术法律规范》1。0.3 落地碗扣式脚手架当搭设高度 H≤20m 时可按普通架子常规搭设.4、支架顶部采纳钢板作柱帽,钢板与立杆焊接固定形成临时支座,柱帽下钢管密布见下图:四、 施工准备1、 编制脚手架施工方案,明确使用荷载,确定脚手架平面、立面布置,列出构件用量表等。2、 施工人员在施工前仔细熟悉法律规范、施工方案。3、 对施工班组进行现场安全和技术培训,加强队伍的技术素养。4、 对钢管、扣件、脚手板进行检查,不合格的禁止使用。5、 脚手架基底必须平整,立杆底座下铺垫板,垫板厚度不小于50mm。6、 清理组架范围内的杂物。五、 碗扣式钢管脚手架搭设1、 杆件搭设顺序在底板或楼板上按设计位置安放立杆垫座或可调座,其上交错安装 3.0m 或 1。8m 长立杆,调整立杆可调座,使同一层立杆接头处于同一水平面内,以便装横杆,安装顺序是:立杆底座—立杆—横杆-斜杆—接头锁紧-脚手板—上层立杆-立杆连接销—横杆。2、 支架搭设(1)支撑方式采纳满堂式碗扣支架,碗扣支架采纳 WDJ...
