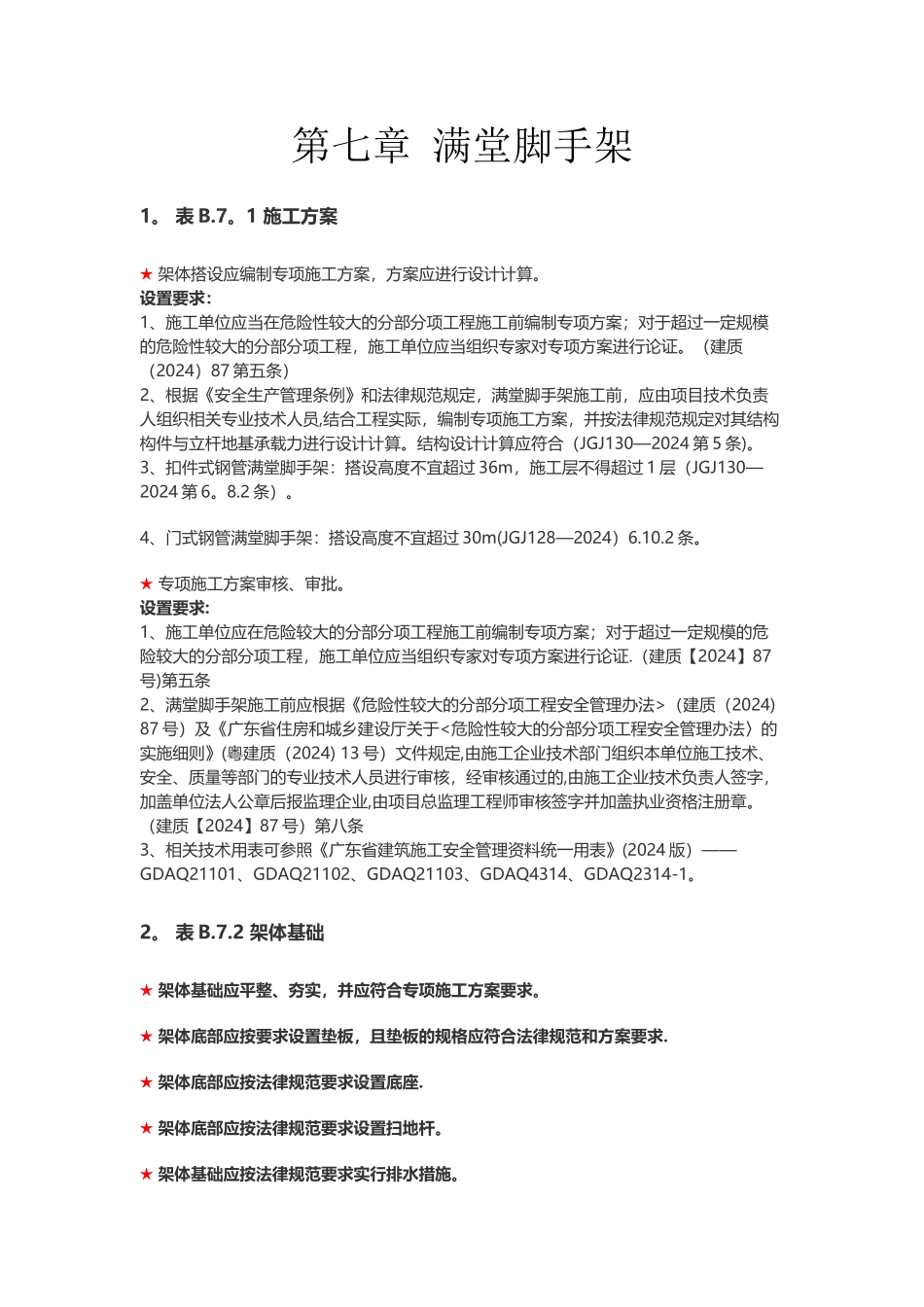

第七章 满堂脚手架1。 表 B.7。1 施工方案 ★ 架体搭设应编制专项施工方案,方案应进行设计计算。设置要求:1、施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。(建质(2024)87 第五条) 2、根据《安全生产管理条例》和法律规范规定,满堂脚手架施工前,应由项目技术负责人组织相关专业技术人员,结合工程实际,编制专项施工方案,并按法律规范规定对其结构构件与立杆地基承载力进行设计计算。结构设计计算应符合(JGJ130—2024 第 5 条)。3、扣件式钢管满堂脚手架:搭设高度不宜超过 36m,施工层不得超过 1 层(JGJ130—2024 第 6。8.2 条)。4、门式钢管满堂脚手架:搭设高度不宜超过 30m(JGJ128—2024)6.10.2 条。 ★ 专项施工方案审核、审批。设置要求:1、施工单位应在危险较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险较大的分部分项工程,施工单位应当组织专家对专项方案进行论证.(建质【2024】87号)第五条2、满堂脚手架施工前应根据《危险性较大的分部分项工程安全管理办法>(建质(2024) 87 号)及《广东省住房和城乡建设厅关于<危险性较大的分部分项工程安全管理办法〉的实施细则》(粤建质(2024) 13 号)文件规定,由施工企业技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核,经审核通过的,由施工企业技术负责人签字,加盖单位法人公章后报监理企业,由项目总监理工程师审核签字并加盖执业资格注册章。(建质【2024】87 号)第八条3、相关技术用表可参照《广东省建筑施工安全管理资料统一用表》(2024 版)——GDAQ21101、GDAQ21102、GDAQ21103、GDAQ4314、GDAQ2314-1。2。 表 B.7.2 架体基础 ★ 架体基础应平整、夯实,并应符合专项施工方案要求。 ★ 架体底部应按要求设置垫板,且垫板的规格应符合法律规范和方案要求. ★ 架体底部应按法律规范要求设置底座. ★ 架体底部应按法律规范要求设置扫地杆。 ★ 架体基础应按法律规范要求实行排水措施。 设置要求: 1、满堂脚手架应清除搭设场地杂物,按法律规范和方案要求平整、夯实搭设场地。参考图例 B。7.2——1。 2、脚手架地基与基础应根据脚手架所受荷载、地基承载力、搭设高度、搭设场地情况,符合《建筑地基基础工程施工质量验收法律规范》(GB50202-2024)有关规定。 3、压实填土地基应符合...
