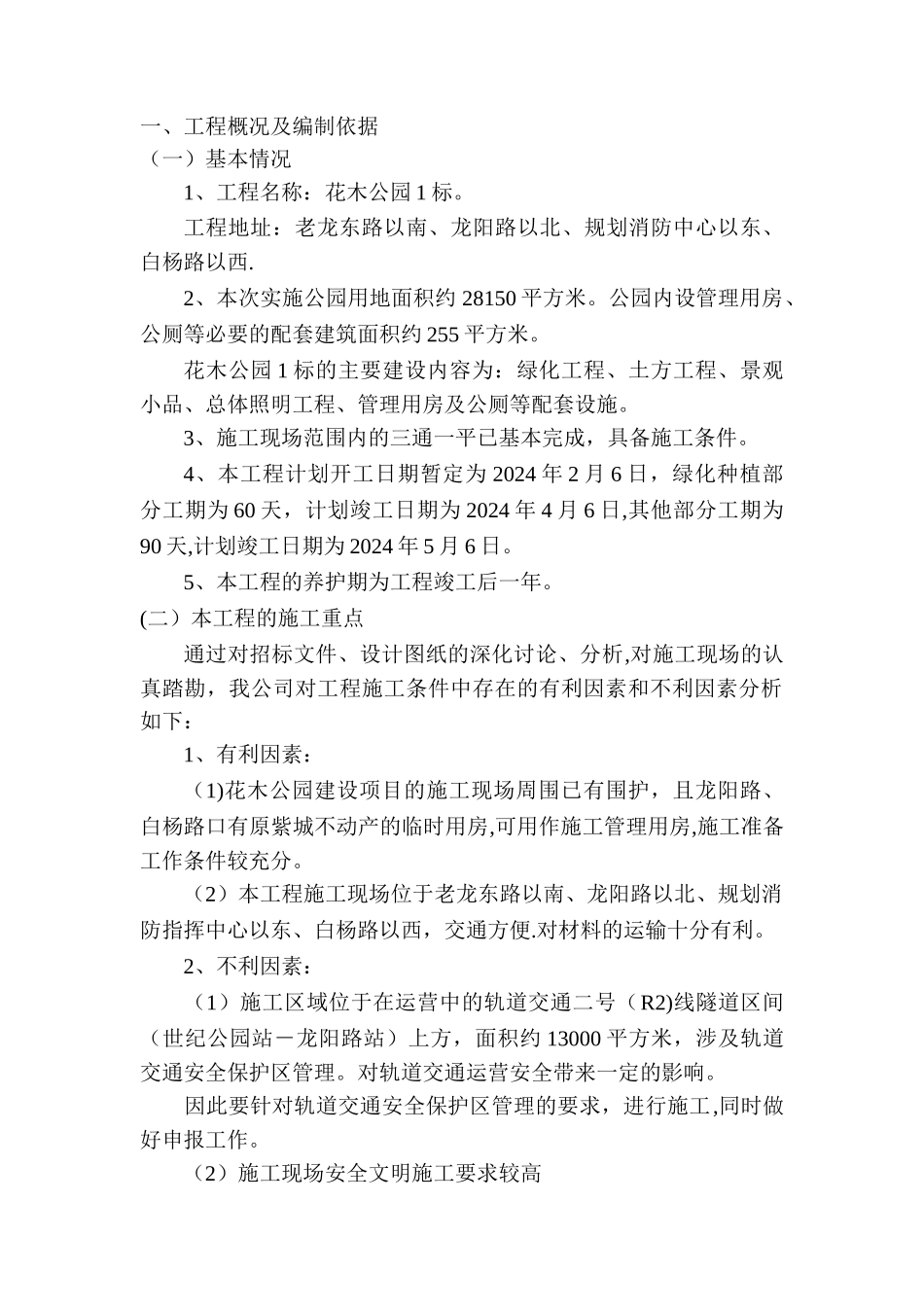

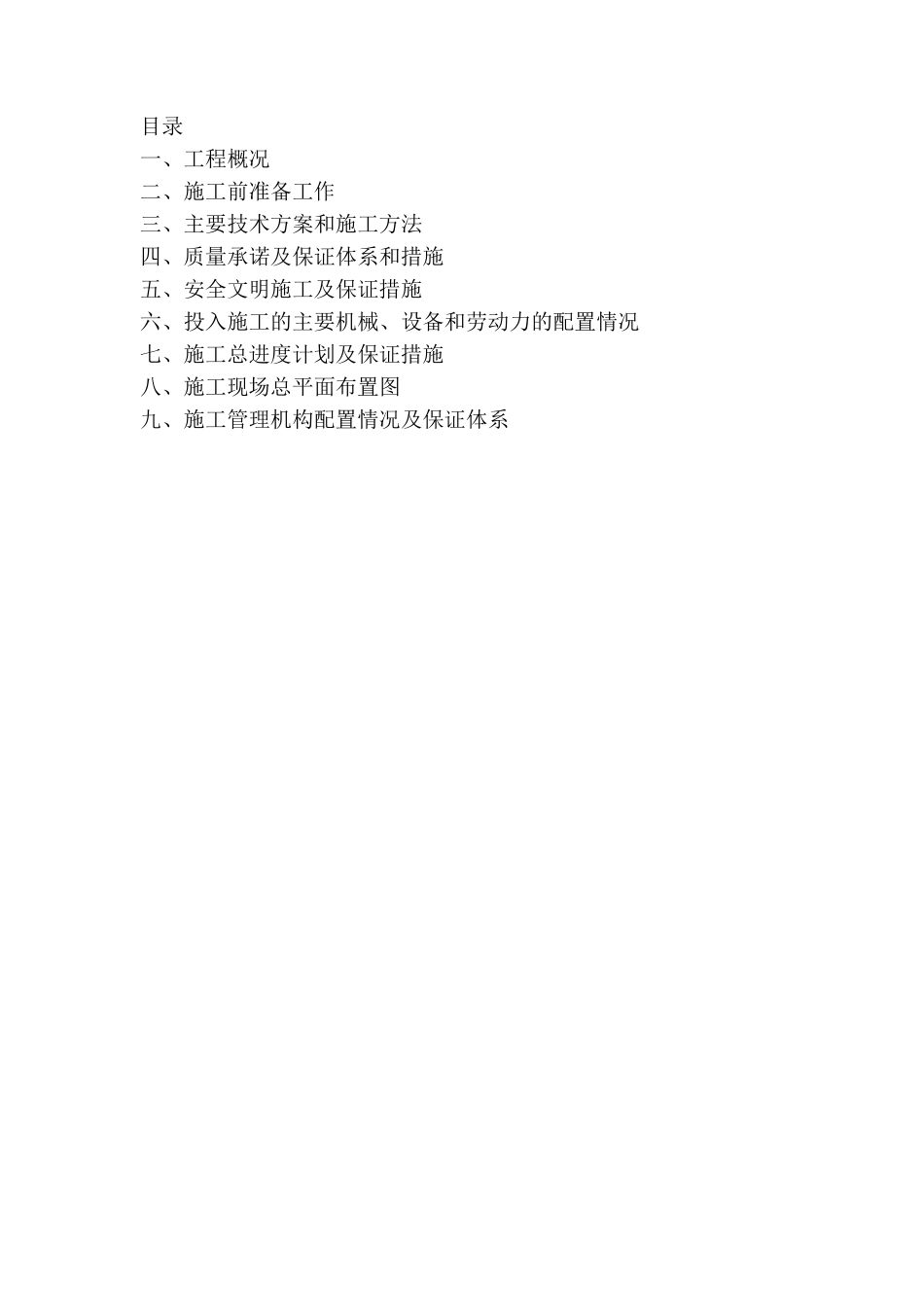

目录一、工程概况二、施工前准备工作三、主要技术方案和施工方法四、质量承诺及保证体系和措施五、安全文明施工及保证措施六、投入施工的主要机械、设备和劳动力的配置情况七、施工总进度计划及保证措施八、施工现场总平面布置图九、施工管理机构配置情况及保证体系一、工程概况及编制依据(一)基本情况1、工程名称:花木公园 1 标
工程地址:老龙东路以南、龙阳路以北、规划消防中心以东、白杨路以西
2、本次实施公园用地面积约 28150 平方米
公园内设管理用房、公厕等必要的配套建筑面积约 255 平方米
花木公园 1 标的主要建设内容为:绿化工程、土方工程、景观小品、总体照明工程、管理用房及公厕等配套设施
3、施工现场范围内的三通一平已基本完成,具备施工条件
4、本工程计划开工日期暂定为 2024 年 2 月 6 日,绿化种植部分工期为 60 天,计划竣工日期为 2024 年 4 月 6 日,其他部分工期为90 天,计划竣工日期为 2024 年 5 月 6 日
5、本工程的养护期为工程竣工后一年

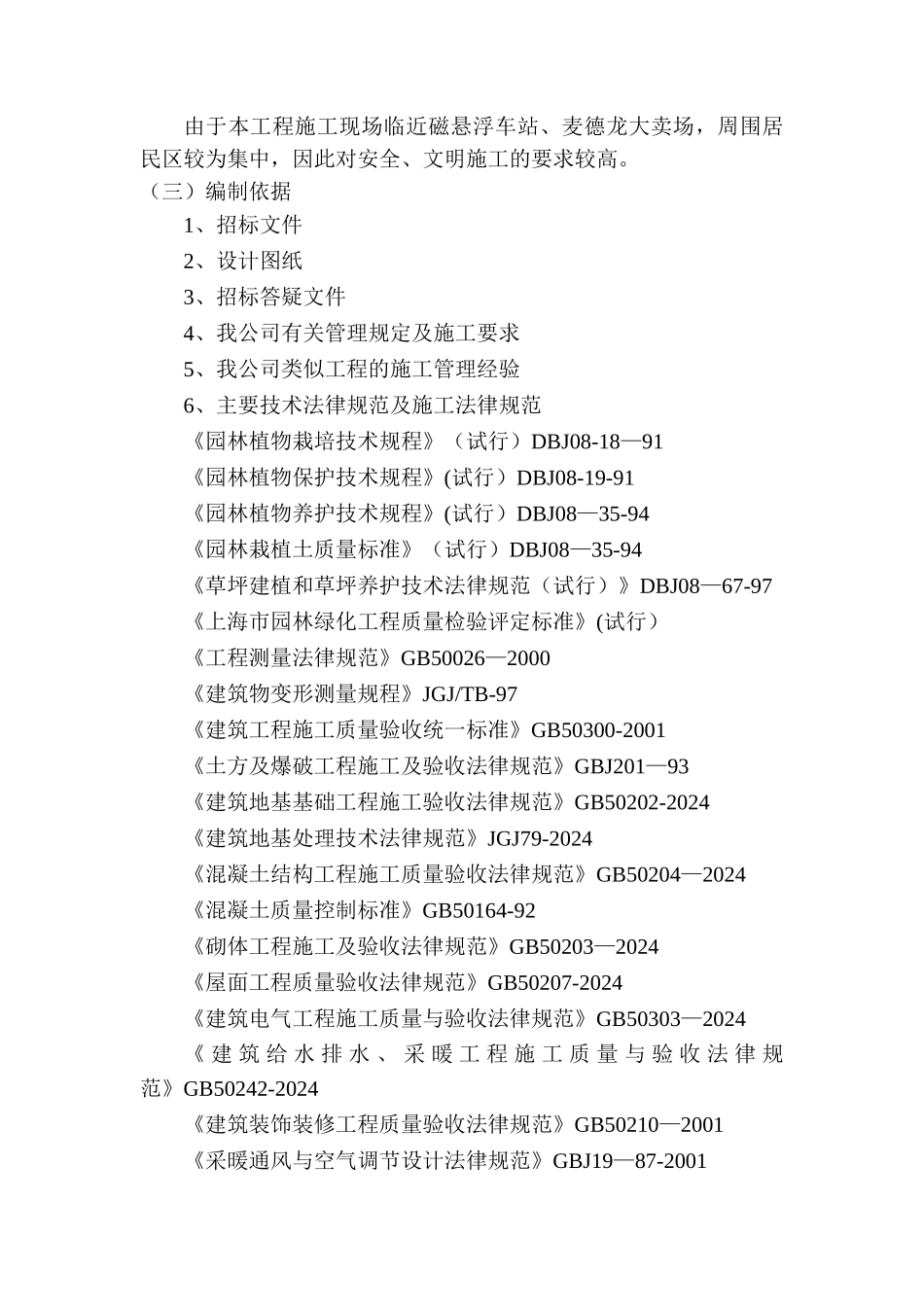

(二)本工程的施工重点通过对招标文件、设计图纸的深化讨论、分析,对施工现场的认真踏勘,我公司对工程施工条件中存在的有利因素和不利因素分析如下:1、有利因素:(1)花木公园建设项目的施工现场周围已有围护,且龙阳路、白杨路口有原紫城不动产的临时用房,可用作施工管理用房,施工准备工作条件较充分
(2)本工程施工现场位于老龙东路以南、龙阳路以北、规划消防指挥中心以东、白杨路以西,交通方便
对材料的运输十分有利
2、不利因素:(1)施工区域位于在运营中的轨道交通二号(R2)线隧道区间(世纪公园站-龙阳路站)上方,面积约 13000 平方米,涉及轨道交通安全保护区管理
对轨道交通运营安全带来一定的影响
因此要针对轨道交通安全保护区管理的要求,进行施工,同时做好申报工作
(2)施工现场安全文明施工要求较高由于本工程
