计划开、竣工日期和施工进度网络图

计划开、竣工日期和施工进度网络图_第1页
1/1

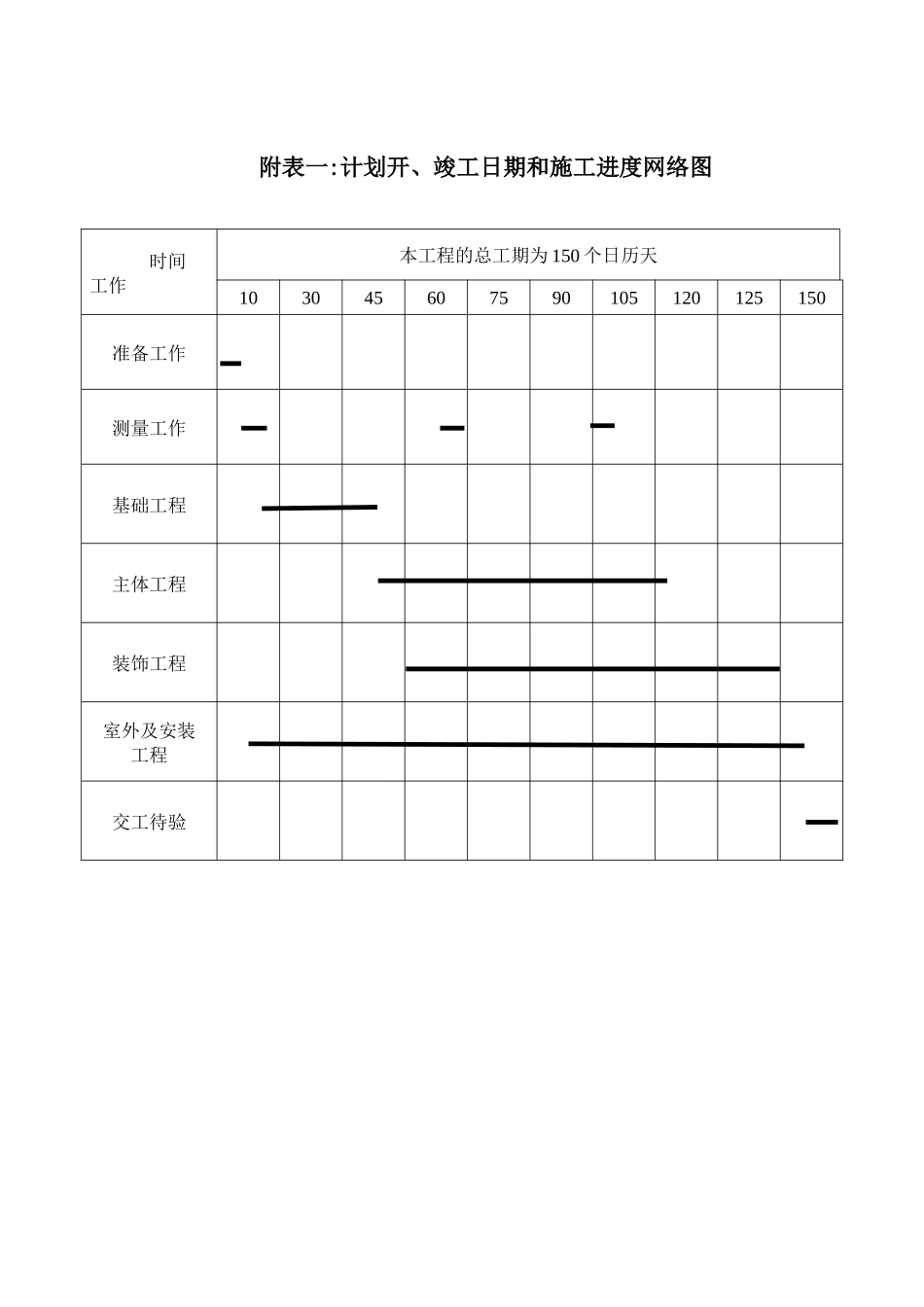

附表一:计划开、竣工日期和施工进度网络图 时间工作本工程的总工期为 150 个日历天103045607590105120125150准备工作测量工作基础工程主体工程装饰工程 室外及安装工程交工待验
