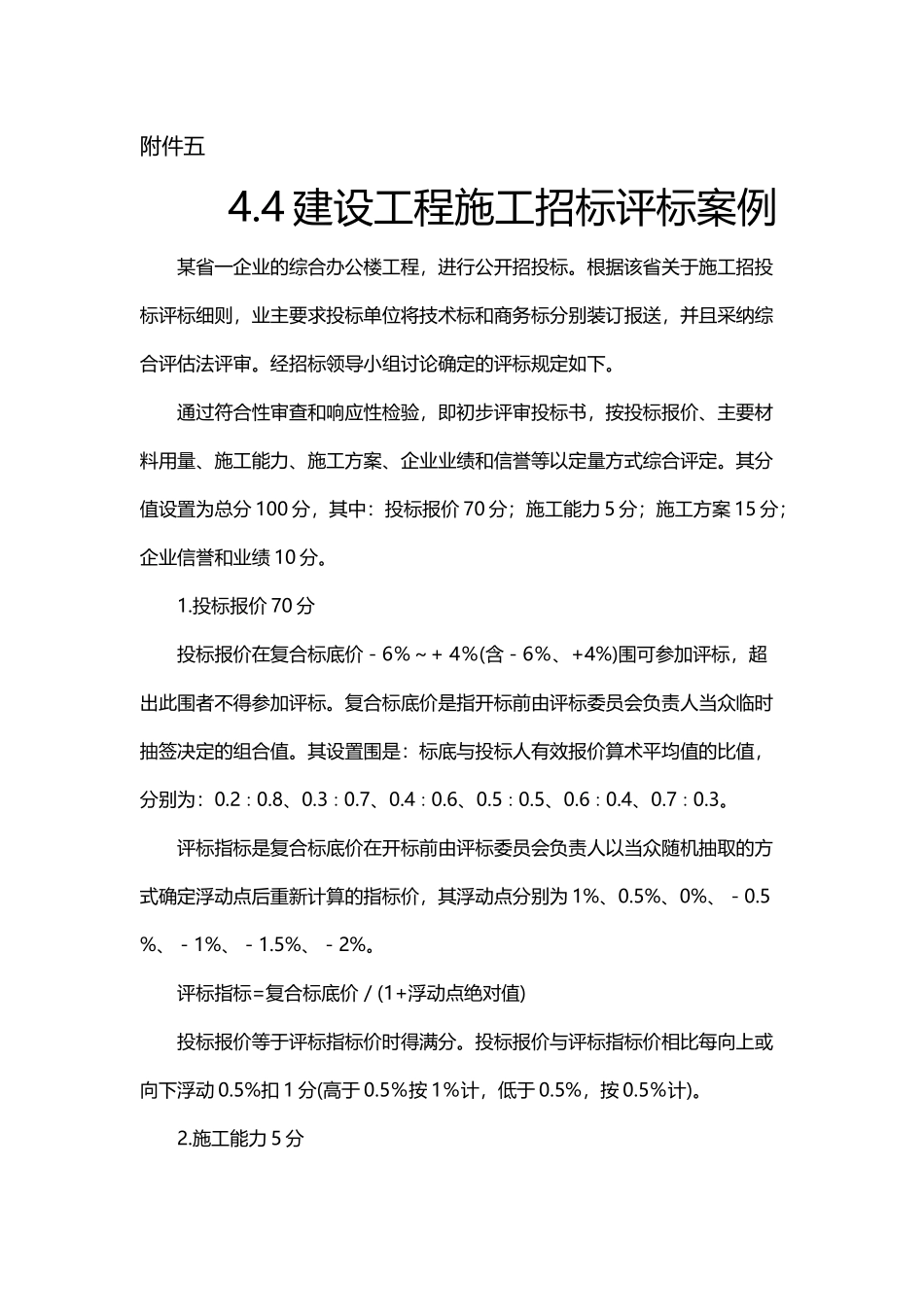

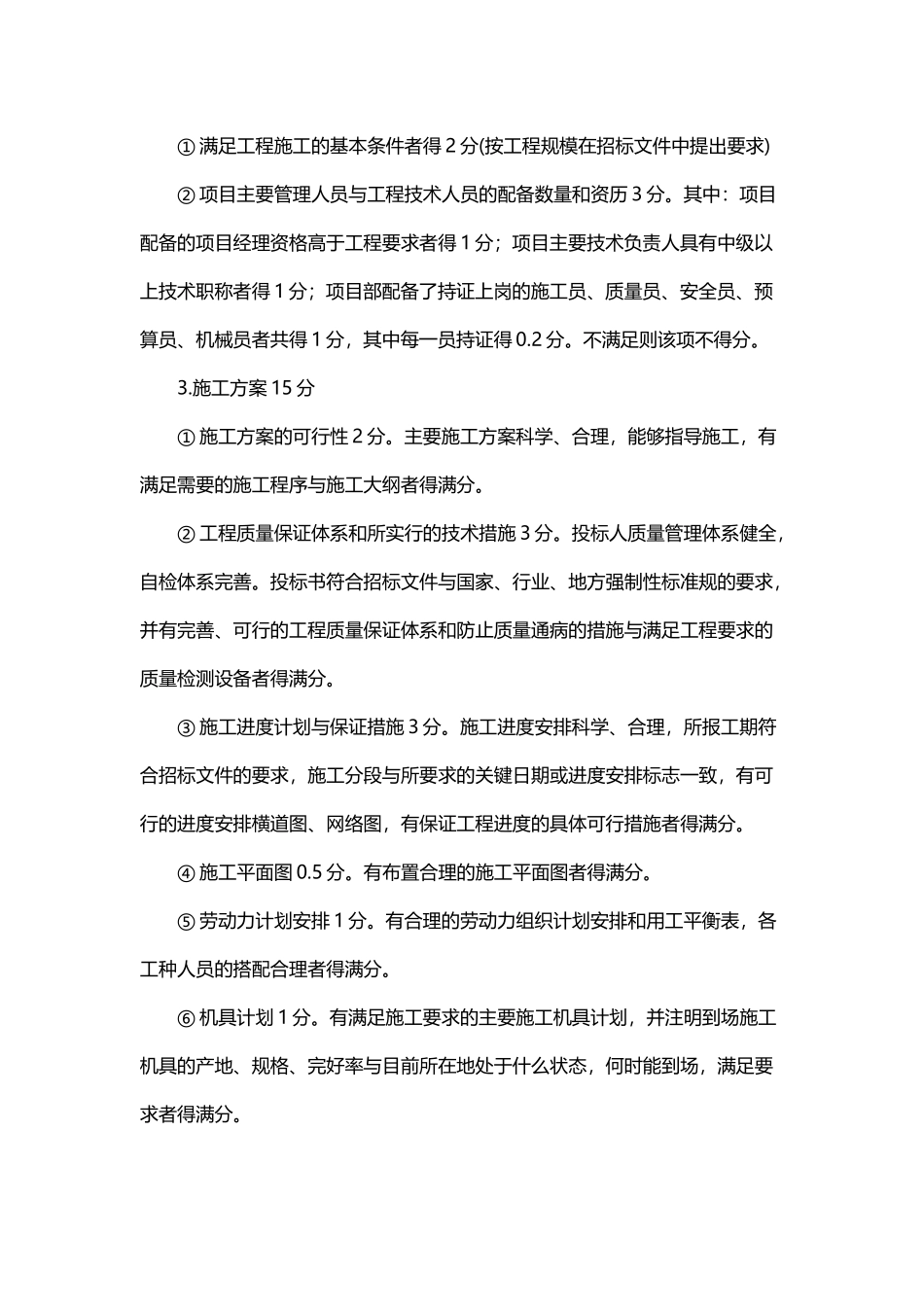

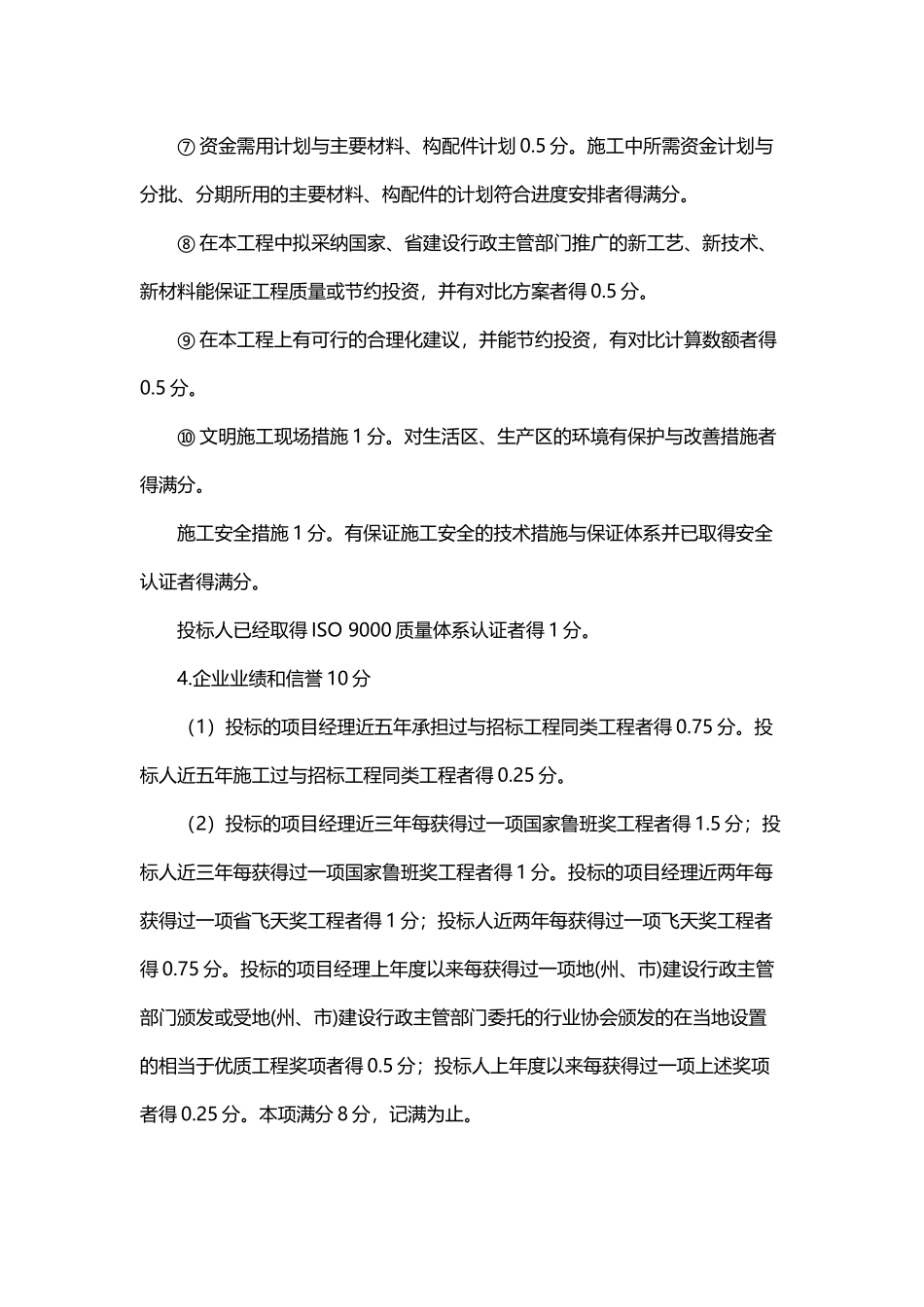

附件五4.4 建设工程施工招标评标案例某省一企业的综合办公楼工程,进行公开招投标。根据该省关于施工招投标评标细则,业主要求投标单位将技术标和商务标分别装订报送,并且采纳综合评估法评审。经招标领导小组讨论确定的评标规定如下。通过符合性审查和响应性检验,即初步评审投标书,按投标报价、主要材料用量、施工能力、施工方案、企业业绩和信誉等以定量方式综合评定。其分值设置为总分 100 分,其中:投标报价 70 分;施工能力 5 分;施工方案 15 分;企业信誉和业绩 10 分。1.投标报价 70 分投标报价在复合标底价-6%~+ 4%(含-6%、+4%)围可参加评标,超出此围者不得参加评标。复合标底价是指开标前由评标委员会负责人当众临时抽签决定的组合值。其设置围是:标底与投标人有效报价算术平均值的比值,分别为:0.2∶0.8、0.3∶0.7、0.4∶0.6、0.5∶0.5、0.6∶0.4、0.7∶0.3。评标指标是复合标底价在开标前由评标委员会负责人以当众随机抽取的方式确定浮动点后重新计算的指标价,其浮动点分别为 1%、0.5%、0%、-0.5%、-1%、-1.5%、-2%。评标指标=复合标底价/(1+浮动点绝对值)投标报价等于评标指标价时得满分。投标报价与评标指标价相比每向上或向下浮动 0.5%扣 1 分(高于 0.5%按 1%计,低于 0.5%,按 0.5%计)。2.施工能力 5 分① 满足工程施工的基本条件者得 2 分(按工程规模在招标文件中提出要求)② 项目主要管理人员与工程技术人员的配备数量和资历 3 分。其中:项目配备的项目经理资格高于工程要求者得 1 分;项目主要技术负责人具有中级以上技术职称者得 1 分;项目部配备了持证上岗的施工员、质量员、安全员、预算员、机械员者共得 1 分,其中每一员持证得 0.2 分。不满足则该项不得分。3.施工方案 15 分① 施工方案的可行性 2 分。主要施工方案科学、合理,能够指导施工,有满足需要的施工程序与施工大纲者得满分。② 工程质量保证体系和所实行的技术措施 3 分。投标人质量管理体系健全,自检体系完善。投标书符合招标文件与国家、行业、地方强制性标准规的要求,并有完善、可行的工程质量保证体系和防止质量通病的措施与满足工程要求的质量检测设备者得满分。③ 施工进度计划与保证措施 3 分。施工进度安排科学、合理,所报工期符合招标文件的要求,施工分段与所要求的关键日期或进度安排标志一致,有可行的进度安排横道图、网络图,有保证工程进度的具体可行措施者得满分...
