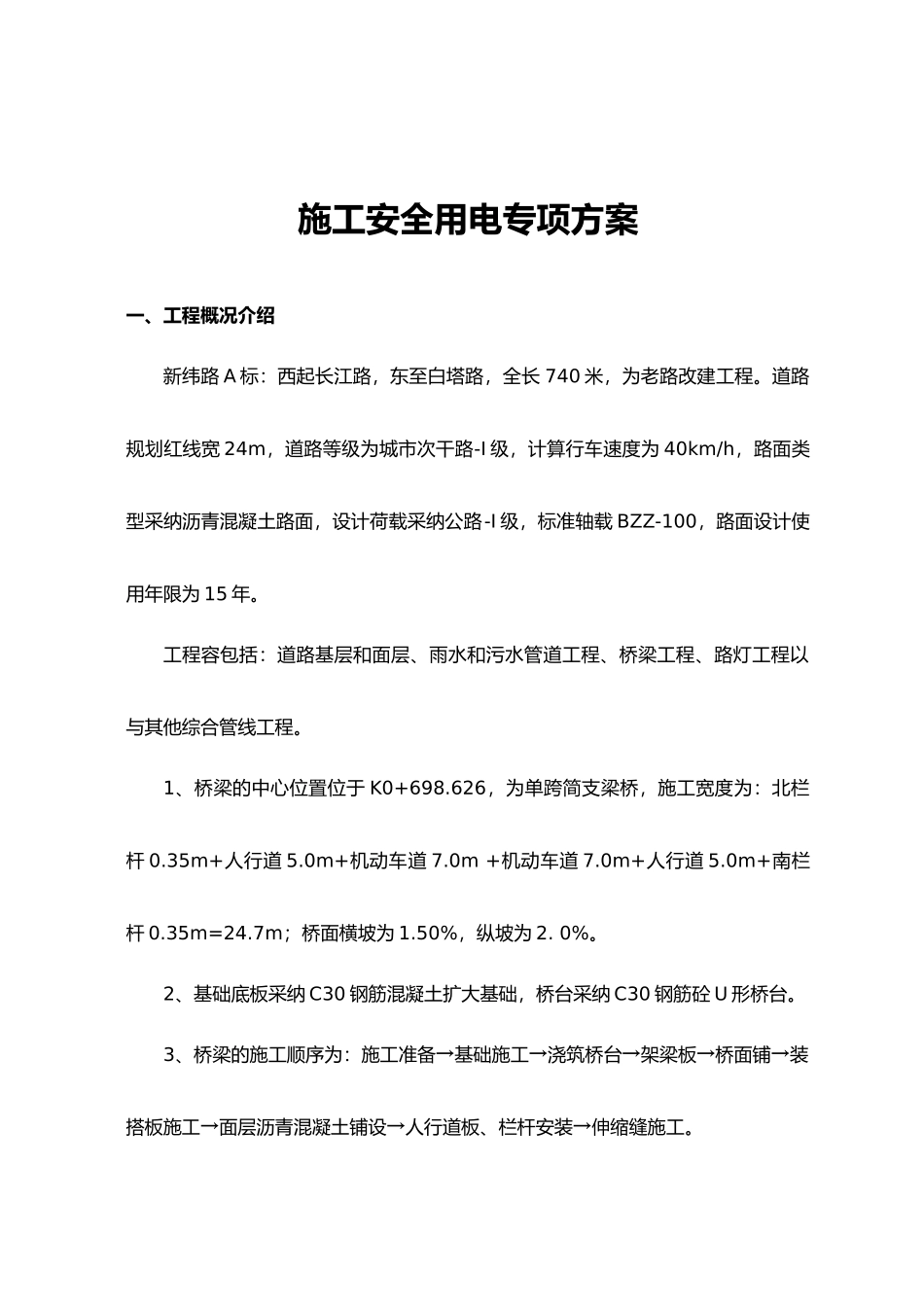

新纬路 A 标:长江路至白塔路改建工程临时用电专项施工方案市盛新建筑工程二〇一〇年八月一日施工安全用电专项方案一、工程概况介绍新纬路 A 标:西起长江路,东至白塔路,全长 740 米,为老路改建工程。道路规划红线宽 24m,道路等级为城市次干路-Ⅰ 级,计算行车速度为 40km/h,路面类型采纳沥青混凝土路面,设计荷载采纳公路-Ⅰ 级,标准轴载 BZZ-100,路面设计使用年限为 15 年。工程容包括:道路基层和面层、雨水和污水管道工程、桥梁工程、路灯工程以与其他综合管线工程。1、桥梁的中心位置位于 K0+698.626,为单跨简支梁桥,施工宽度为:北栏杆 0.35m+人行道 5.0m+机动车道 7.0m +机动车道 7.0m+人行道 5.0m+南栏杆 0.35m=24.7m;桥面横坡为 1.50%,纵坡为 2. 0%。2、基础底板采纳 C30 钢筋混凝土扩大基础,桥台采纳 C30 钢筋砼 U 形桥台。3、桥梁的施工顺序为:施工准备→基础施工→浇筑桥台→架梁板→桥面铺→装搭板施工→面层沥青混凝土铺设→人行道板、栏杆安装→伸缩缝施工。4、管道工程包括雨水和污水管,北侧雨水管位置位于 K0+040.148 至K0+740,南侧污水管位置位于 K0+060 至 K0+660。二、施工场地现场临时用电勘探由相关部门勘探,在位于新纬路与白塔路交界处(白塔中心面)的变压器上引入进线,电源进线为 30KV,并配电箱。用电设备位置与线路走向(见施工用电平面图)。三、施工用电平面图、主要用电设备与供电线路示意图本工程采纳 TN-S 供电系统,即三相五线制供电系统,把工作零线和专用保护线在供电电源处严格分开的供电电源系统。主线采纳混凝土预制电杆或杉木杆架设,机器用线采纳电缆线,单架、配电箱采纳合格成品电箱。起到一机一闸一漏一箱、三相五线、接地保护、安全用电。1、施工用电平面图(附后)2、工程主要用电设备设备名称型号数量功率备注(1)、办公设备使用网电电脑30.9KW(2#分箱)复印机兼打印10.2KW(2)、生活设备空调68.96KW冰箱10.75KW电风扇40.17KW电饭锅23.0KW日光灯251.26KW抽油烟机10.23KW快速食品蒸车13KW小计18.27KW(3)、排水施工设备平板振动器12.2KW使用网电(3#分箱)潜水泵QY-3.534.5KW打夯机HZ-40012.0KW小计8.7KW(4)、桥梁施工设备平板振动器24.4KW使用网电振捣棒67.2KW(4#分箱)钢筋弯曲机WJ-40-116KW钢筋切割机GJ40-2/6-416KW电焊机13.5KW木工机械12KW小计29.1KW说明: 办公用电、生活用电、排水工程和桥梁工程用电总共合计功率 56.07KW...
