四夭水泥路至冷库道路硬化工程施工组织设计安通路桥工程 XX 公司二○一一年九月二十日1

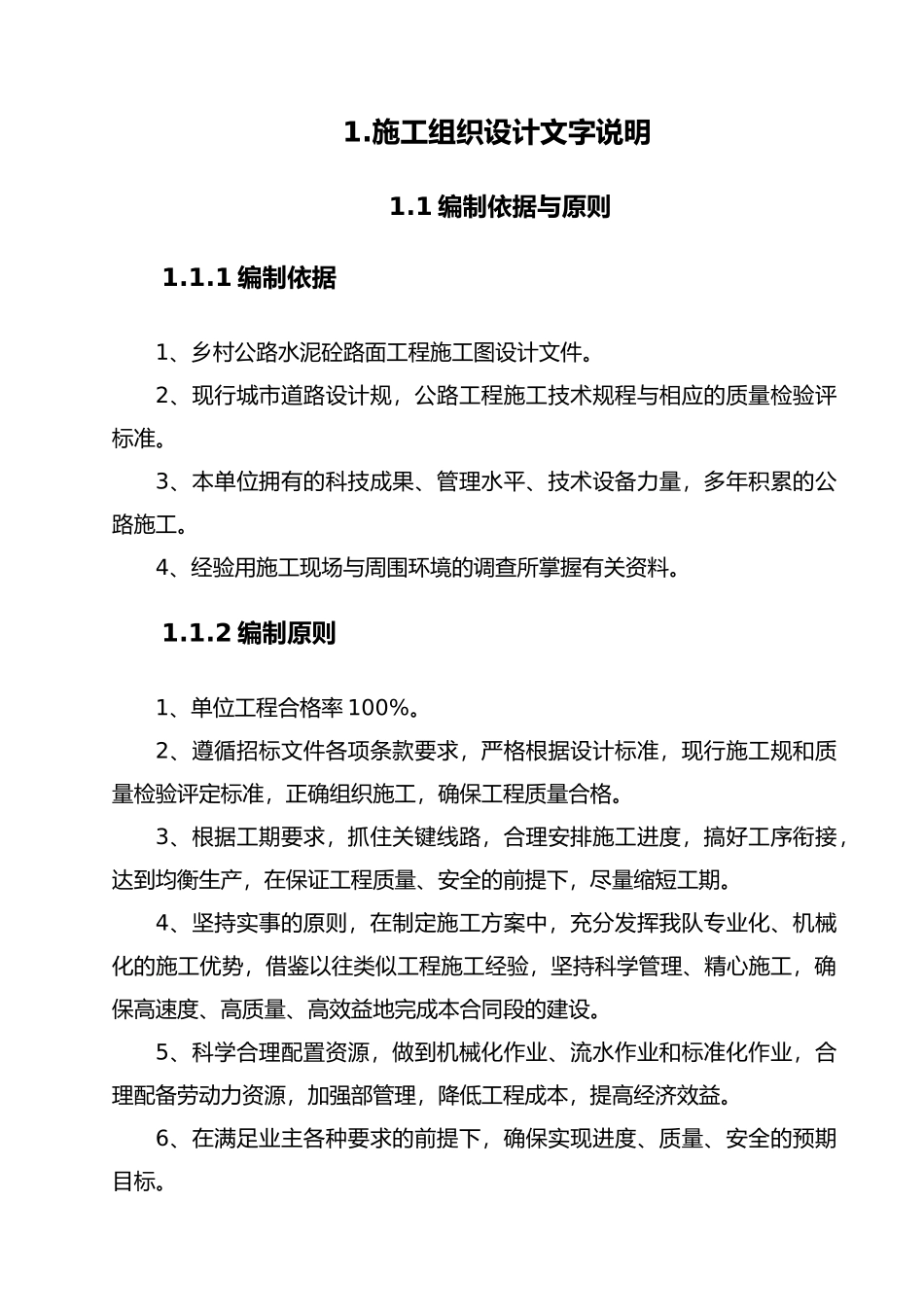

施工组织设计文字说明1
1 编制依据与原则1
1 编制依据1、乡村公路水泥砼路面工程施工图设计文件
2、现行城市道路设计规,公路工程施工技术规程与相应的质量检验评标准
3、本单位拥有的科技成果、管理水平、技术设备力量,多年积累的公路施工
4、经验用施工现场与周围环境的调查所掌握有关资料
2 编制原则1、单位工程合格率 100%
2、遵循招标文件各项条款要求,严格根据设计标准,现行施工规和质量检验评定标准,正确组织施工,确保工程质量合格
3、根据工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达到均衡生产,在保证工程质量、安全的前提下,尽量缩短工期
4、坚持实事的原则,在制定施工方案中,充分发挥我队专业化、机械化的施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工,确保高速度、高质量、高效益地完成本合同段的建设
5、科学合理配置资源,做到机械化作业、流水作业和标准化作业,合理配备劳动力资源,加强部管理,降低工程成本,提高经济效益
6、在满足业主各种要求的前提下,确保实现进度、质量、安全的预期目标
2 工程概况与主要工程数量1
1 工程简介: 本合同项目为乡村水泥砼路面工程,工程地点位于兴和县四夭村,路线起点四夭水泥路,终点至冷库
工程围:全长 609M,路面宽 5m
2 场地工程地质、水文条件:工程所在流域气候类型属于陆干旱的大陆性气候,气候特征是夏季炎热而降水多;秋季凉爽而短促;冬季寒冷而漫长;春季风大而降水少,旱情比较严重
根据兴和县气象站 1956~2024 年气象资料统计,多年平均降水量为 389
62mm,年降水量分配不均,汛期 6~9 月份占全年降水量的79
6%,7、8 两个月占全年的 50
多年平均蒸发量为 1983
