某化工机械厂输水管线工程)施 工 组 织 设 计一、 施工组织设计编制的依据:1、《市化工化机地区给排水管网改造工程施工招标文件》(编号:2024G--001);2、交通部颁《公路工程竣工验收办法》、《公路工程质量评定标准》和国家标准《给水排水管道工程施工与验收规》(GB50268-97);3 、 《市政基础设施工程施工技术文件管理规定》 (建城[2024]221 号);4、《 某化工机械厂输水管线工程》施工图(2024、4,水施 P1-P8)和《S0411》修改图;5、《S143》、《88S162》、《S146》《S3-289》(国家给水排水标准图集 S1,S2、S3);6、《市政工程质量监督手册》、《市政工程施工技术规程汇编》、《市政工程质量通病防治手册》……等工具书籍;7、结合现场管线定位放线的实际情况与多年成熟施工经验编制,但因部分管段地下情况不明,因而无法估计,此种情况应根据现场开挖后的具体情况进行调整并单独编制单体施工技术措施,以方便具体施工指导工作

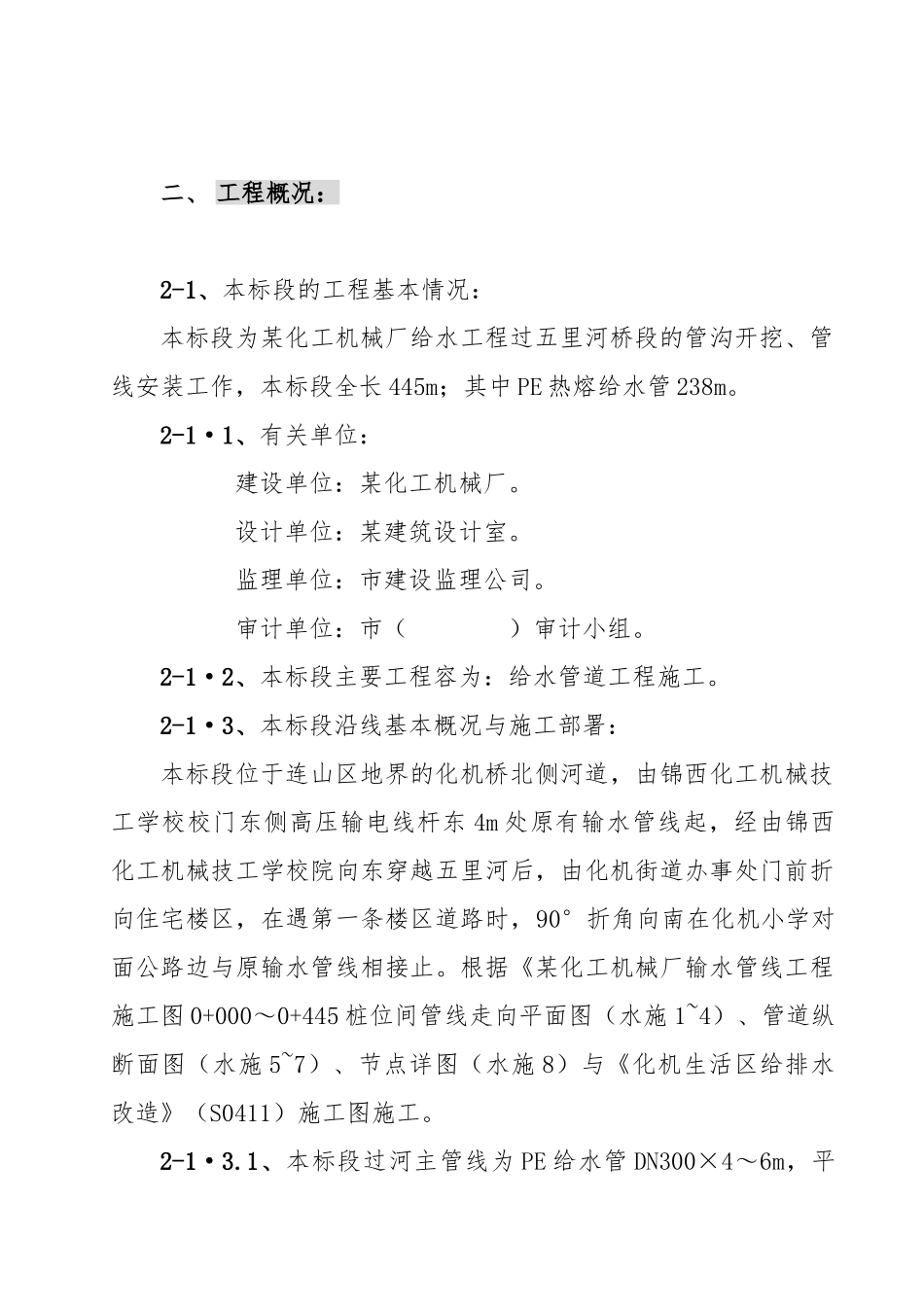

二、 工程概况:2-1、本标段的工程基本情况:本标段为某化工机械厂给水工程过五里河桥段的管沟开挖、管线安装工作,本标段全长 445m;其中 PE 热熔给水管 238m
2-1·1、有关单位:建设单位:某化工机械厂
设计单位:某建筑设计室
监理单位:市建设监理公司
审计单位:市( )审计小组
2-1·2、本标段主要工程容为:给水管道工程施工
2-1·3、本标段沿线基本概况与施工部署:本标段位于连山区地界的化机桥北侧河道,由锦西化工机械技工学校校门东侧高压输电线杆东 4m 处原有输水管线起,经由锦西化工机械技工学校院向东穿越五里河后,由化机街道办事处门前折向住宅楼区,在遇第一条楼区道路时,90°折角向南在化机小学对面公路边与原输水管线相接止
根据《某化工机械厂输水管线工程施工图 0+000~0+445 桩位间管线走向平
