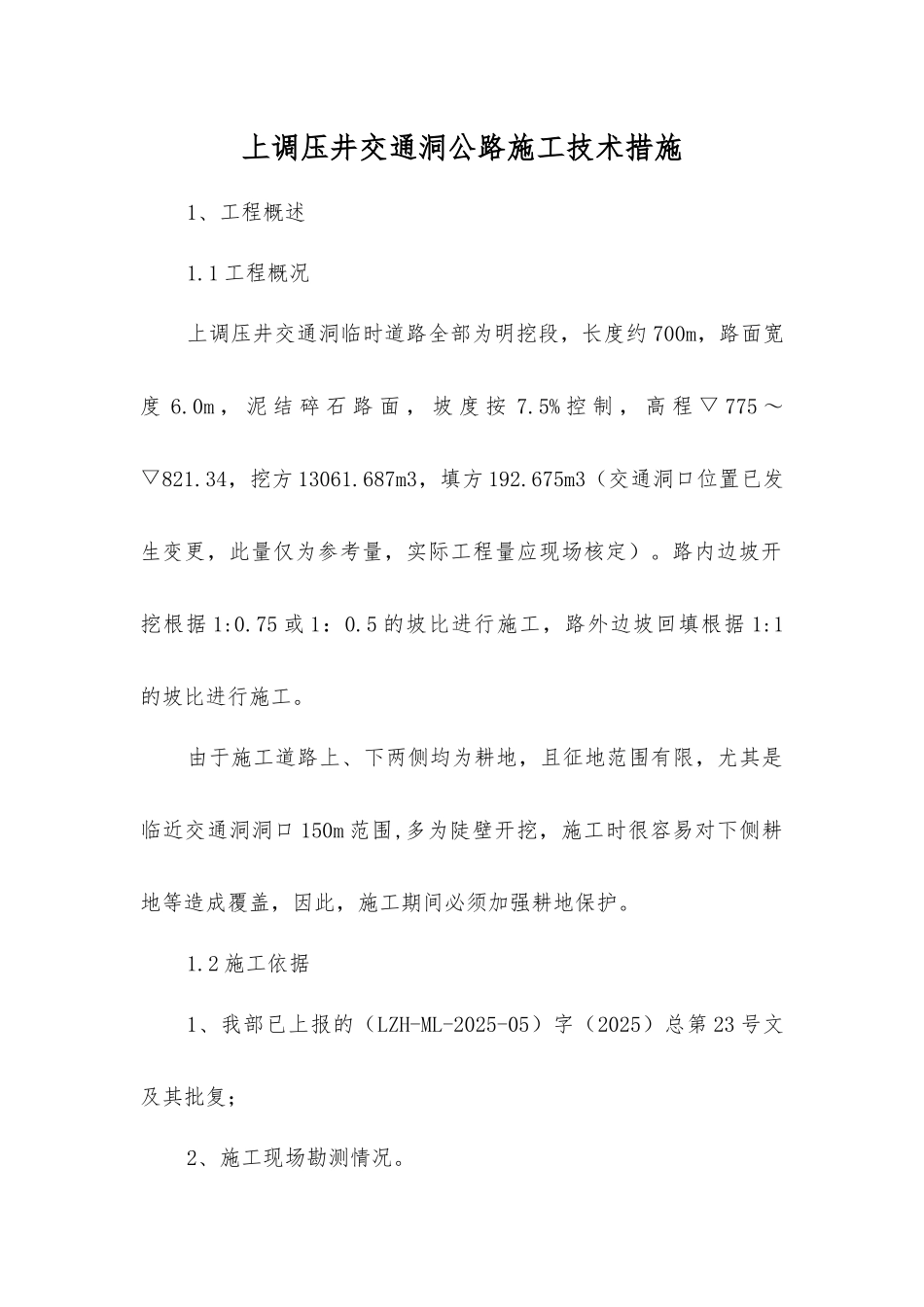

上调压井交通洞公路施工技术措施1、工程概述1
1 工程概况上调压井交通洞临时道路全部为明挖段,长度约 700m,路面宽度 6
0m , 泥 结 碎 石 路 面 , 坡 度 按 7
5% 控 制 , 高 程 ▽ 775 ~▽821
34,挖方 13061
687m3,填方 192
675m3(交通洞口位置已发生变更,此量仅为参考量,实际工程量应现场核定)
路内边坡开挖根据 1:0
75 或 1:0
5 的坡比进行施工,路外边坡回填根据 1:1的坡比进行施工
由于施工道路上、下两侧均为耕地,且征地范围有限,尤其是临近交通洞洞口 150m 范围,多为陡壁开挖,施工时很容易对下侧耕地等造成覆盖,因此,施工期间必须加强耕地保护
2 施工依据1、我部已上报的(LZH-ML-2025-05)字(2025)总第 23 号文及其批复;2、施工现场勘测情况

2、施工方法根据《调压井交通洞施工公路原始地形图》及《调压井交通洞施工公路原始断面图》,采纳索佳全站仪测量放样,直接利用反铲将施工道路内边坡石渣运送至需要回填部位;全为挖方时,利用 8t自卸车运至填方部位或 7#渣场;全为填方时,在挖方部位预留一些石渣或将明挖渣运至填方部位
土方开挖时,可直接利用反铲进行施工;石方开挖时,采纳手风钻或风镐进行施工,假如遇到大体积的石块时,采纳松动爆破,临空面控制在与厂房至调压井乡村公路垂直且冲河方向
4kg/m3(具体根据现场实际爆破实验决定)
由于上调压井交通洞临时道路均为明挖段,爆破将可能会对相临上游侧厂区所搭设脚手架、空压机、挖掘机、供风管等设施和施工人员以及道路靠河侧来往和务农人员产生严重的安全隐患
为了避开安全事故的发生,除了要严格控制装药及爆破方向,还要考虑加大爆破期间施工区域安全巡逻力度,确保点火放炮时施工区域内人员已全部撤离至安全地带

对于部分填方量大,基础不稳固的地
