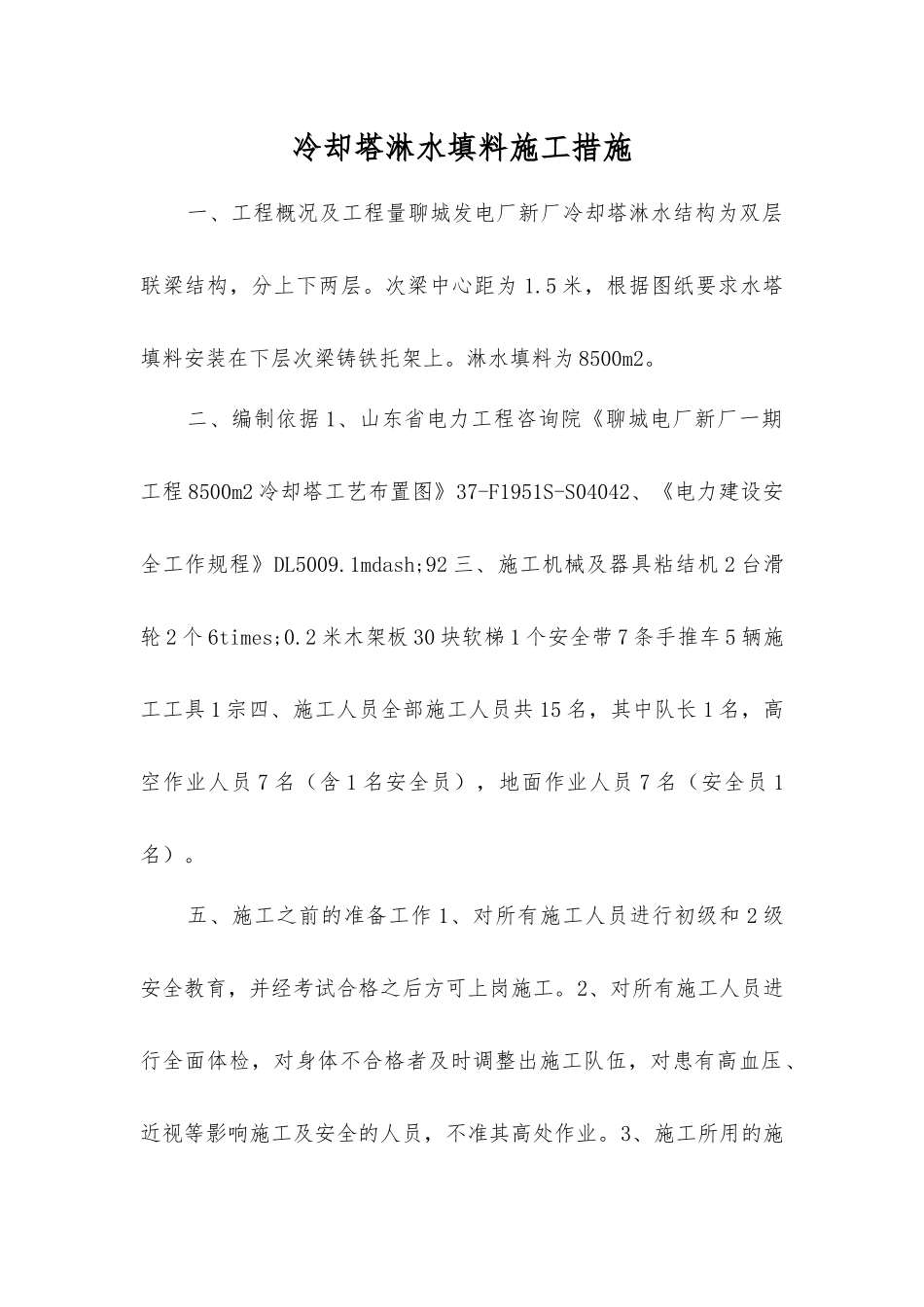

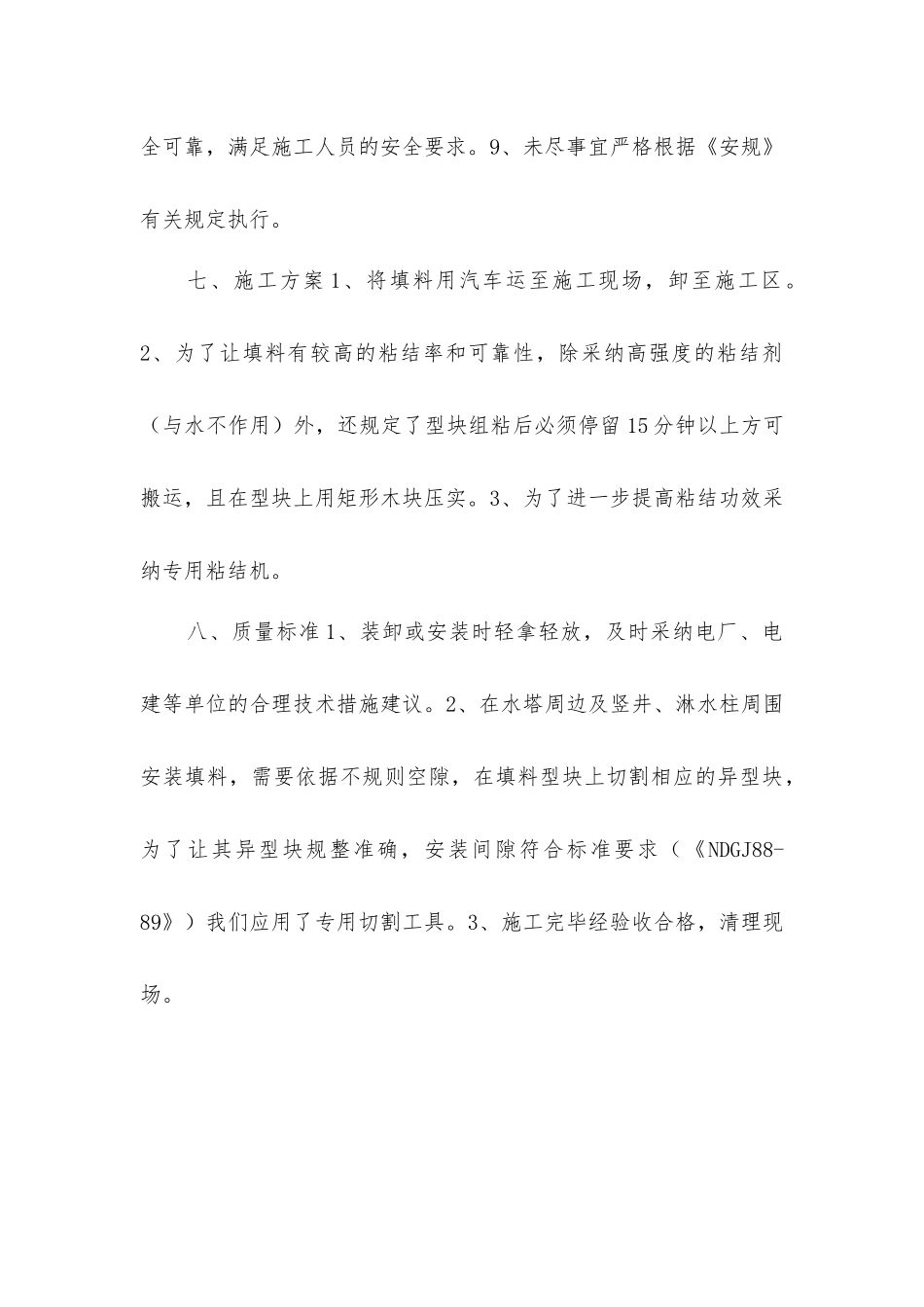

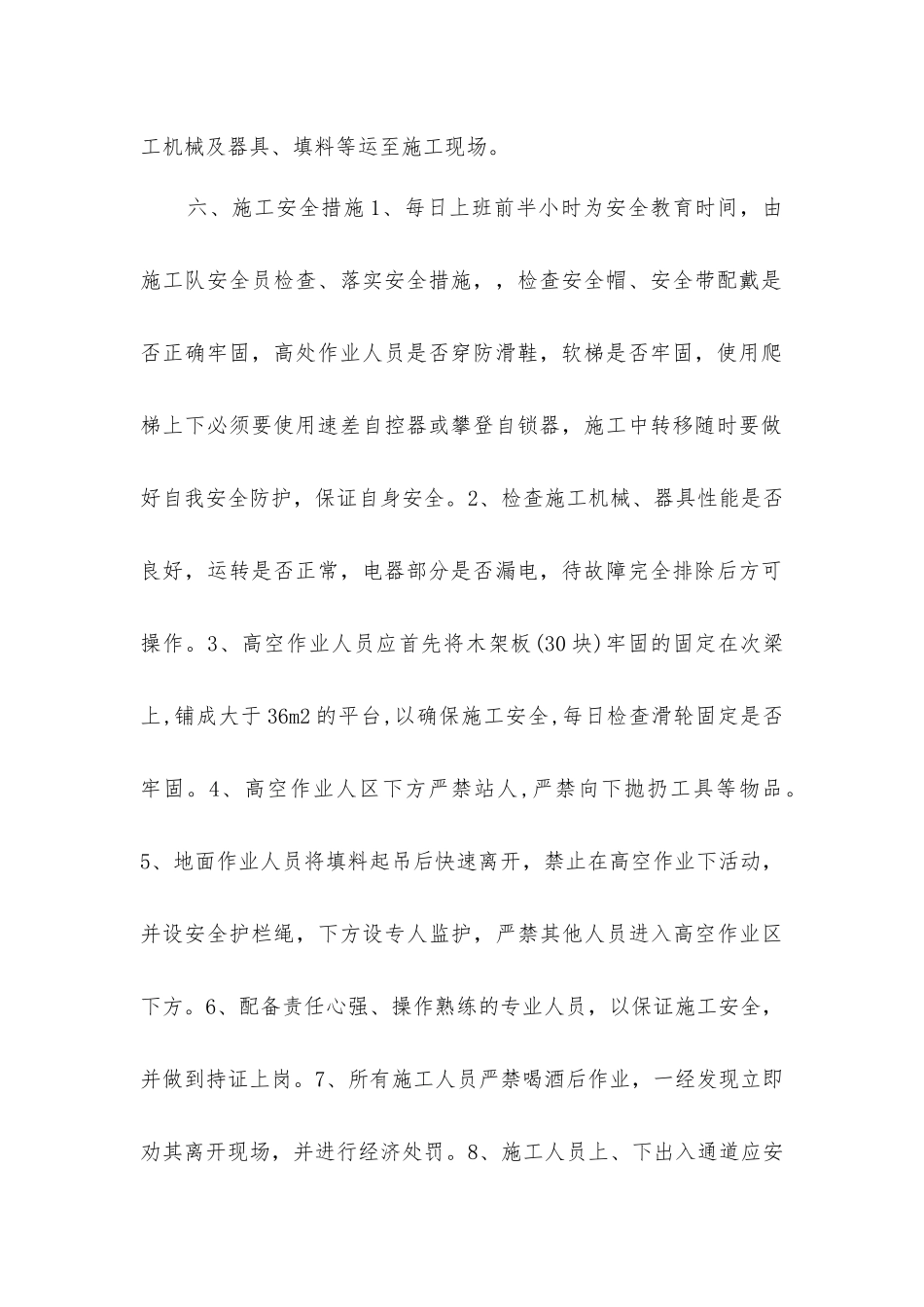

冷却塔淋水填料施工措施一、工程概况及工程量聊城发电厂新厂冷却塔淋水结构为双层联梁结构,分上下两层。次梁中心距为 1.5 米,根据图纸要求水塔填料安装在下层次梁铸铁托架上。淋水填料为 8500m2。二、编制依据 1、山东省电力工程咨询院《聊城电厂新厂一期工程 8500m2 冷却塔工艺布置图》37-F1951S-S04042、《电力建设安全工作规程》DL5009.1mdash;92 三、施工机械及器具粘结机 2 台滑轮 2 个 6times;0.2 米木架板 30 块软梯 1 个安全带 7 条手推车 5 辆施工工具 1 宗四、施工人员全部施工人员共 15 名,其中队长 1 名,高空作业人员 7 名(含 1 名安全员),地面作业人员 7 名(安全员 1名)。五、施工之前的准备工作 1、对所有施工人员进行初级和 2 级安全教育,并经考试合格之后方可上岗施工。2、对所有施工人员进行全面体检,对身体不合格者及时调整出施工队伍,对患有高血压、近视等影响施工及安全的人员,不准其高处作业。3、施工所用的施工机械及器具、填料等运至施工现场。六、施工安全措施 1、每日上班前半小时为安全教育时间,由施工队安全员检查、落实安全措施,,检查安全帽、安全带配戴是否正确牢固,高处作业人员是否穿防滑鞋,软梯是否牢固,使用爬梯上下必须要使用速差自控器或攀登自锁器,施工中转移随时要做好自我安全防护,保证自身安全。2、检查施工机械、器具性能是否良好,运转是否正常,电器部分是否漏电,待故障完全排除后方可操作。3、高空作业人员应首先将木架板(30 块)牢固的固定在次梁上,铺成大于 36m2 的平台,以确保施工安全,每日检查滑轮固定是否牢固。4、高空作业人区下方严禁站人,严禁向下抛扔工具等物品。5、地面作业人员将填料起吊后快速离开,禁止在高空作业下活动,并设安全护栏绳,下方设专人监护,严禁其他人员进入高空作业区下方。6、配备责任心强、操作熟练的专业人员,以保证施工安全,并做到持证上岗。7、所有施工人员严禁喝酒后作业,一经发现立即劝其离开现场,并进行经济处罚。8、施工人员上、下出入通道应安全可靠,满足施工人员的安全要求。9、未尽事宜严格根据《安规》有关规定执行。七、施工方案 1、将填料用汽车运至施工现场,卸至施工区。2、为了让填料有较高的粘结率和可靠性,除采纳高强度的粘结剂(与水不作用)外,还规定了型块组粘后必须停留 15 分钟以上方可搬运,且在型块上用矩形木块压实。3、为了进一步提高粘结功效采纳专用粘结机。八...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冷却塔淋水填料施工措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
