南北巷变电所施工安全技术措施一、编制说明:在东轨道大巷与北巷联络巷约 30m 的巷道
为了进一步保证该段巷道能进行平巷推车,经矿领导讨论决定对其进行卧底
为了确保施工安全,根据现场的实际情况,特编制此安全技术措施
(见巷道位置示意图)二、施工要求:1、 施工顺序:清理杂物→卧底→铺轨道
2、 清理杂物包括:该段巷道内的各机电零件、锚杆、网片等材料及杂物;并对以后要用的材料进行集中堆放
3、使用风镐、手镐进行卧底,直接上东运输皮带运煤
4、 卧底前给出腰线,按-3‰坡度进行卧底(平均卧底厚度0
5、 轨道按巷道中心线进行铺设
(附巷道断面图)三、质量要求1、轨道铺设以巷道中心线为轨道中心线,轨道要目视平直
2、轨道坡度必须与巷道施工坡度保持一致

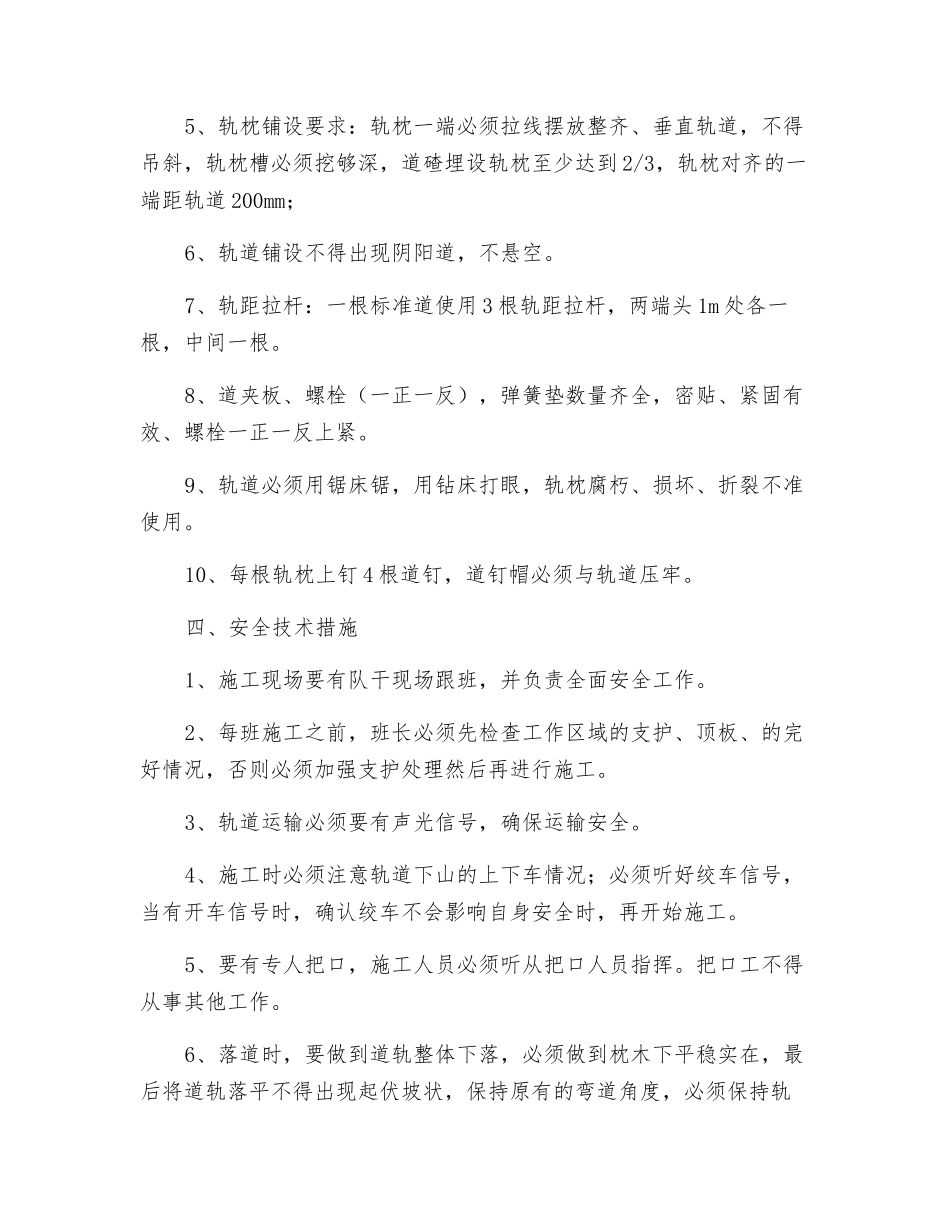

3、轨距:900mm,误差-2~5mm;轨枕间距:1000mm,误差-50~50mm;4、接头要求:接头采纳悬接,间隙不大于 5mm,高低差不大于5mm,内错差不大于 2mm;5、轨枕铺设要求:轨枕一端必须拉线摆放整齐、垂直轨道,不得吊斜,轨枕槽必须挖够深,道碴埋设轨枕至少达到 2/3,轨枕对齐的一端距轨道 200mm;6、轨道铺设不得出现阴阳道,不悬空
7、轨距拉杆:一根标准道使用 3 根轨距拉杆,两端头 1m 处各一根,中间一根
8、道夹板、螺栓(一正一反),弹簧垫数量齐全,密贴、紧固有效、螺栓一正一反上紧
9、轨道必须用锯床锯,用钻床打眼,轨枕腐朽、损坏、折裂不准使用
10、每根轨枕上钉 4 根道钉,道钉帽必须与轨道压牢
四、安全技术措施1、施工现场要有队干现场跟班,并负责全面安全工作
2、每班施工之前,班长必须先检查工作区域的支护、顶板、的完好情况,否则必须加强支护处理然后再进行施工
3、轨道运输必须要有声光信号,确保运输安全
4、施工时必须注意轨道下山的上下车情况;必须听好绞车信号,当有开车信号时,确认绞车不会影响
