大型机电设备升井安全措施

大型机电设备升井安全措施_第1页
大型机电设备升井安全措施_第2页
大型机电设备升井安全措施_第3页

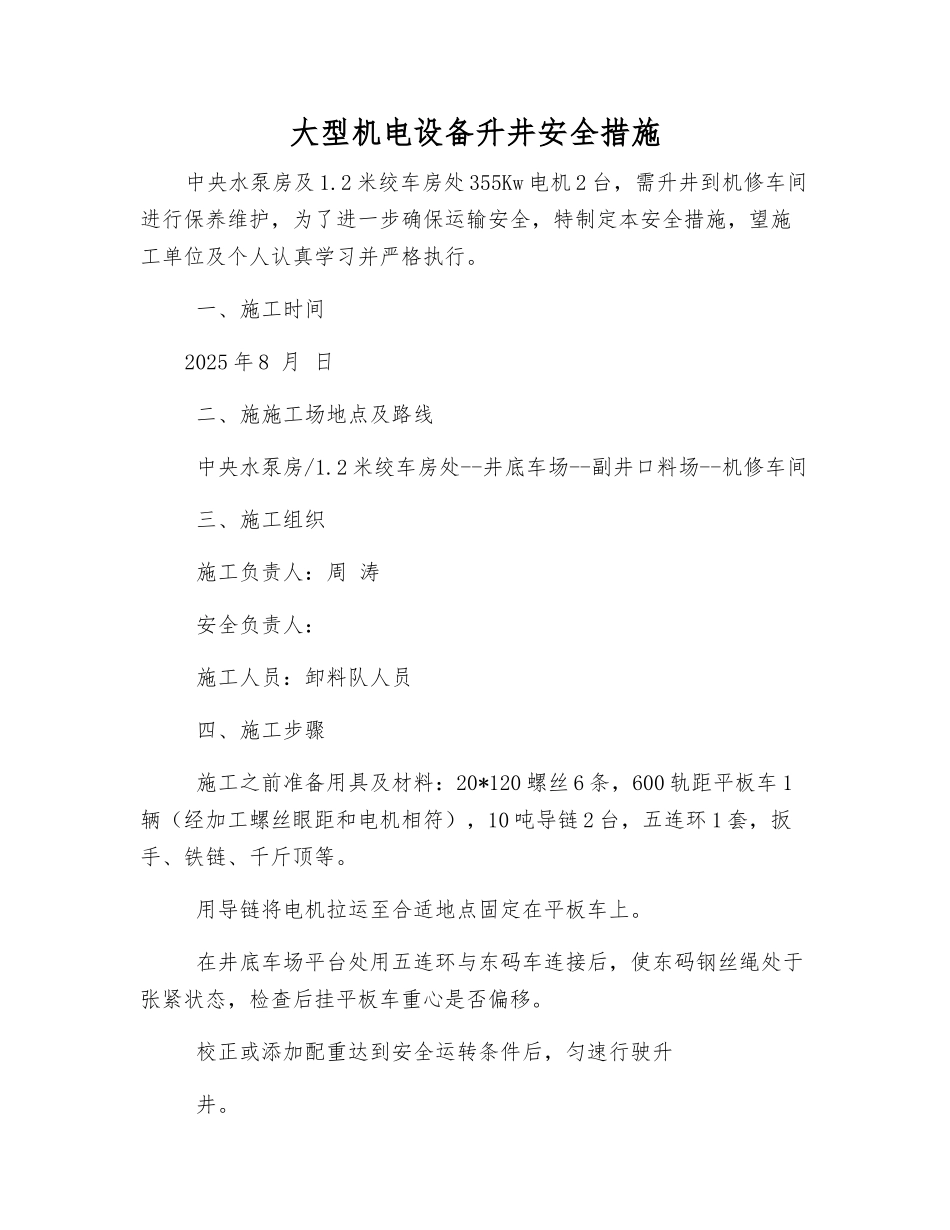

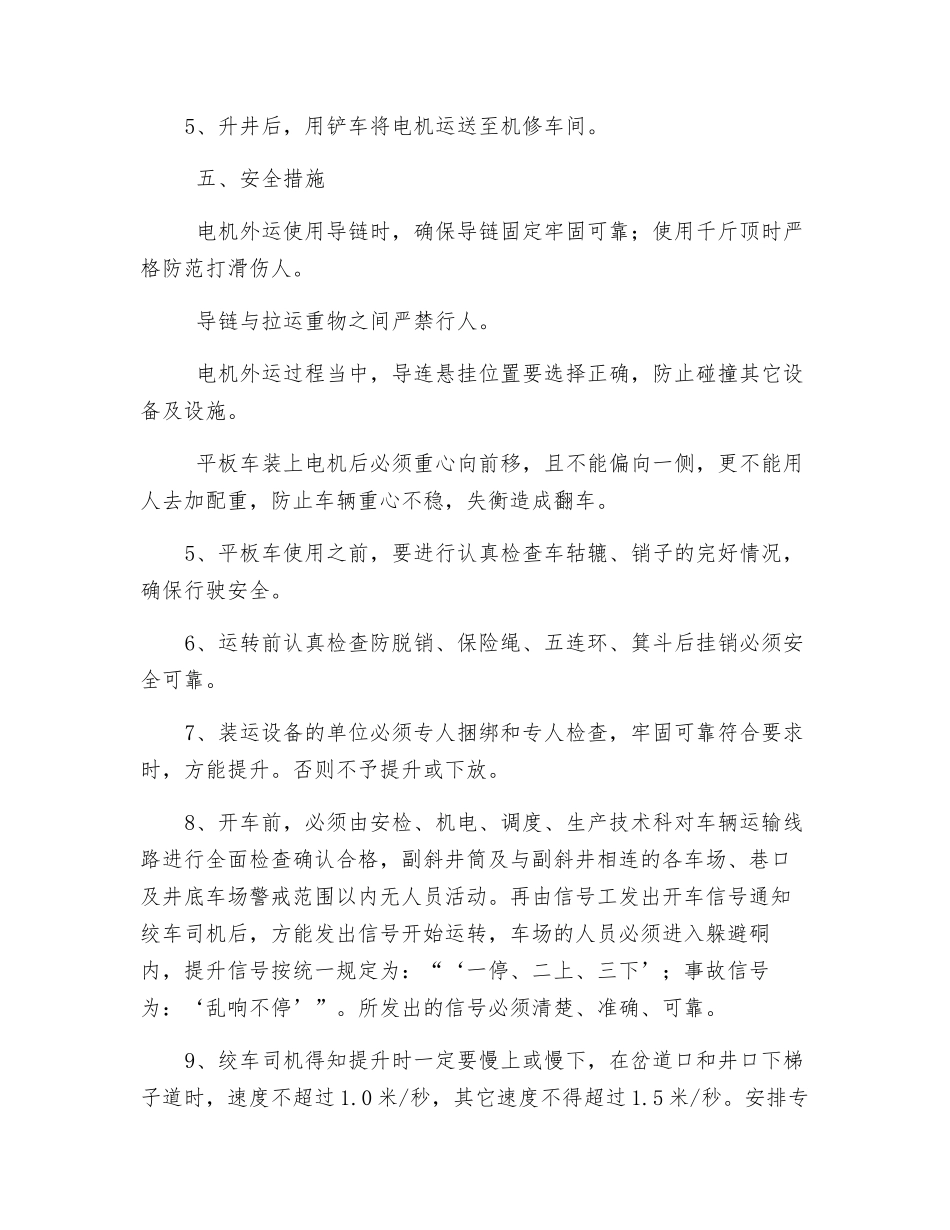

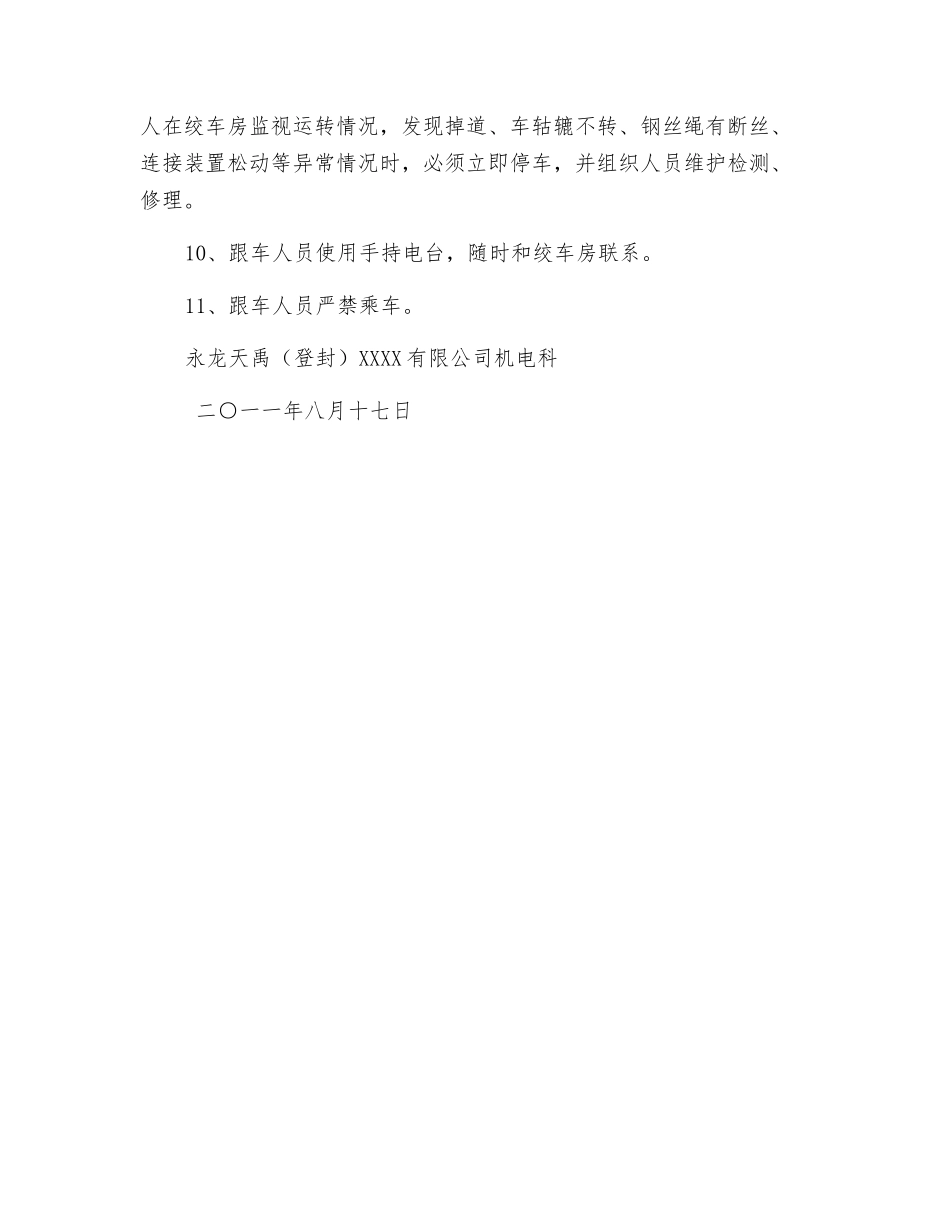

大型机电设备升井安全措施中央水泵房及 1.2 米绞车房处 355Kw 电机 2 台,需升井到机修车间进行保养维护,为了进一步确保运输安全,特制定本安全措施,望施工单位及个人认真学习并严格执行。 一、施工时间2025 年 8 月 日 二、施施工场地点及路线 中央水泵房/1.2 米绞车房处--井底车场--副井口料场--机修车间 三、施工组织 施工负责人:周 涛 安全负责人: 施工人员:卸料队人员 四、施工步骤 施工之前准备用具及材料:20*120 螺丝 6 条,600 轨距平板车 1辆(经加工螺丝眼距和电机相符),10 吨导链 2 台,五连环 1 套,扳手、铁链、千斤顶等。 用导链将电机拉运至合适地点固定在平板车上。 在井底车场平台处用五连环与东码车连接后,使东码钢丝绳处于张紧状态,检查后挂平板车重心是否偏移。 校正或添加配重达到安全运转条件后,匀速行驶升 井。5、升井后,用铲车将电机运送至机修车间。 五、安全措施 电机外运使用导链时,确保导链固定牢固可靠;使用千斤顶时严格防范打滑伤人。 导链与拉运重物之间严禁行人。 电机外运过程当中,导连悬挂位置要选择正确,防止碰撞其它设备及设施。 平板车装上电机后必须重心向前移,且不能偏向一侧,更不能用人去加配重,防止车辆重心不稳,失衡造成翻车。5、平板车使用之前,要进行认真检查车轱辘、销子的完好情况,确保行驶安全。6、运转前认真检查防脱销、保险绳、五连环、箕斗后挂销必须安全可靠。7、装运设备的单位必须专人捆绑和专人检查,牢固可靠符合要求时,方能提升。否则不予提升或下放。8、开车前,必须由安检、机电、调度、生产技术科对车辆运输线路进行全面检查确认合格,副斜井筒及与副斜井相连的各车场、巷口及井底车场警戒范围以内无人员活动。再由信号工发出开车信号通知绞车司机后,方能发出信号开始运转,车场的人员必须进入躲避硐内,提升信号按统一规定为:“‘一停、二上、三下’;事故信号为:‘乱响不停’”。所发出的信号必须清楚、准确、可靠。9、绞车司机得知提升时一定要慢上或慢下,在岔道口和井口下梯子道时,速度不超过 1.0 米/秒,其它速度不得超过 1.5 米/秒。安排专人在绞车房监视运转情况,发现掉道、车轱辘不转、钢丝绳有断丝、连接装置松动等异常情况时,必须立即停车,并组织人员维护检测、修理。10、跟车人员使用手持电台,随时和绞车房联系。11、跟车人员严禁乘车。永龙天禹(登封)XXXX 有限公司机电科 二○一一年八月十七日

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
