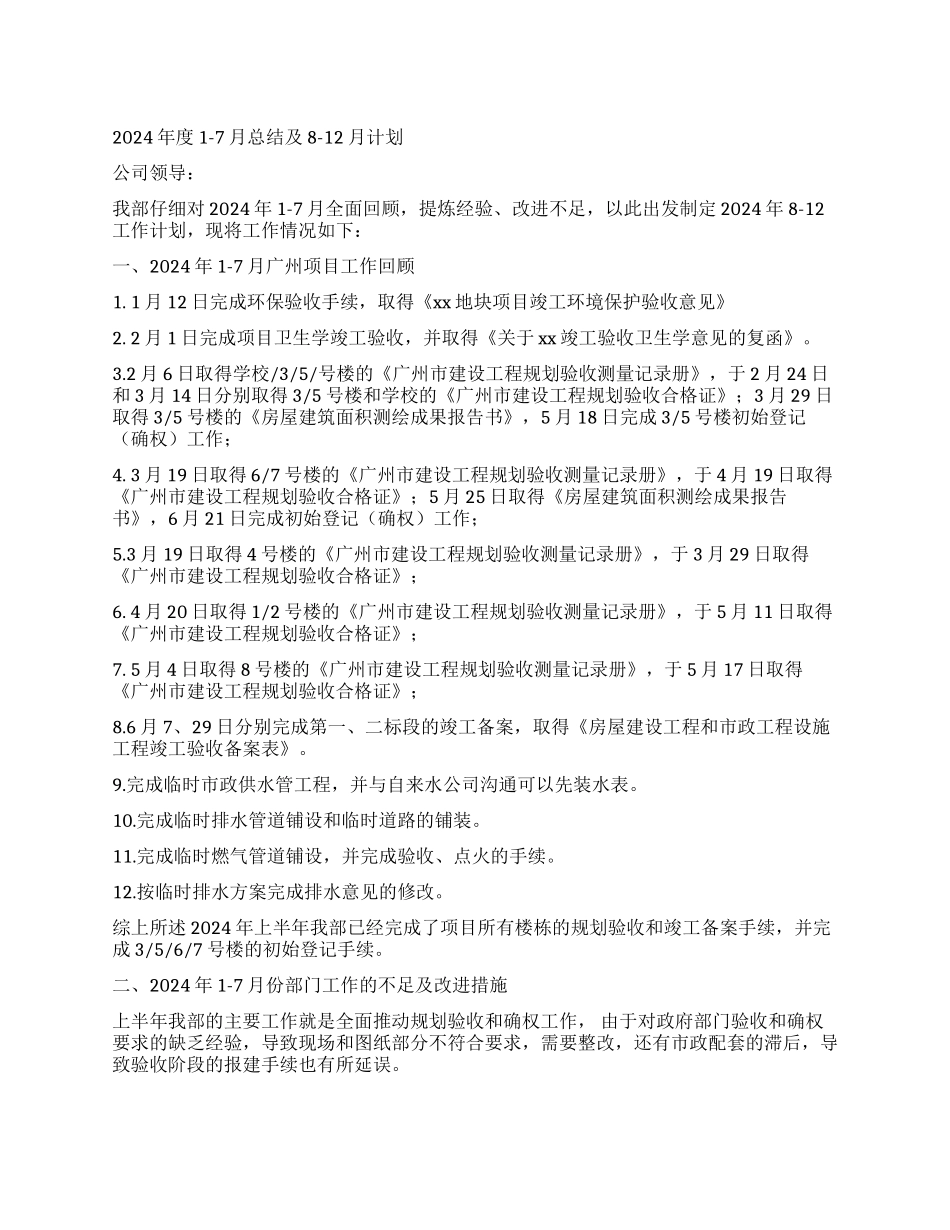

2024 年度 1-7 月总结及 8-12 月计划公司领导:我部仔细对 2024 年 1-7 月全面回顾,提炼经验、改进不足,以此出发制定 2024 年 8-12工作计划,现将工作情况如下:一、2024 年 1-7 月广州项目工作回顾1
1 月 12 日完成环保验收手续,取得《xx 地块项目竣工环境保护验收意见》2
2 月 1 日完成项目卫生学竣工验收,并取得《关于 xx 竣工验收卫生学意见的复函》
2 月 6 日取得学校/3/5/号楼的《广州市建设工程规划验收测量记录册》,于 2 月 24 日和 3 月 14 日分别取得 3/5 号楼和学校的《广州市建设工程规划验收合格证》;3 月 29 日取得 3/5 号楼的《房屋建筑面积测绘成果报告书》,5 月 18 日完成 3/5 号楼初始登记(确权)工作;4
3 月 19 日取得 6/7 号楼的《广州市建设工程规划验收测量记录册》,于 4 月 19 日取得《广州市建设工程规划验收合格证》;5 月 25 日取得《房屋建筑面积测绘成果报告书》,6 月 21 日完成初始登记(确权)工作;5
3 月 19 日取得 4 号楼的《广州市建设工程规划验收测量记录册》,于 3 月 29 日取得《广州市建设工程规划验收合格证》;6
4 月 20 日取得 1/2 号楼的《广州市建设工程规划验收测量记录册》,于 5 月 11 日取得《广州市建设工程规划验收合格证》;7
5 月 4 日取得 8 号楼的《广州市建设工程规划验收测量记录册》,于 5 月 17 日取得《广州市建设工程规划验收合格证》;8
6 月 7、29 日分别完成第一、二标段的竣工备案,取得《房屋建设工程和市政工程设施工程竣工验收备案表》
完成临时市政供水管工程,并与自来水公司沟通可以先装水表
完成临时排水管道铺设和临时道路的铺装
完成临时燃气管道铺设,并完成验
