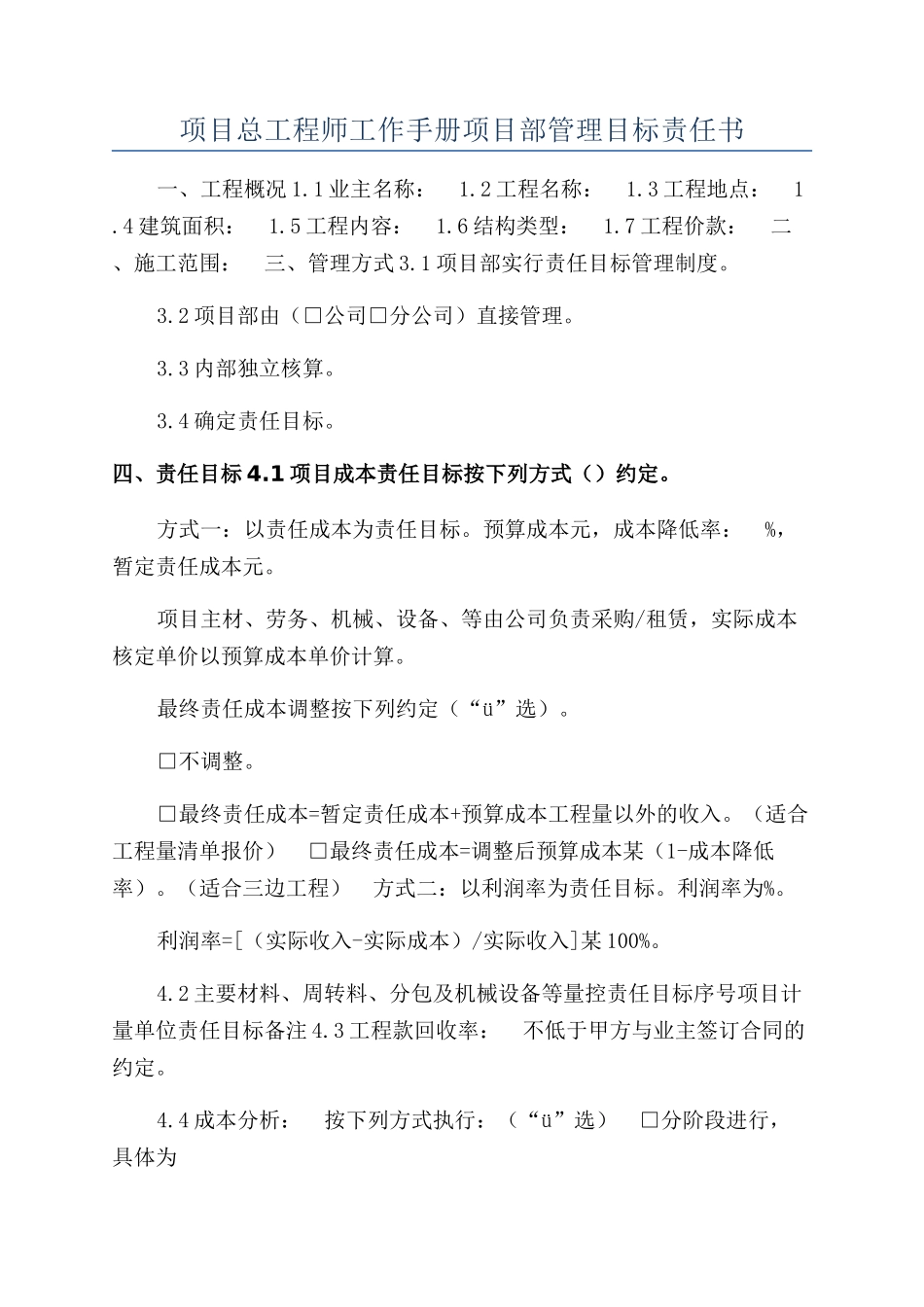

项目总工程师工作手册项目部管理目标责任书一、工程概况 1
1 业主名称: 1
2 工程名称: 1
3 工程地点: 1
4 建筑面积: 1
5 工程内容: 1
6 结构类型: 1
7 工程价款: 二、施工范围: 三、管理方式 3
1 项目部实行责任目标管理制度
2 项目部由(□公司□分公司)直接管理
3 内部独立核算
4 确定责任目标
四、责任目标 4
1 项目成本责任目标按下列方式()约定
方式一:以责任成本为责任目标
预算成本元,成本降低率: %,暂定责任成本元
项目主材、劳务、机械、设备、等由公司负责采购/租赁,实际成本核定单价以预算成本单价计算
最终责任成本调整按下列约定(“ü”选)
□最终责任成本=暂定责任成本+预算成本工程量以外的收入
(适合工程量清单报价) □最终责任成本=调整后预算成本某(1-成本降低率)
(适合三边工程) 方式二:以利润率为责任目标
利润率=[(实际收入-实际成本)/实际收入]某 100%
2 主要材料、周转料、分包及机械设备等量控责任目标序号项目计量单位责任目标备注 4
3 工程款回收率: 不低于甲方与业主签订合同的约定

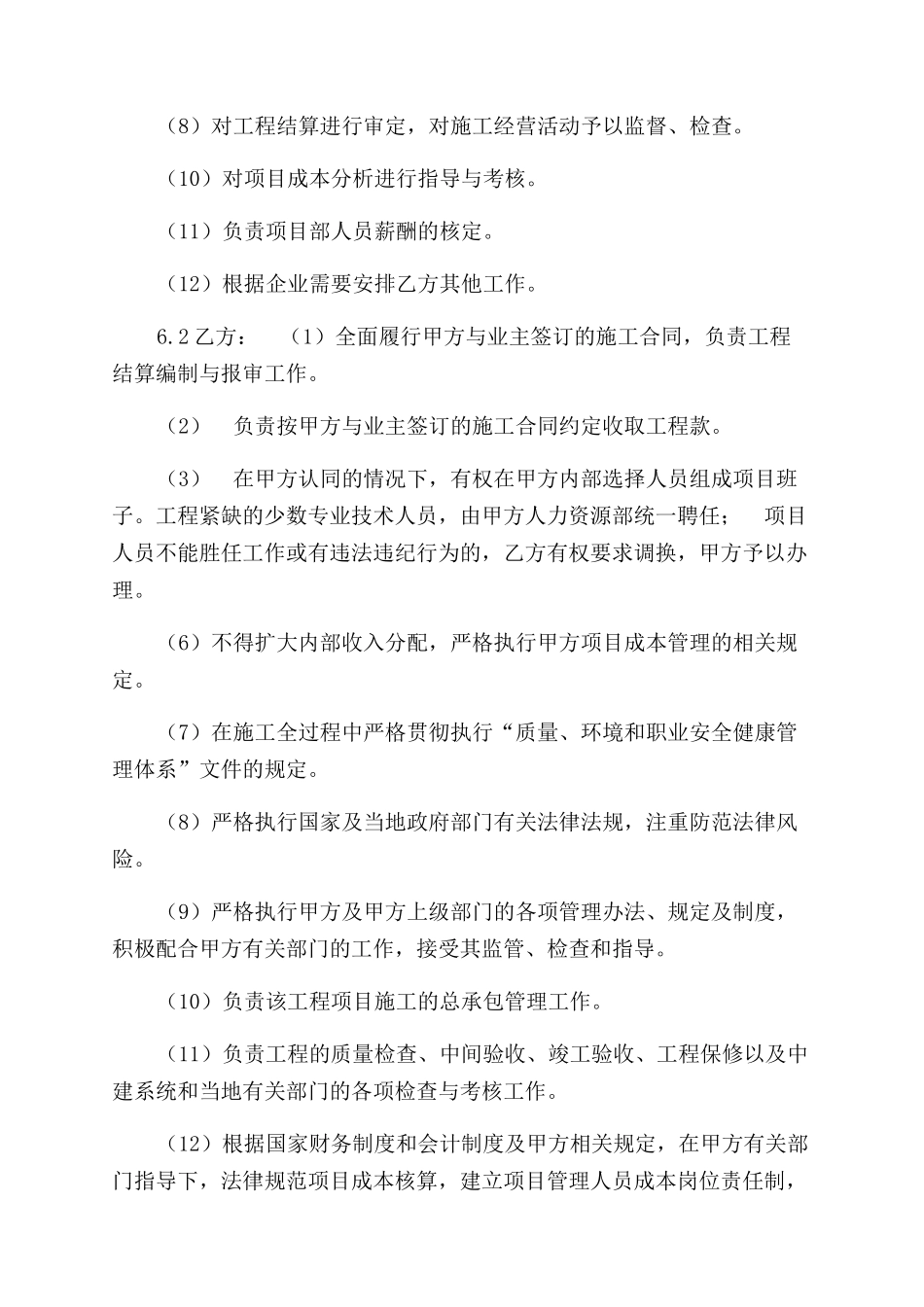

4 成本分析: 按下列方式执行:(“ü”选) □分阶段进行,具体为□按周期进行,频率为□每月□第季
项目部成本分析走过场、敷衍的,视为未进行
5 工期目标: 开工日期: 年月日竣工日期: 年月日总日历工期: 天允许工期顺延的条件同主合同,并由业主签证确认
6 安全与环保: (1)死亡事故为 0,负伤频率≤‰; (2)环境污染与破坏事故为 0; (3)安全文明施工场地创优:
7 工程质量: 4
8CI 形象: 4
9 工程结算: (1)乙方根据甲方与业主签订的合同约定,在每月日前完成工程进度报量工作,并送达业主确认工程量

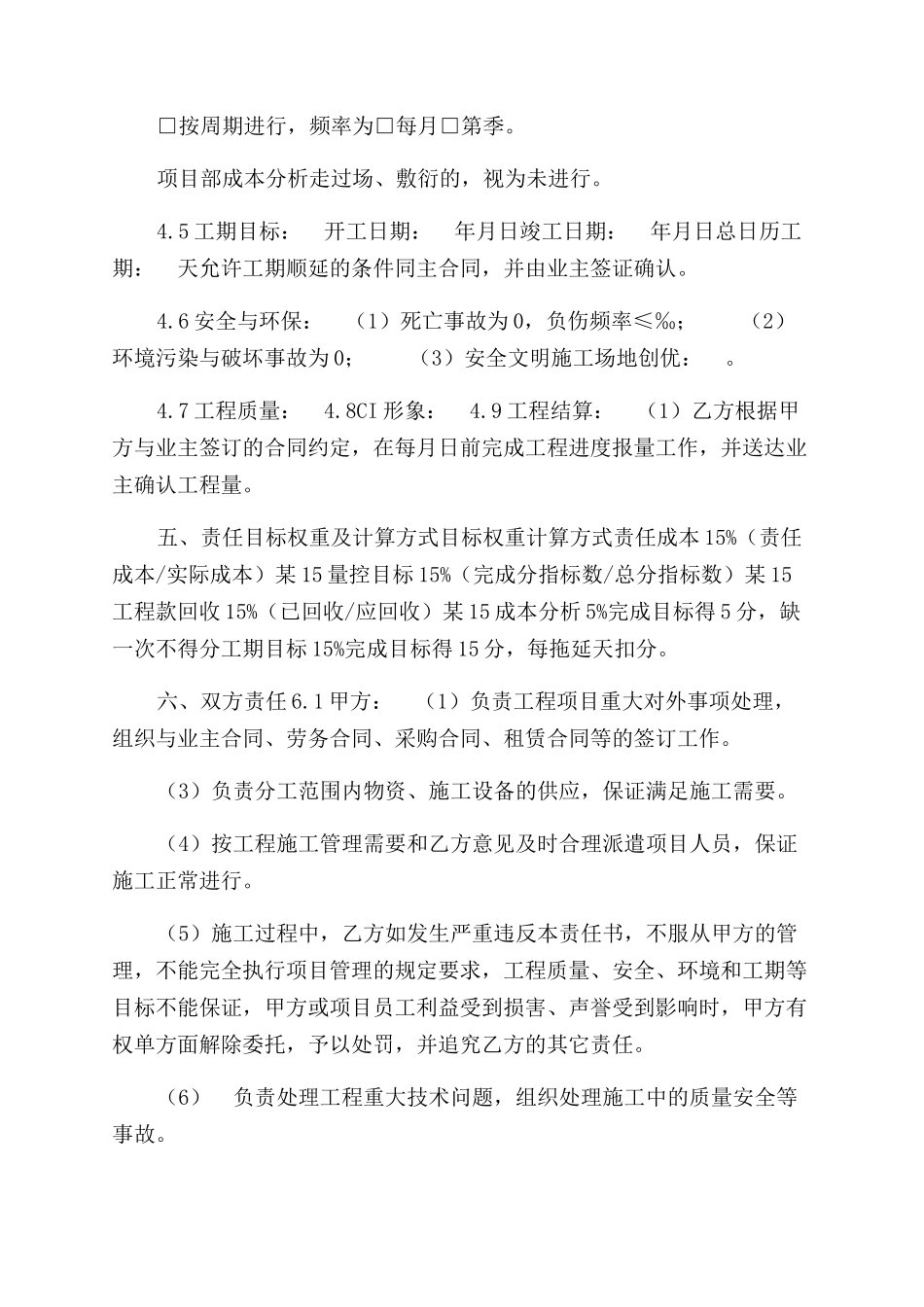

五、责任目标权重及计算方式目标权重计算方式责任成
