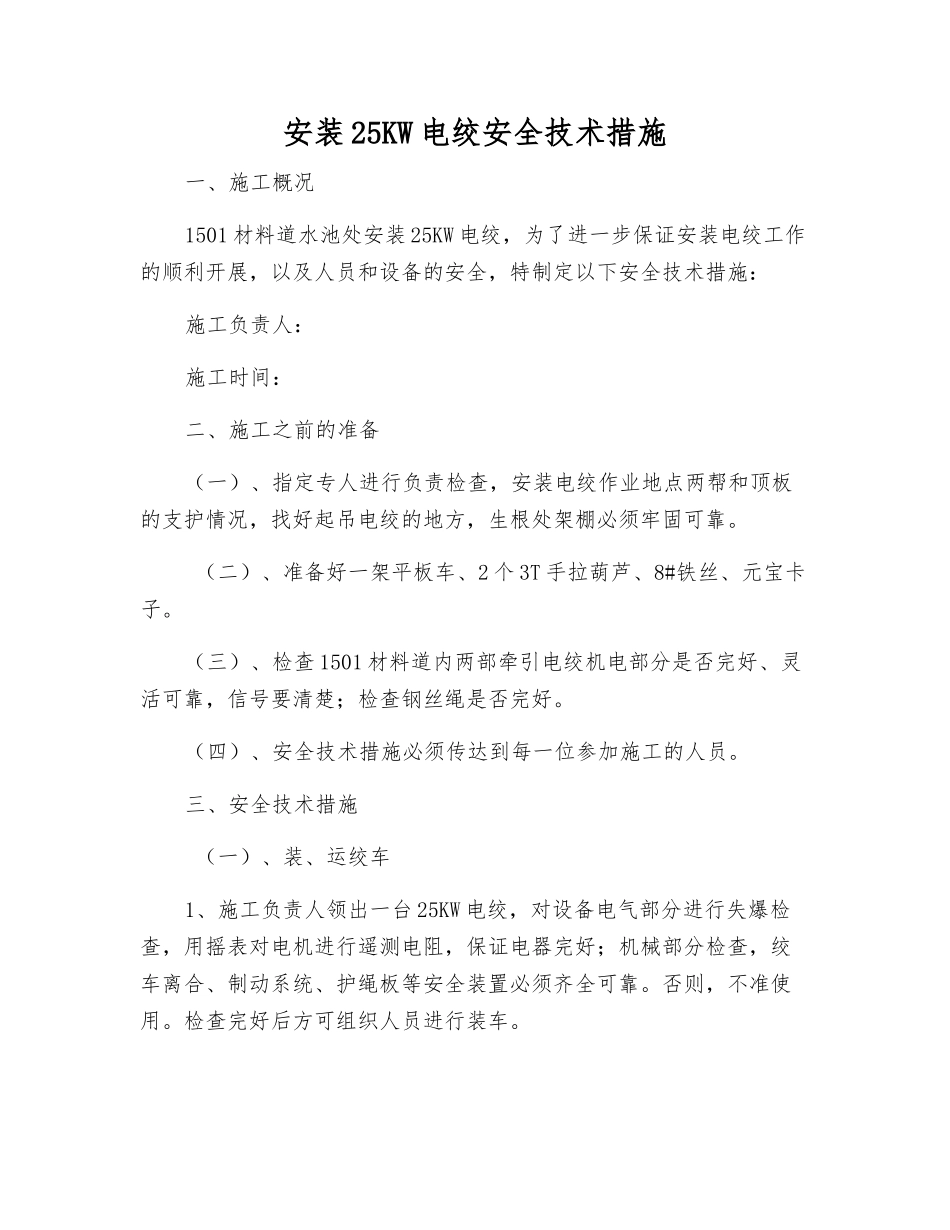

安装 25KW 电绞安全技术措施一、施工概况1501 材料道水池处安装 25KW 电绞,为了进一步保证安装电绞工作的顺利开展,以及人员和设备的安全,特制定以下安全技术措施:施工负责人:施工时间:二、施工之前的准备(一)、指定专人进行负责检查,安装电绞作业地点两帮和顶板的支护情况,找好起吊电绞的地方,生根处架棚必须牢固可靠
(二)、准备好一架平板车、2 个 3T 手拉葫芦、8#铁丝、元宝卡子
(三)、检查 1501 材料道内两部牵引电绞机电部分是否完好、灵活可靠,信号要清楚;检查钢丝绳是否完好
(四)、安全技术措施必须传达到每一位参加施工的人员
三、安全技术措施 (一)、装、运绞车1、施工负责人领出一台 25KW 电绞,对设备电气部分进行失爆检查,用摇表对电机进行遥测电阻,保证电器完好;机械部分检查,绞车离合、制动系统、护绳板等安全装置必须齐全可靠
否则,不准使用
检查完好后方可组织人员进行装车

2、机修车间用行车起吊,施工过程当中严格根据《行车起吊设备的安全技术措施》执行
3、运输路线:机车车间-副平硐-轨道上山下滑板-轨道上山-1501材料道石门-1501 材料道风门往里 11
4KW 电绞处-1501 材料道水池4、副平硐运输采纳电瓶车牵引,轨道上山采纳 2
5 米绞车牵引,1501 材料道石门平巷中采纳 11
4KW 电绞牵引,往里采纳石门处25KW 电绞和开关列车处 40KW 电绞共同牵引
运输过程当中,严格根据《运输“四超”车辆技术安全技术措施》执行
整个运输过程,必须指派专人负责跟踪,为了防止掉道以及时联系人员,进行妥善处理
5、待运送到位后,及时使用挡车设施,车辆不出现摆动现象后,方可取掉勾头
(二)、卸绞车1、施工过程当中,施工负责人必须现场指挥
起吊设备钢丝绳的破断拉力必须达到被吊物件重量的 6 倍
手动葫芦起吊能力必须大于设备重量的 1
