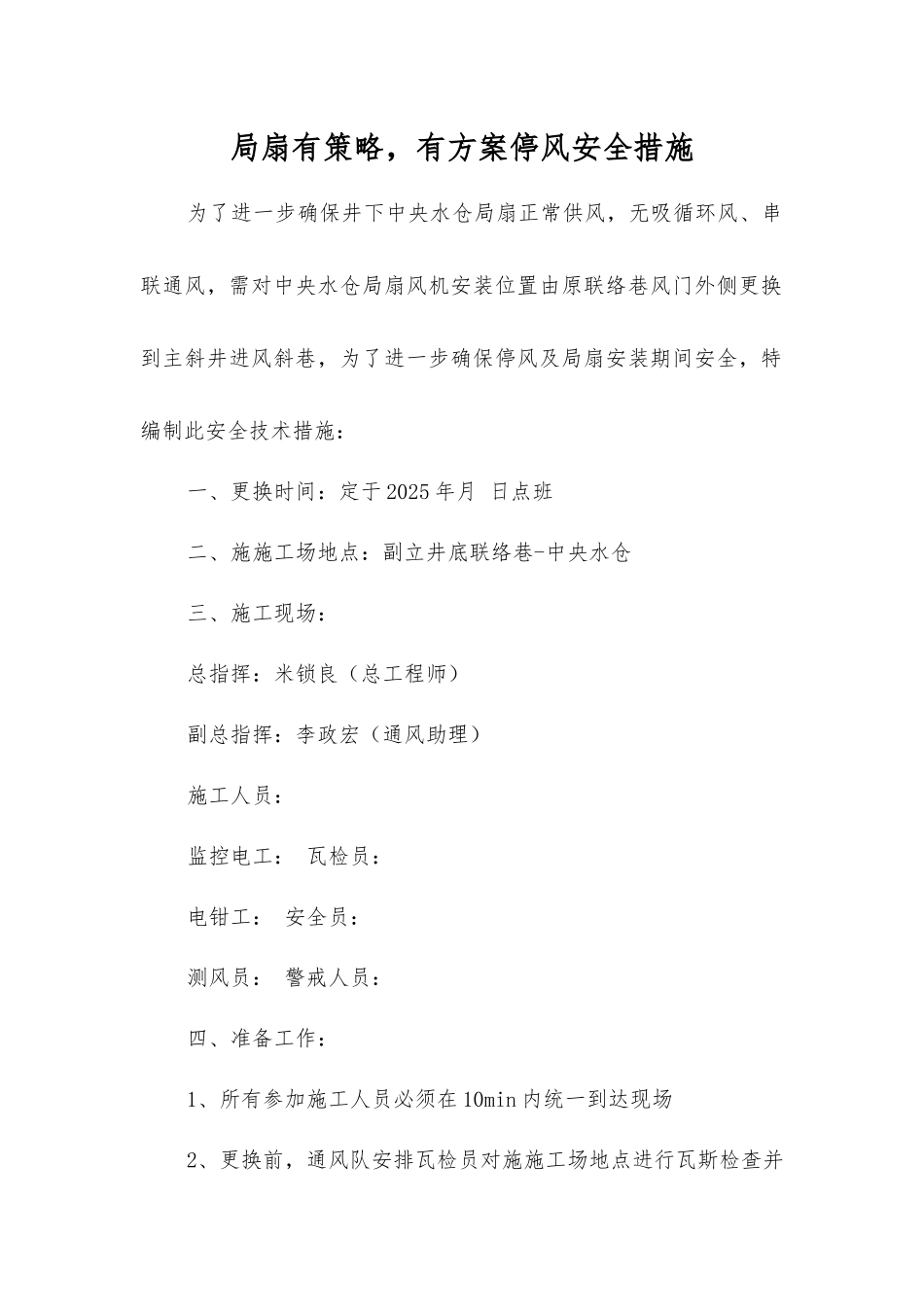

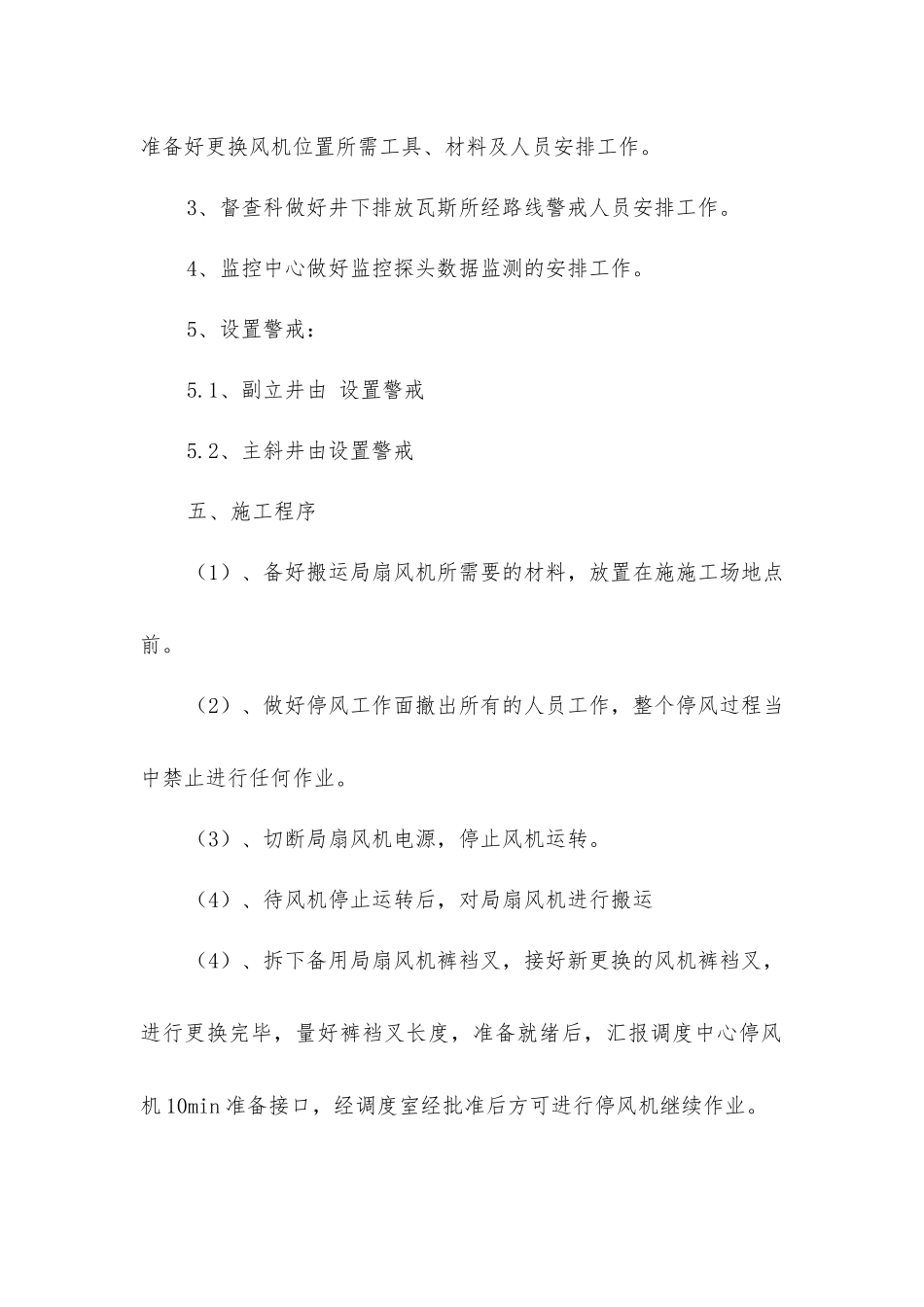

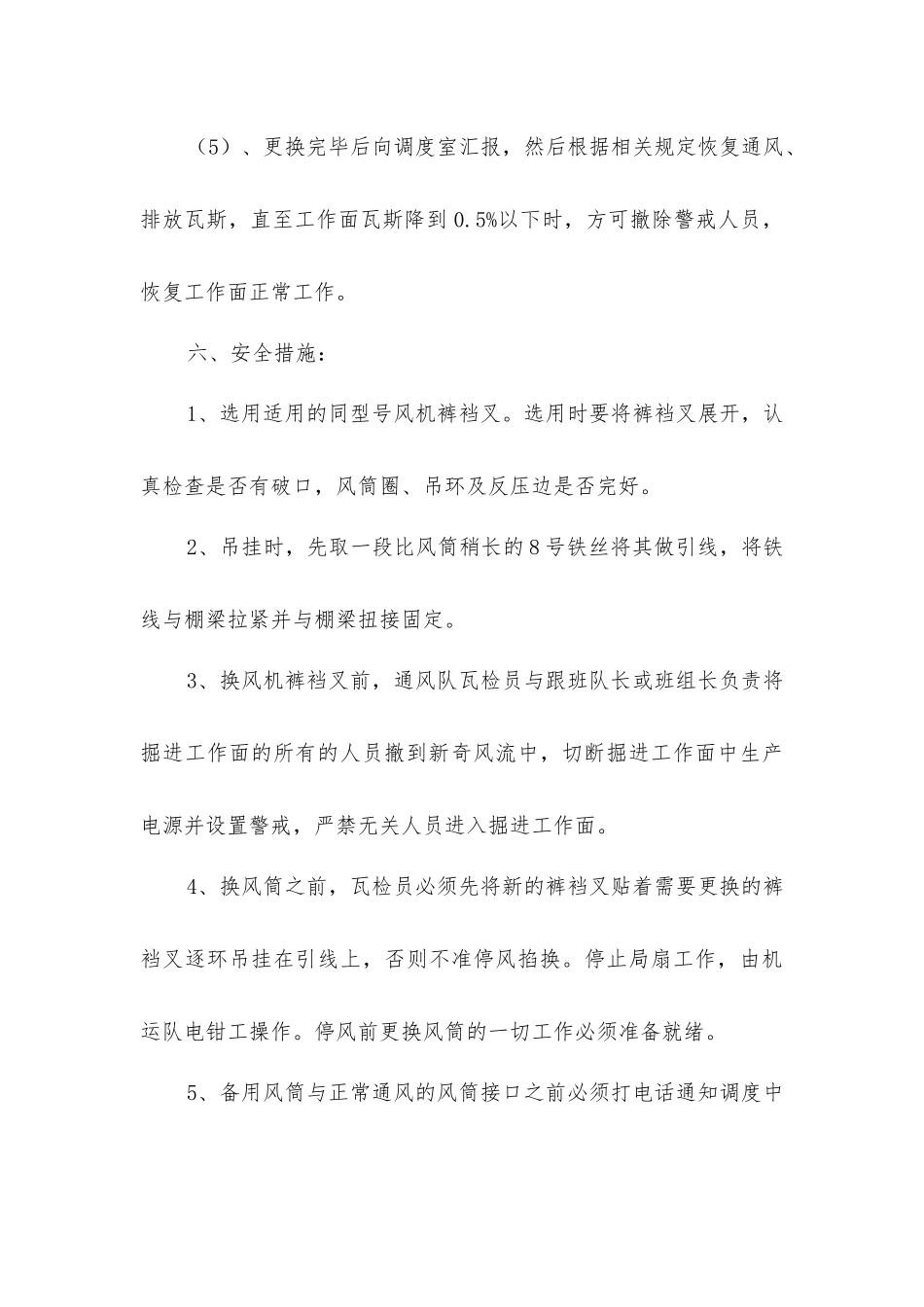

局扇有策略,有方案停风安全措施为了进一步确保井下中央水仓局扇正常供风,无吸循环风、串联通风,需对中央水仓局扇风机安装位置由原联络巷风门外侧更换到主斜井进风斜巷,为了进一步确保停风及局扇安装期间安全,特编制此安全技术措施:一、更换时间:定于 2025 年月 日点班二、施施工场地点:副立井底联络巷-中央水仓三、施工现场:总指挥:米锁良(总工程师)副总指挥:李政宏(通风助理)施工人员:监控电工: 瓦检员:电钳工: 安全员:测风员: 警戒人员:四、准备工作:1、所有参加施工人员必须在 10min 内统一到达现场2、更换前,通风队安排瓦检员对施施工场地点进行瓦斯检查并准备好更换风机位置所需工具、材料及人员安排工作。3、督查科做好井下排放瓦斯所经路线警戒人员安排工作。4、监控中心做好监控探头数据监测的安排工作。5、设置警戒:5.1、副立井由 设置警戒5.2、主斜井由设置警戒五、施工程序(1)、备好搬运局扇风机所需要的材料,放置在施施工场地点前。(2)、做好停风工作面撤出所有的人员工作,整个停风过程当中禁止进行任何作业。(3)、切断局扇风机电源,停止风机运转。(4)、待风机停止运转后,对局扇风机进行搬运(4)、拆下备用局扇风机裤裆叉,接好新更换的风机裤裆叉,进行更换完毕,量好裤裆叉长度,准备就绪后,汇报调度中心停风机 10min 准备接口,经调度室经批准后方可进行停风机继续作业。(5)、更换完毕后向调度室汇报,然后根据相关规定恢复通风、排放瓦斯,直至工作面瓦斯降到 0.5%以下时,方可撤除警戒人员,恢复工作面正常工作。六、安全措施:1、选用适用的同型号风机裤裆叉。选用时要将裤裆叉展开,认真检查是否有破口,风筒圈、吊环及反压边是否完好。2、吊挂时,先取一段比风筒稍长的 8 号铁丝将其做引线,将铁线与棚梁拉紧并与棚梁扭接固定。3、换风机裤裆叉前,通风队瓦检员与跟班队长或班组长负责将掘进工作面的所有的人员撤到新奇风流中,切断掘进工作面中生产电源并设置警戒,严禁无关人员进入掘进工作面。4、换风筒之前,瓦检员必须先将新的裤裆叉贴着需要更换的裤裆叉逐环吊挂在引线上,否则不准停风掐换。停止局扇工作,由机运队电钳工操作。停风前更换风筒的一切工作必须准备就绪。5、备用风筒与正常通风的风筒接口之前必须打电话通知调度中心。6、瓦检员与安全员确认一切准备工作就绪后,把人员撤出全负压通风的新奇风流中,再通知机电钳工将整个巷道的非本安电器设备电源...
