延刮板输送机安全技术措施

延刮板输送机安全技术措施_第1页
1/1

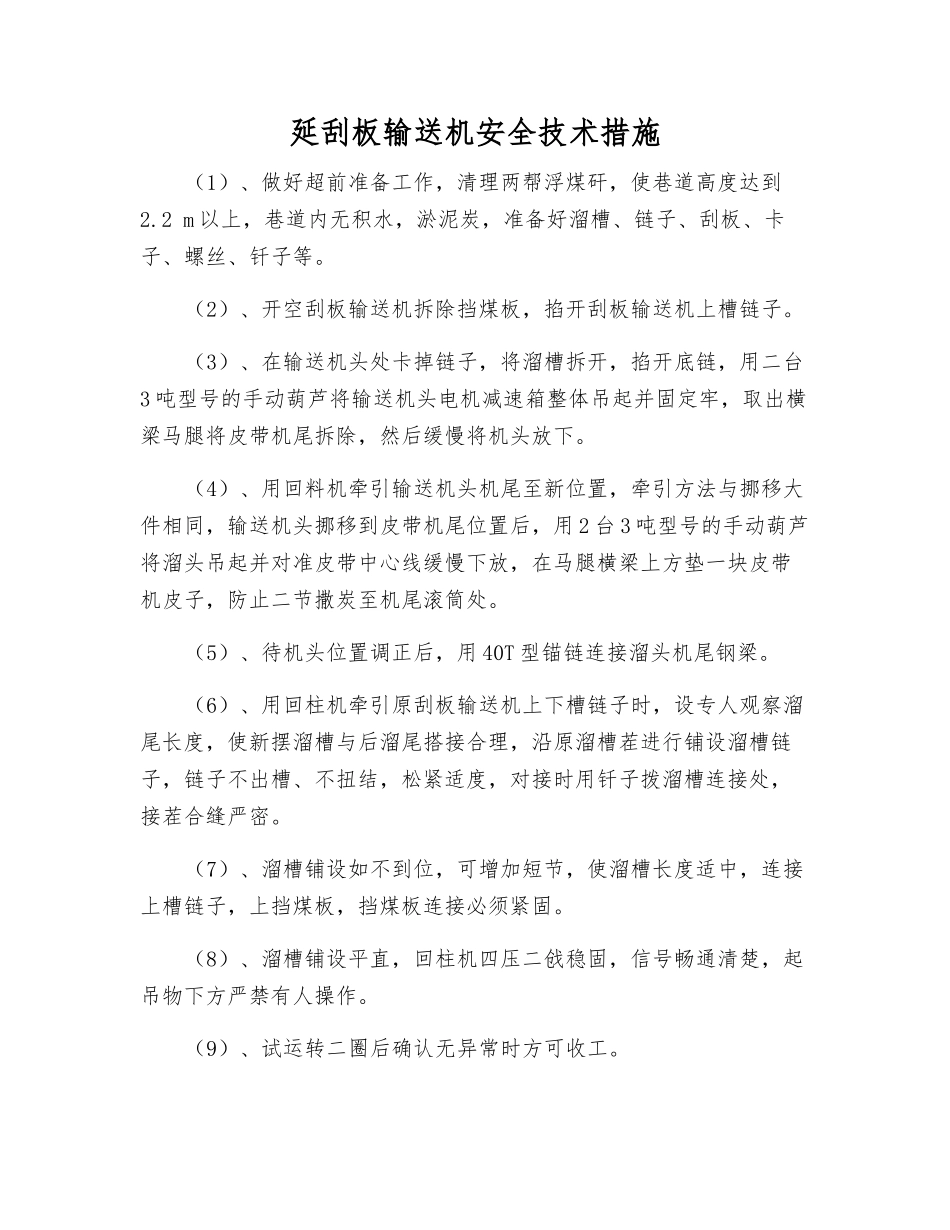

延刮板输送机安全技术措施(1)、做好超前准备工作,清理两帮浮煤矸,使巷道高度达到2.2 m 以上,巷道内无积水,淤泥炭,准备好溜槽、链子、刮板、卡子、螺丝、钎子等。(2)、开空刮板输送机拆除挡煤板,掐开刮板输送机上槽链子。(3)、在输送机头处卡掉链子,将溜槽拆开,掐开底链,用二台3 吨型号的手动葫芦将输送机头电机减速箱整体吊起并固定牢,取出横梁马腿将皮带机尾拆除,然后缓慢将机头放下。(4)、用回料机牵引输送机头机尾至新位置,牵引方法与挪移大件相同,输送机头挪移到皮带机尾位置后,用 2 台 3 吨型号的手动葫芦将溜头吊起并对准皮带中心线缓慢下放,在马腿横梁上方垫一块皮带机皮子,防止二节撒炭至机尾滚筒处。(5)、待机头位置调正后,用 40T 型锚链连接溜头机尾钢梁。(6)、用回柱机牵引原刮板输送机上下槽链子时,设专人观察溜尾长度,使新摆溜槽与后溜尾搭接合理,沿原溜槽茬进行铺设溜槽链子,链子不出槽、不扭结,松紧适度,对接时用钎子拨溜槽连接处,接茬合缝严密。(7)、溜槽铺设如不到位,可增加短节,使溜槽长度适中,连接上槽链子,上挡煤板,挡煤板连接必须紧固。(8)、溜槽铺设平直,回柱机四压二戗稳固,信号畅通清楚,起吊物下方严禁有人操作。(9)、试运转二圈后确认无异常时方可收工。
