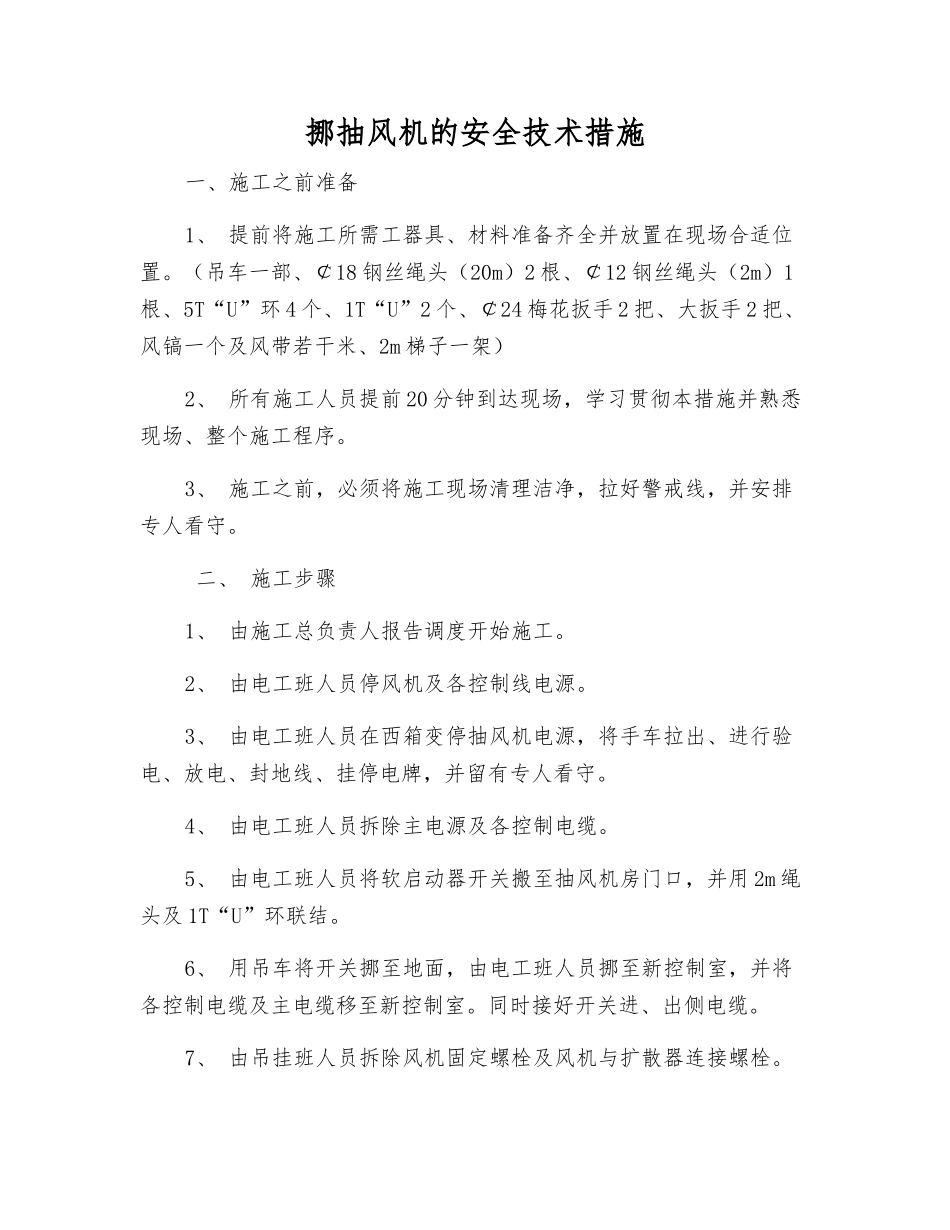

挪抽风机的安全技术措施一、施工之前准备1、 提前将施工所需工器具、材料准备齐全并放置在现场合适位置
(吊车一部、¢18 钢丝绳头(20m)2 根、¢12 钢丝绳头(2m)1根、5T“U”环 4 个、1T“U”2 个、¢24 梅花扳手 2 把、大扳手 2 把、风镐一个及风带若干米、2m 梯子一架)2、 所有施工人员提前 20 分钟到达现场,学习贯彻本措施并熟悉现场、整个施工程序
3、 施工之前,必须将施工现场清理洁净,拉好警戒线,并安排专人看守
二、 施工步骤1、 由施工总负责人报告调度开始施工
2、 由电工班人员停风机及各控制线电源
3、 由电工班人员在西箱变停抽风机电源,将手车拉出、进行验电、放电、封地线、挂停电牌,并留有专人看守
4、 由电工班人员拆除主电源及各控制电缆
5、 由电工班人员将软启动器开关搬至抽风机房门口,并用 2m 绳头及 1T“U”环联结
6、 用吊车将开关挪至地面,由电工班人员挪至新控制室,并将各控制电缆及主电缆移至新控制室
同时接好开关进、出侧电缆
7、 由吊挂班人员拆除风机固定螺栓及风机与扩散器连接螺栓

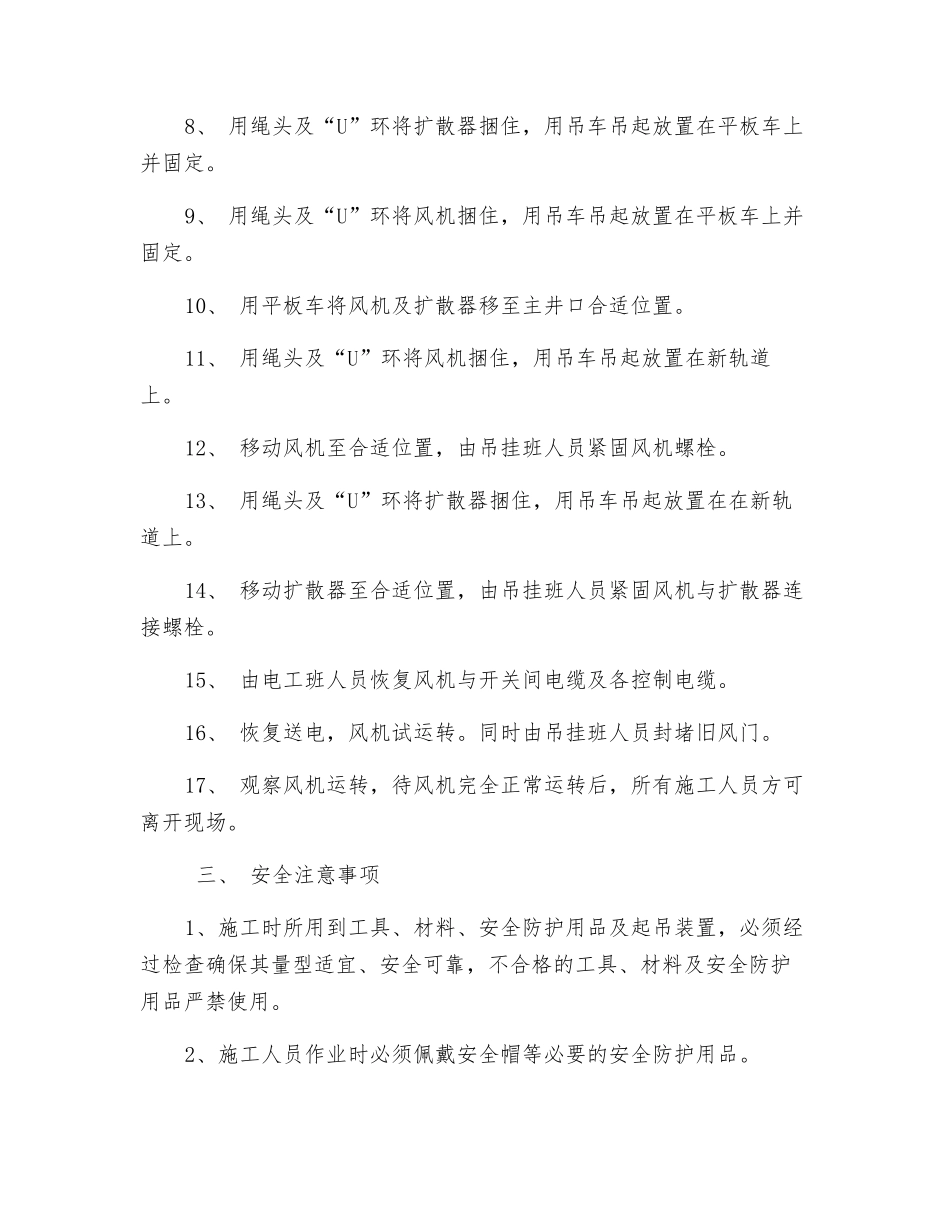

8、 用绳头及“U”环将扩散器捆住,用吊车吊起放置在平板车上并固定
9、 用绳头及“U”环将风机捆住,用吊车吊起放置在平板车上并固定
10、 用平板车将风机及扩散器移至主井口合适位置
11、 用绳头及“U”环将风机捆住,用吊车吊起放置在新轨道上
12、 移动风机至合适位置,由吊挂班人员紧固风机螺栓
13、 用绳头及“U”环将扩散器捆住,用吊车吊起放置在在新轨道上
14、 移动扩散器至合适位置,由吊挂班人员紧固风机与扩散器连接螺栓
15、 由电工班人员恢复风机与开关间电缆及各控制电缆
16、 恢复送电,风机试运转
同时由吊挂班人员封堵旧风门
17、 观察风机运转,待风机完全正常运转后,所有施工人员方可离开现场
三、 安全注意事项1、施工时所用到
