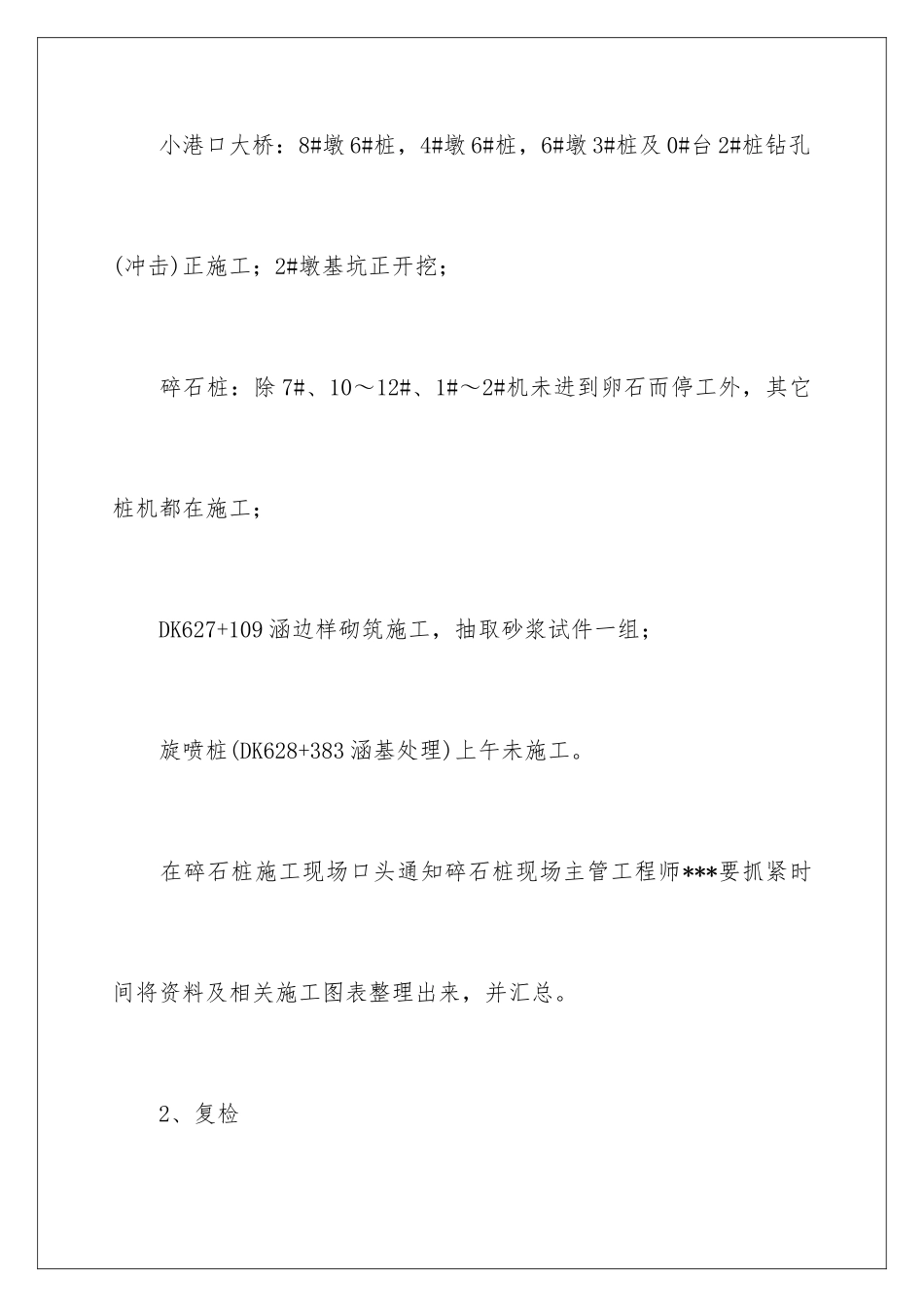

新开号施工场地监理日记新开号施工场地监理日记 施工场地监理日记记录工程建设进度状况、工程建设质量状况、工程材料审核状况等等,所以监理日记很重要,肯定要好好记录下面是日记网我为大家整理的“新开号施工场地监理日记”,欢迎赏阅。 新开号施工场地监理日记:监理施工场地实习日记范文 1、巡检 小港口大桥:8#墩 6#桩,4#墩 6#桩,6#墩 3#桩及 0#台 2#桩钻孔(冲击)正施工;2#墩基坑正开挖; 碎石桩:除 7#、10~12#、1#~2#机未进到卵石而停工外,其它桩机都在施工; DK627+109 涵边样砌筑施工,抽取砂浆试件一组; 旋喷桩(DK628+383 涵基处理)上午未施工。 在碎石桩施工现场口头通知碎石桩现场主管工程师***要抓紧时间将资料及相关施工图表整理出来,并汇总。 2、复检 14:30 质检工程师谭李丰自检 6 号墩 3#桩后报检:标高为23。394,检孔器下探深度为 26。96m;测锥底(尖)为 27。45m;提出再清孔。 钢筋笼质检,长度为 13。60+11。68、12。80+12。46m,直径1。13m,主箍筋规格、数量及绑扎焊接合格。 17:00 检查钢筋对接立焊及箍筋绑扎符合要求。 测锥尖深度为 27。46m。 下导管总长为 27。m。 砼检查,其配比为 150:289:454:54:0。375,赣珠水泥。值班:*** 19:06 以前灌砼(5 料斗)封底,测孔深为 25。70,导管埋深为1。30m。旁站:*** 3、汇报 17:15~17:55 在小港口大桥钢筋加工棚向***站长汇报水下C20 砼配比的状况及若干问题 (技术力气落弱及卵石料含泥量),***站长讲:可以按南昌供应的配比进行施工,今后抽样送四项目部试验。 4、电话指示:21:20 接***站长电话通知,明日上午 9:30 上级检查内外 l。上班时间:8:00~17:00 2、工程进展状况:1#楼:二层梁板模板支设。 2#楼:三层剪力墙钢筋绑扎。 3#楼:二层结构梁板模拆除;七层楼面放线。 商铺 7#楼:结构二层墙体砌筑。进场材料:今日上午钢材进场32 吨(Φ20,两个批号),下午已进行见证取样送检,详见见证取样登记台帐。监理工作状况: (1)上午巡察检查:1#楼粱板模板支设,模板支撑搭设检查符合施工组设要求(立杆间距、扫地杆设置、水平杆步距和斜撑等均符合要求);模板的几何尺寸和标高抽查符合要求,能限制在法律规范允许范围内,起拱符合要求;发觉部分梁内模板锯屑、木条、扣件等杂物较多,口头要求施工单位 1#~3#楼质量员黄志坚进行相应清理整改,下午复查。 3#楼模板拆除,施工方昨日已报送拆...
