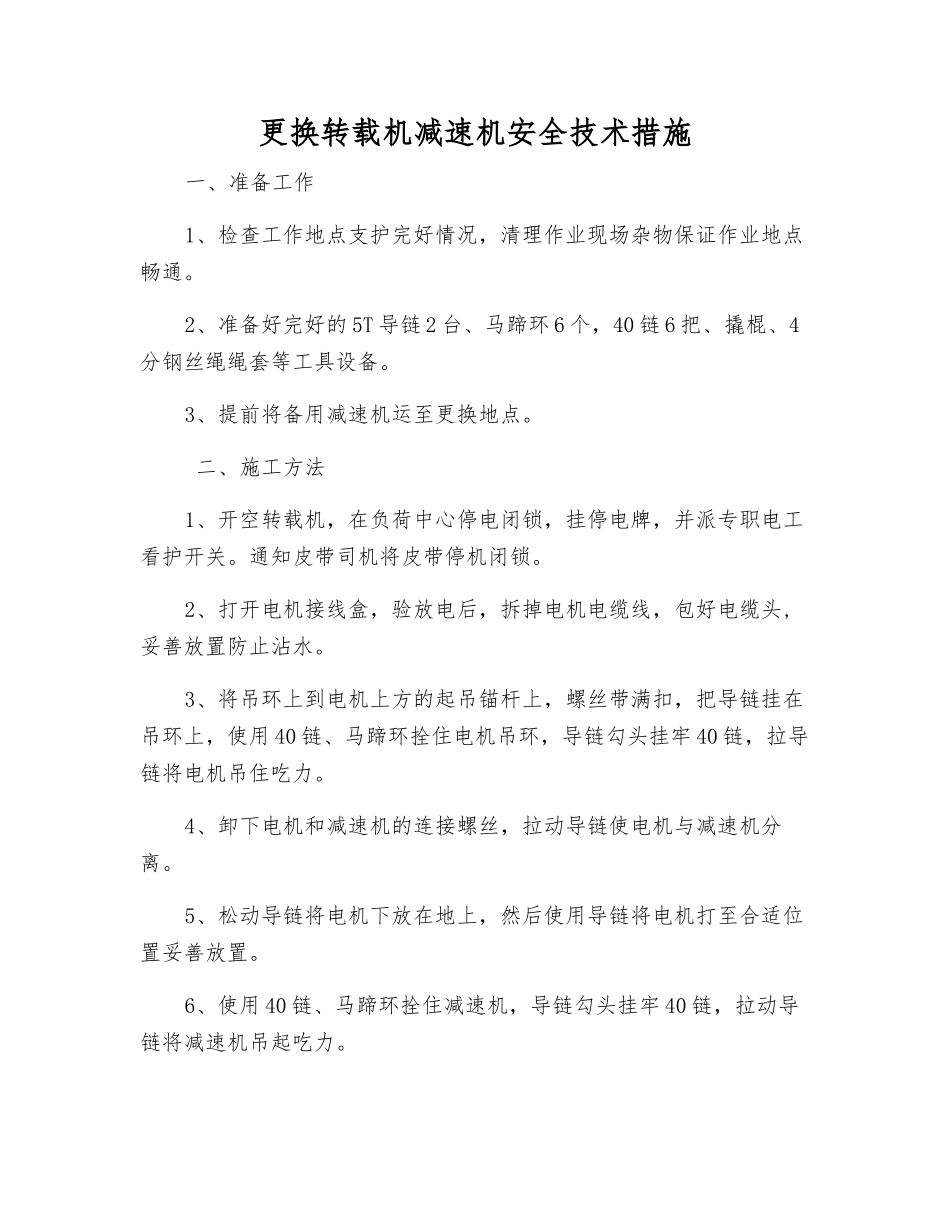

更换转载机减速机安全技术措施一、准备工作1、检查工作地点支护完好情况,清理作业现场杂物保证作业地点畅通
2、准备好完好的 5T 导链 2 台、马蹄环 6 个,40 链 6 把、撬棍、4分钢丝绳绳套等工具设备
3、提前将备用减速机运至更换地点
二、施工方法1、开空转载机,在负荷中心停电闭锁,挂停电牌,并派专职电工看护开关
通知皮带司机将皮带停机闭锁
2、打开电机接线盒,验放电后,拆掉电机电缆线,包好电缆头,妥善放置防止沾水

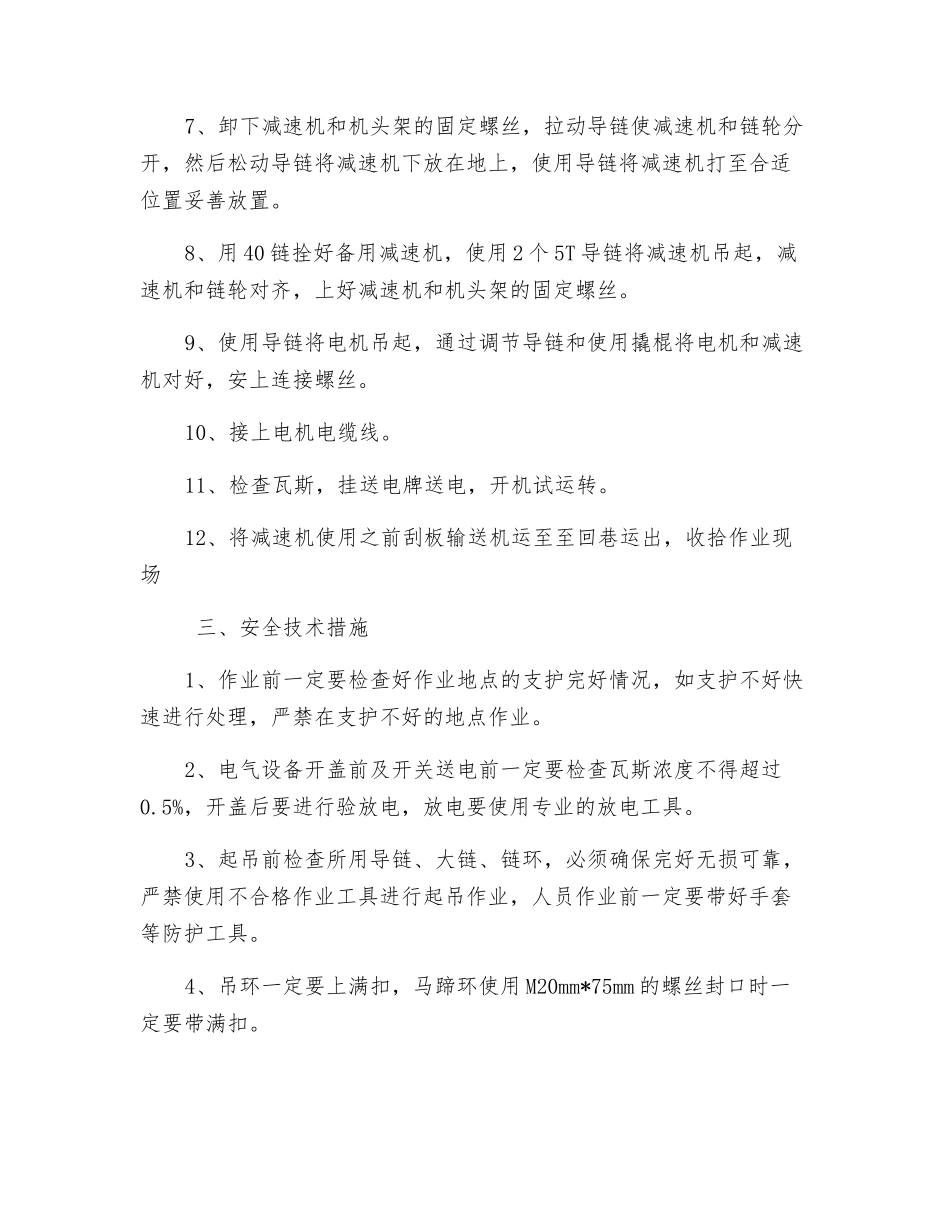

3、将吊环上到电机上方的起吊锚杆上,螺丝带满扣,把导链挂在吊环上,使用 40 链、马蹄环拴住电机吊环,导链勾头挂牢 40 链,拉导链将电机吊住吃力
4、卸下电机和减速机的连接螺丝,拉动导链使电机与减速机分离
5、松动导链将电机下放在地上,然后使用导链将电机打至合适位置妥善放置
6、使用 40 链、马蹄环拴住减速机,导链勾头挂牢 40 链,拉动导链将减速机吊起吃力
7、卸下减速机和机头架的固定螺丝,拉动导链使减速机和链轮分开,然后松动导链将减速机下放在地上,使用导链将减速机打至合适位置妥善放置
8、用 40 链拴好备用减速机,使用 2 个 5T 导链将减速机吊起,减速机和链轮对齐,上好减速机和机头架的固定螺丝
9、使用导链将电机吊起,通过调节导链和使用撬棍将电机和减速机对好,安上连接螺丝
10、接上电机电缆线
11、检查瓦斯,挂送电牌送电,开机试运转
12、将减速机使用之前刮板输送机运至至回巷运出,收拾作业现场 三、安全技术措施1、作业前一定要检查好作业地点的支护完好情况,如支护不好快速进行处理,严禁在支护不好的地点作业
2、电气设备开盖前及开关送电前一定要检查瓦斯浓度不得超过0
5%,开盖后要进行验放电,放电要使用专业的放电工具
3、起吊前检查所用导链、大链、链环,必须确保完好无损可靠,严禁使用不合格作业工具进行起吊作业,人员作业前一定要带好手套等防护工
