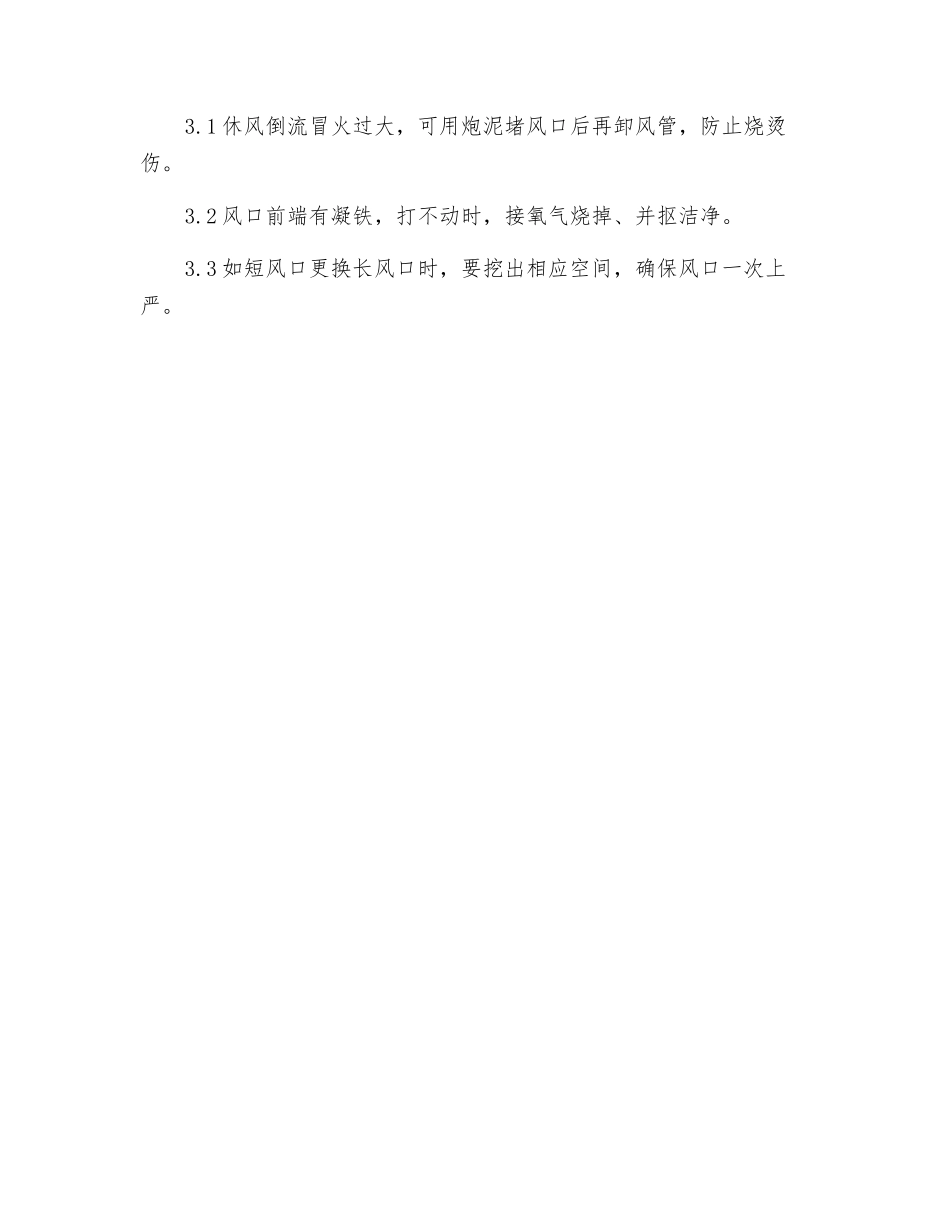

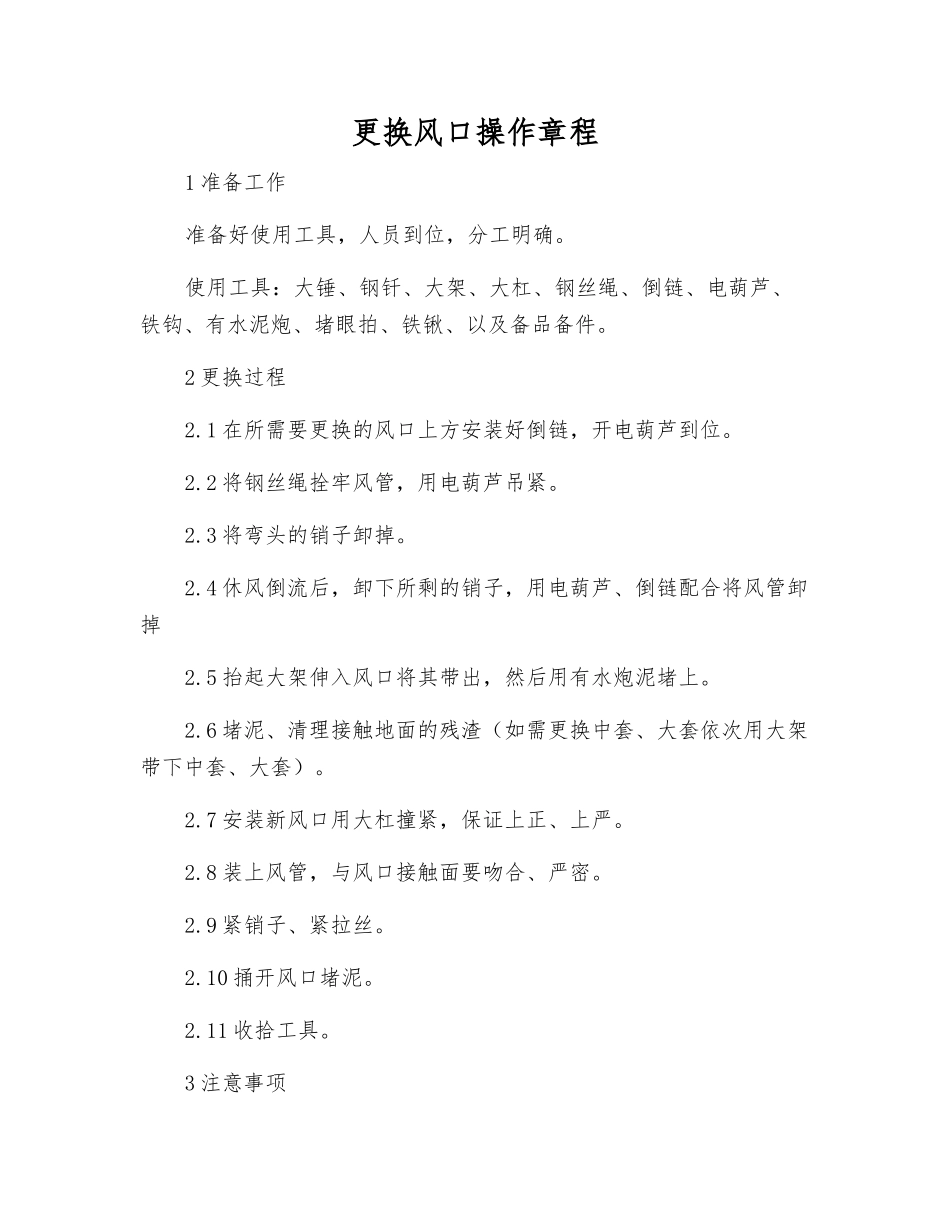

更换风口操作章程1 准备工作准备好使用工具,人员到位,分工明确。使用工具:大锤、钢钎、大架、大杠、钢丝绳、倒链、电葫芦、铁钩、有水泥炮、堵眼拍、铁锹、以及备品备件。2 更换过程2.1 在所需要更换的风口上方安装好倒链,开电葫芦到位。2.2 将钢丝绳拴牢风管,用电葫芦吊紧。2.3 将弯头的销子卸掉。2.4 休风倒流后,卸下所剩的销子,用电葫芦、倒链配合将风管卸掉2.5 抬起大架伸入风口将其带出,然后用有水炮泥堵上。2.6 堵泥、清理接触地面的残渣(如需更换中套、大套依次用大架带下中套、大套)。2.7 安装新风口用大杠撞紧,保证上正、上严。2.8 装上风管,与风口接触面要吻合、严密。2.9 紧销子、紧拉丝。2.10 捅开风口堵泥。2.11 收拾工具。3 注意事项3.1 休风倒流冒火过大,可用炮泥堵风口后再卸风管,防止烧烫伤。3.2 风口前端有凝铁,打不动时,接氧气烧掉、并抠洁净。3.3 如短风口更换长风口时,要挖出相应空间,确保风口一次上严。
