更换风筒弯头安全技术措施一、概述 己 16-17-17160 里切眼采纳 FBDNO7
1-2X45KW 风机,直径为1000mm 风筒供风,现风机为单风机运转
截止 1 月 21 日四点班己 16-17-17160 里切眼已施 26 米,该掘进工作面内共有风筒 2 节,因己 16-17-17160 里切眼口风筒弯头破口多、漏风且响声大,影响通风安全,需将该节风筒弯头更换,为了进一步保证更换过程当中的安全和避开瓦斯超限,特编制本措施待审批后仔细贯彻执行
二、施工时间:2025 年 1 月 日 10:00-11:20 三、施工负责人: 党国聚 四、施工程序:1、准备工作(10:00-10:20):10:00 由掘进二队现场施工负责人进行汇报通风调度、调度室,现场联系评估员,做停电撤人准备工作,掘进二队通风工在己 16-17-17160 里切眼口风筒弯头处吊挂 90°新风筒弯头;2、停电撤人(10:20-10:40):在吊挂风筒的同时,由现场评估员与施工单位跟班干部负责撤出回风流所流经巷道内所有与更换风筒工作无关人员,停巷道内所有非本质安全型电气设备电源并在规定位置设置警戒
3、更换风筒(10:40-11:00):在风筒弯头两个接头对接处各安排一名专人,同时扒开两个旧风筒的接头,将吊挂的新风筒接头与供风风筒进行对接,恢复掘进工作面迎头的供风

4、收尾工作(11:00-11:20):在掘进工作面迎头恢复供风 20 分钟一切正常后,方可撤除警戒,允许人员进入
掘进二队更换风筒人员开始设置风筒接头反压边、补风筒吊线,确保风筒接头严密无响声、风筒吊挂平直、逢环必挂
五、施工措施:1
施工人员到达施施工场地点后,首先请示矿生产调度和通风调度,待得到同意后方可施工

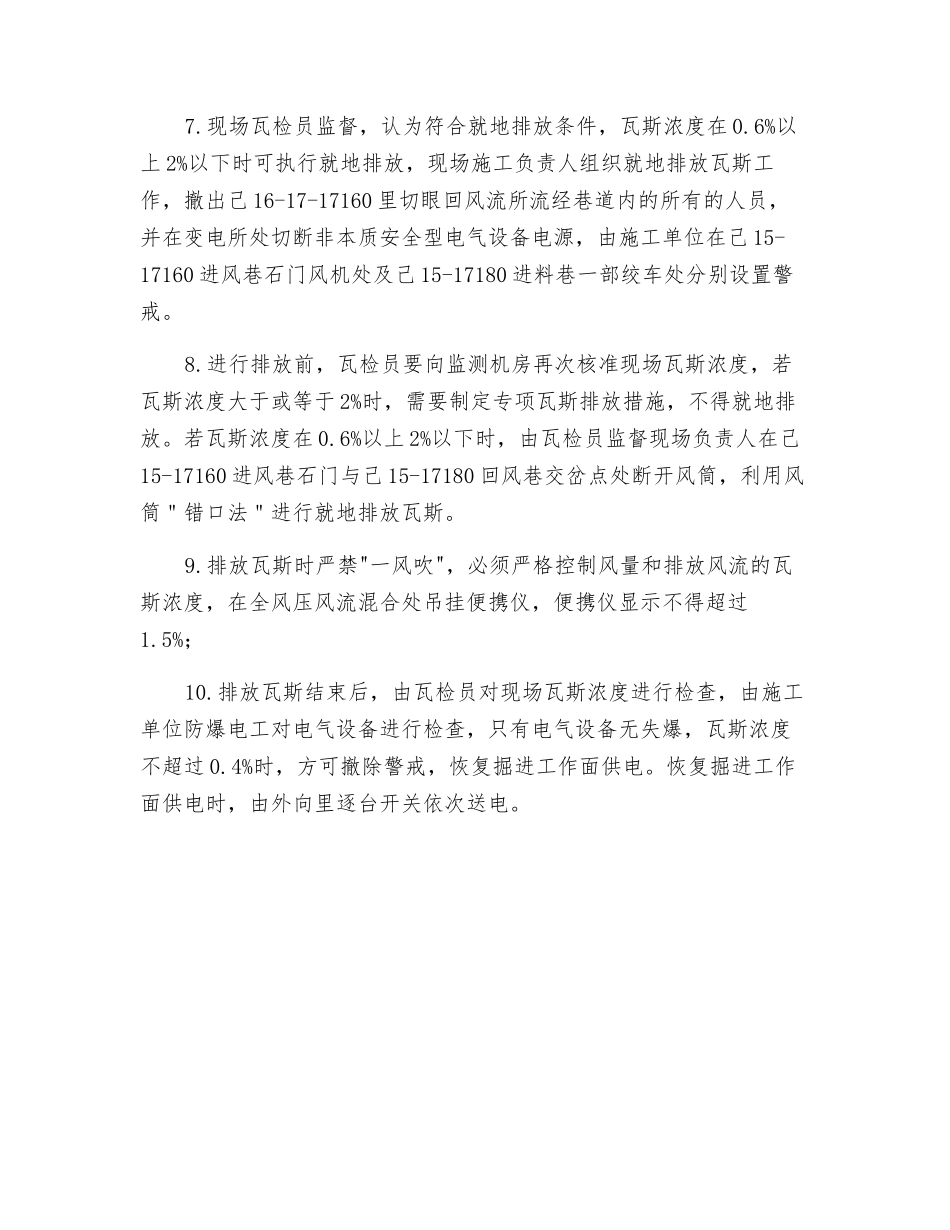

更换风筒前施工单位跟班干部负责组织撤出施工巷道内所有与更换工作无关的人员,由施工单位在己 15-17160 进风巷石门
