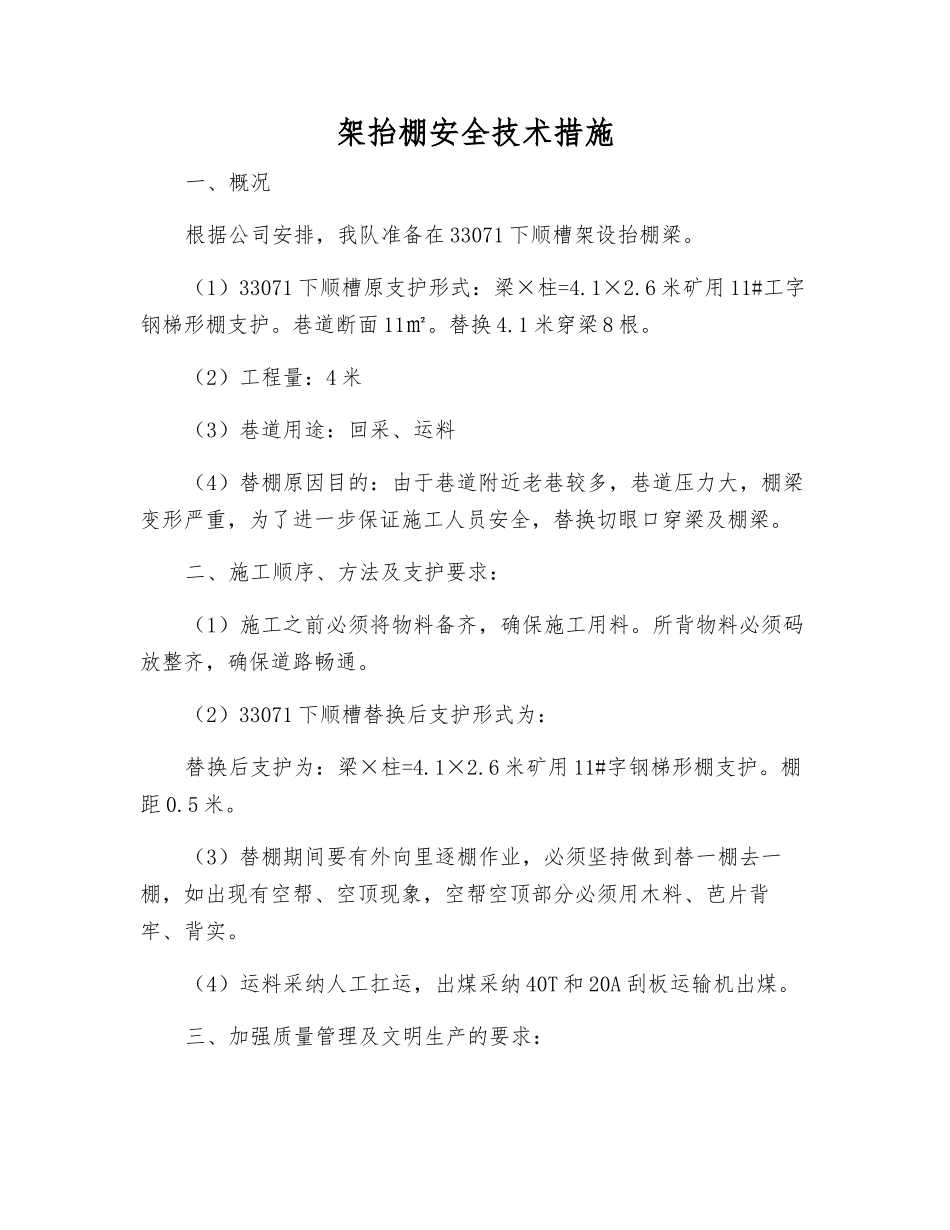

架抬棚安全技术措施一、概况根据公司安排,我队准备在 33071 下顺槽架设抬棚梁
(1)33071 下顺槽原支护形式:梁×柱=4
6 米矿用 11#工字钢梯形棚支护
巷道断面 11㎡
1 米穿梁 8 根
(2)工程量:4 米(3)巷道用途:回采、运料(4)替棚原因目的:由于巷道附近老巷较多,巷道压力大,棚梁变形严重,为了进一步保证施工人员安全,替换切眼口穿梁及棚梁
二、施工顺序、方法及支护要求:(1)施工之前必须将物料备齐,确保施工用料
所背物料必须码放整齐,确保道路畅通
(2)33071 下顺槽替换后支护形式为:替换后支护为:梁×柱=4
6 米矿用 11#字钢梯形棚支护
(3)替棚期间要有外向里逐棚作业,必须坚持做到替一棚去一棚,如出现有空帮、空顶现象,空帮空顶部分必须用木料、芭片背牢、背实
(4)运料采纳人工扛运,出煤采纳 40T 和 20A 刮板运输机出煤

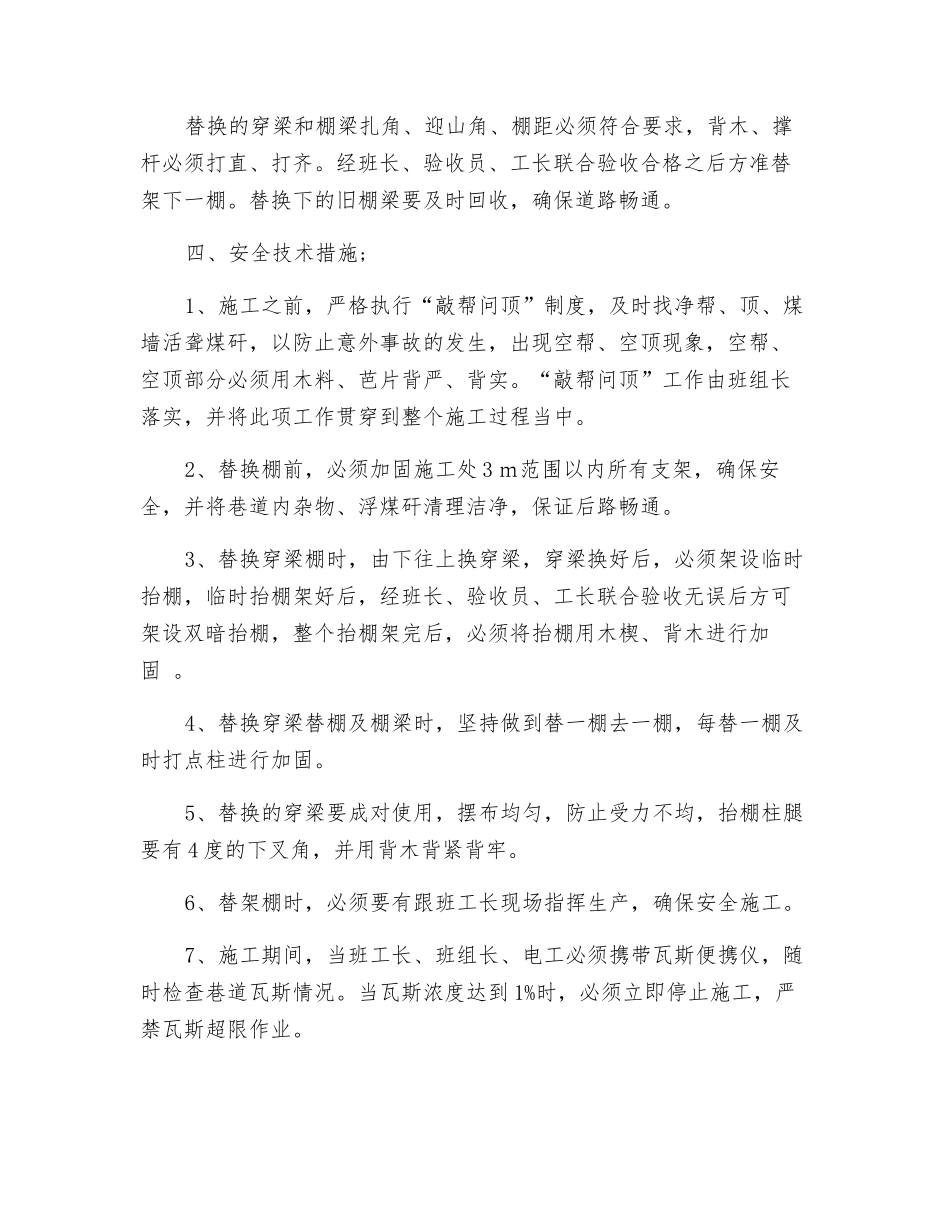

三、加强质量管理及文明生产的要求:替换的穿梁和棚梁扎角、迎山角、棚距必须符合要求,背木、撑杆必须打直、打齐
经班长、验收员、工长联合验收合格之后方准替架下一棚
替换下的旧棚梁要及时回收,确保道路畅通
四、安全技术措施;1、施工之前,严格执行“敲帮问顶”制度,及时找净帮、顶、煤墙活聋煤矸,以防止意外事故的发生,出现空帮、空顶现象,空帮、空顶部分必须用木料、芭片背严、背实
“敲帮问顶”工作由班组长落实,并将此项工作贯穿到整个施工过程当中
2、替换棚前,必须加固施工处 3 m范围以内所有支架,确保安全,并将巷道内杂物、浮煤矸清理洁净,保证后路畅通
3、替换穿梁棚时,由下往上换穿梁,穿梁换好后,必须架设临时抬棚,临时抬棚架好后,经班长、验收员、工长联合验收无误后方可架设双暗抬棚,整个抬棚架完后,必须将抬棚用木楔、背木进行加固

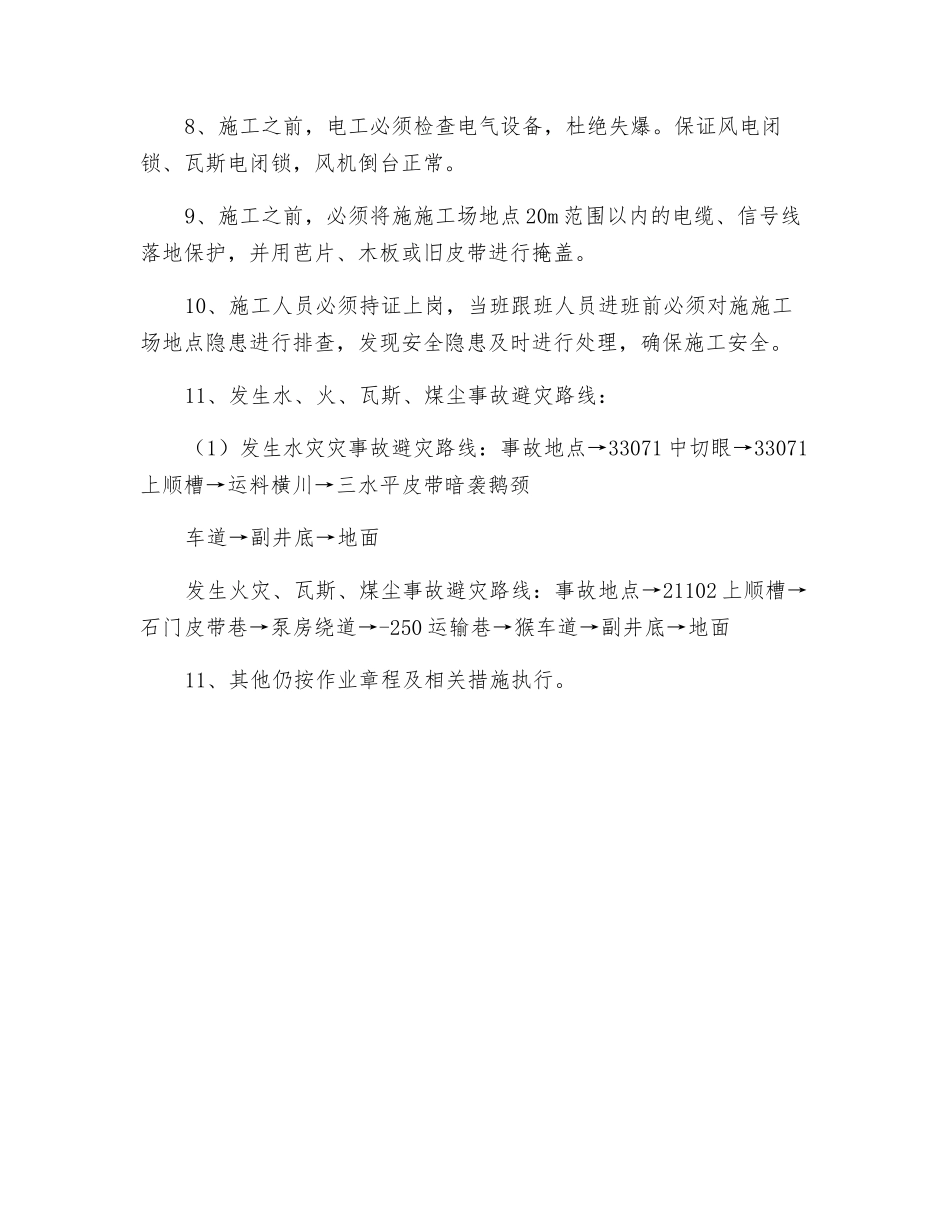

4、替换穿梁替棚及棚梁时,坚持做到替一棚去一棚,每替
