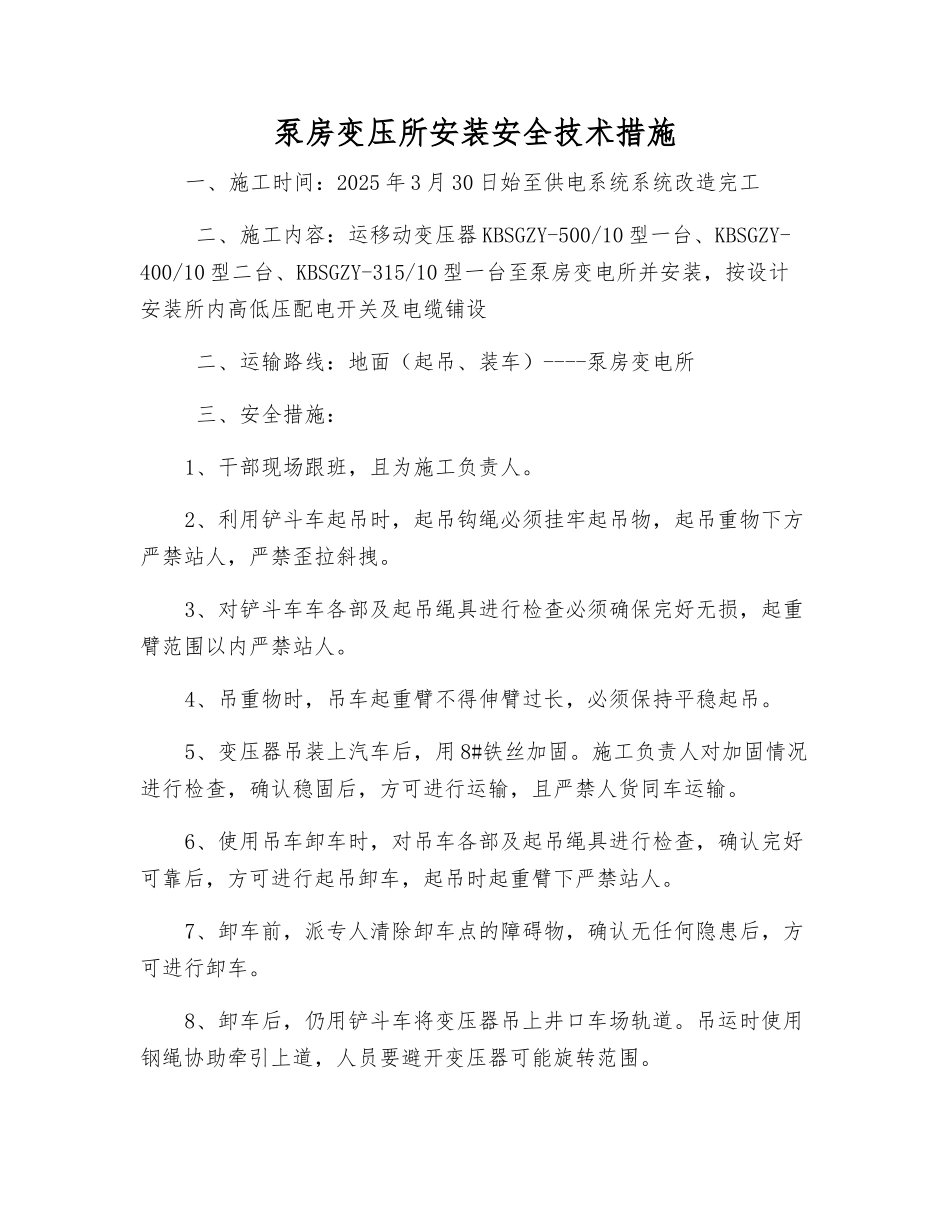

泵房变压所安装安全技术措施一、施工时间:2025 年 3 月 30 日始至供电系统系统改造完工 二、施工内容:运移动变压器 KBSGZY-500/10 型一台、KBSGZY-400/10 型二台、KBSGZY-315/10 型一台至泵房变电所并安装,按设计安装所内高低压配电开关及电缆铺设 二、运输路线:地面(起吊、装车)----泵房变电所 三、安全措施:1、干部现场跟班,且为施工负责人
2、利用铲斗车起吊时,起吊钩绳必须挂牢起吊物,起吊重物下方严禁站人,严禁歪拉斜拽
3、对铲斗车车各部及起吊绳具进行检查必须确保完好无损,起重臂范围以内严禁站人
4、吊重物时,吊车起重臂不得伸臂过长,必须保持平稳起吊
5、变压器吊装上汽车后,用 8#铁丝加固
施工负责人对加固情况进行检查,确认稳固后,方可进行运输,且严禁人货同车运输
6、使用吊车卸车时,对吊车各部及起吊绳具进行检查,确认完好可靠后,方可进行起吊卸车,起吊时起重臂下严禁站人
7、卸车前,派专人清除卸车点的障碍物,确认无任何隐患后,方可进行卸车

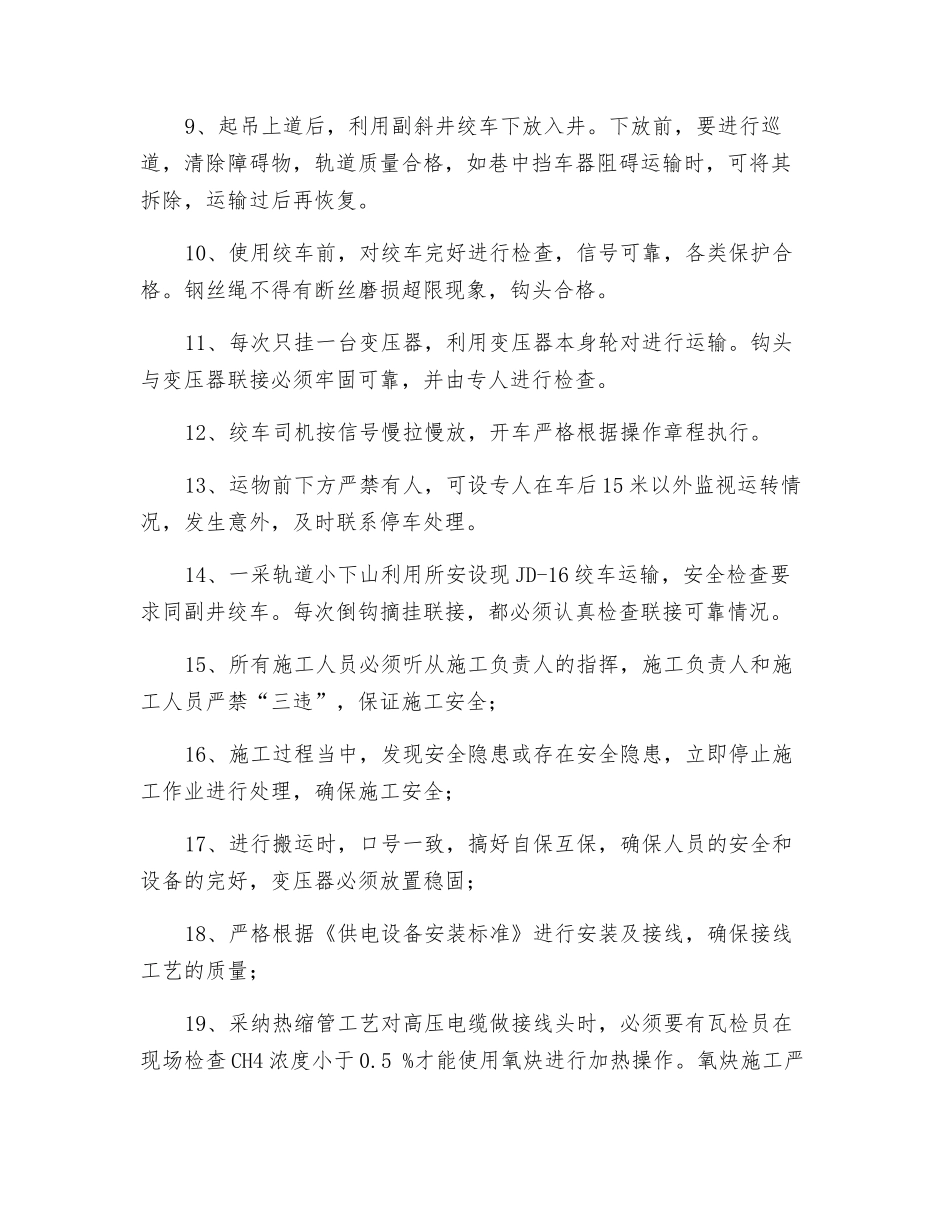

8、卸车后,仍用铲斗车将变压器吊上井口车场轨道
吊运时使用钢绳协助牵引上道,人员要避开变压器可能旋转范围
9、起吊上道后,利用副斜井绞车下放入井
下放前,要进行巡道,清除障碍物,轨道质量合格,如巷中挡车器阻碍运输时,可将其拆除,运输过后再恢复
10、使用绞车前,对绞车完好进行检查,信号可靠,各类保护合格
钢丝绳不得有断丝磨损超限现象,钩头合格
11、每次只挂一台变压器,利用变压器本身轮对进行运输
钩头与变压器联接必须牢固可靠,并由专人进行检查
12、绞车司机按信号慢拉慢放,开车严格根据操作章程执行
13、运物前下方严禁有人,可设专人在车后 15 米以外监视运转情况,发生意外,及时联系停车处理
14、一采轨道小下山利用所安设现 JD-16 绞车运输,安全检查要求同副井绞车

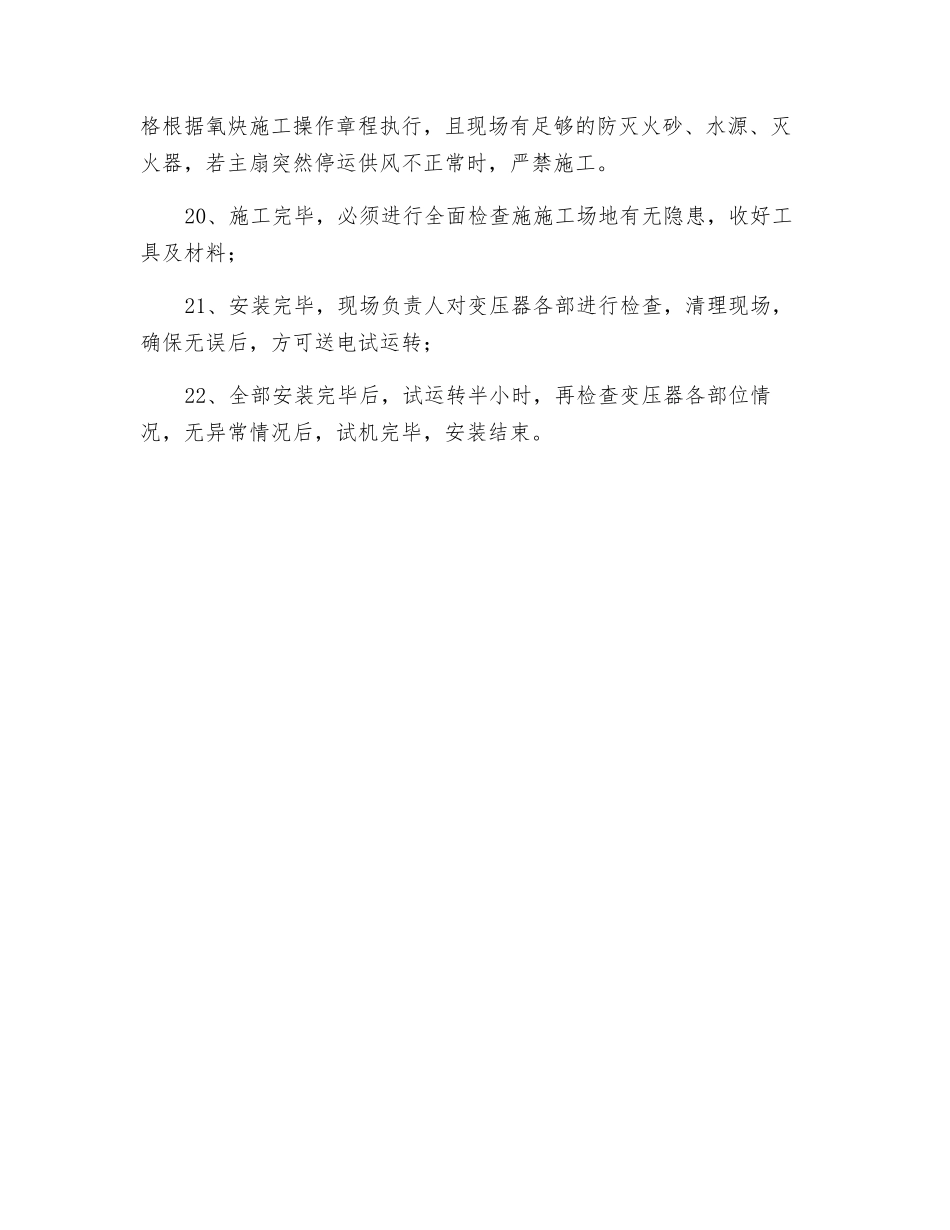

每次倒钩摘挂联接,
