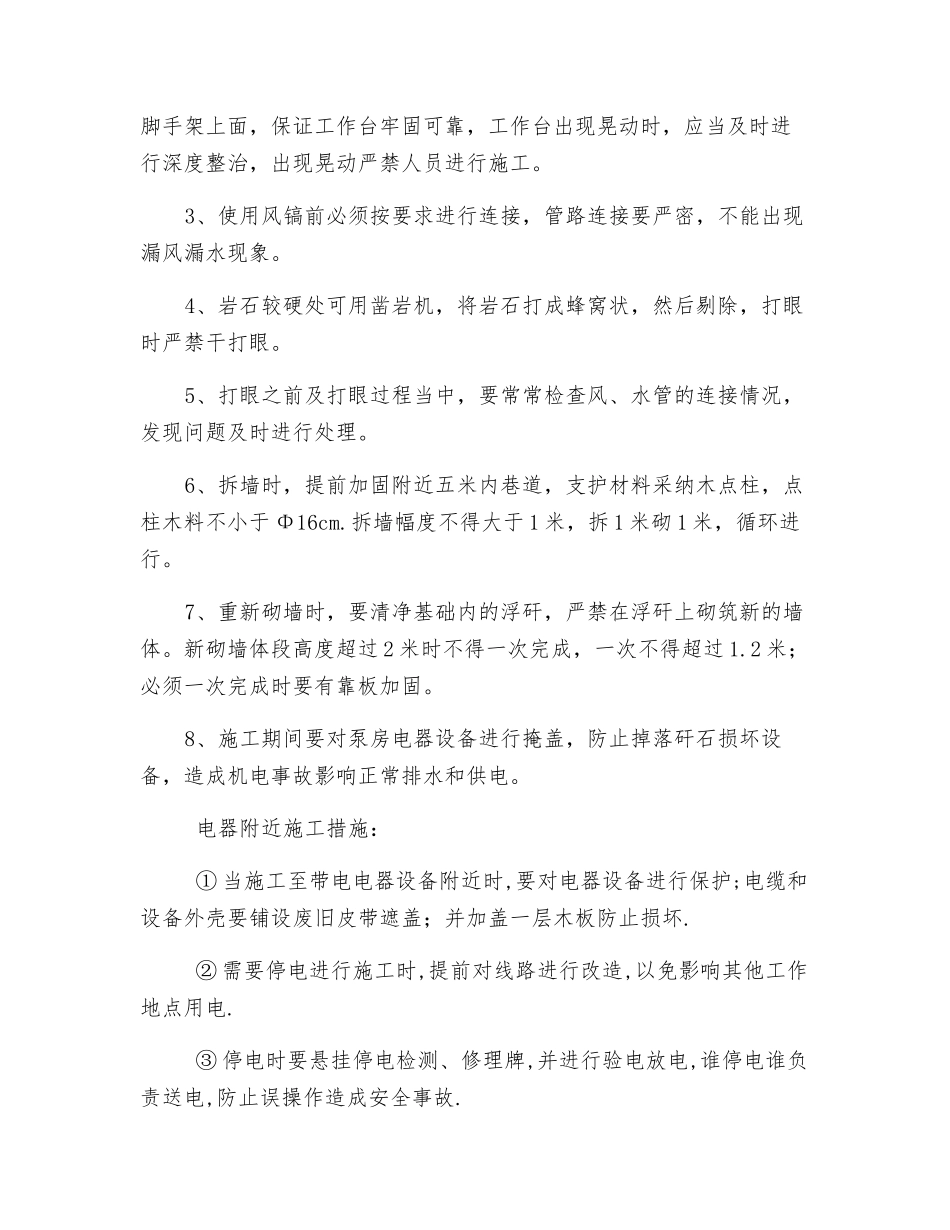

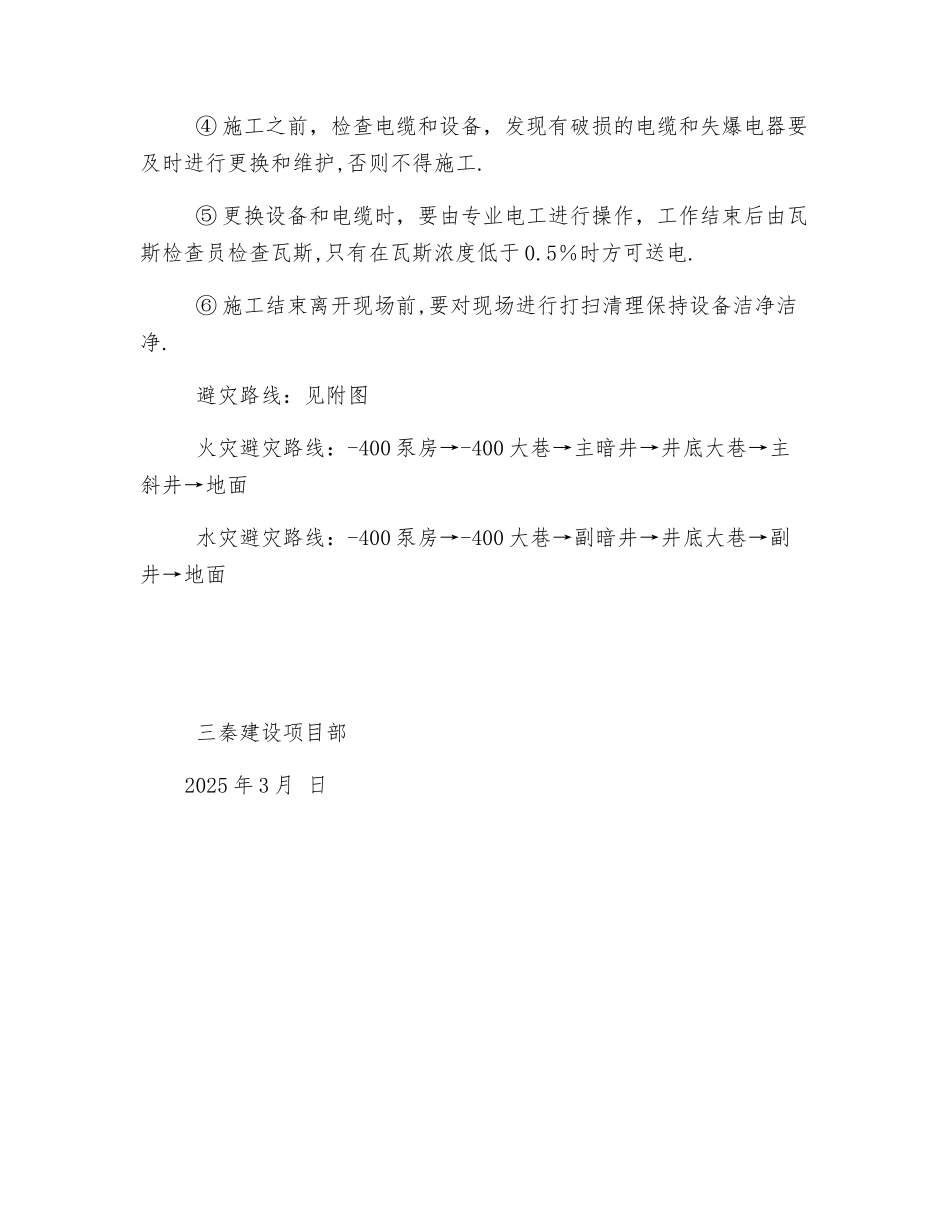

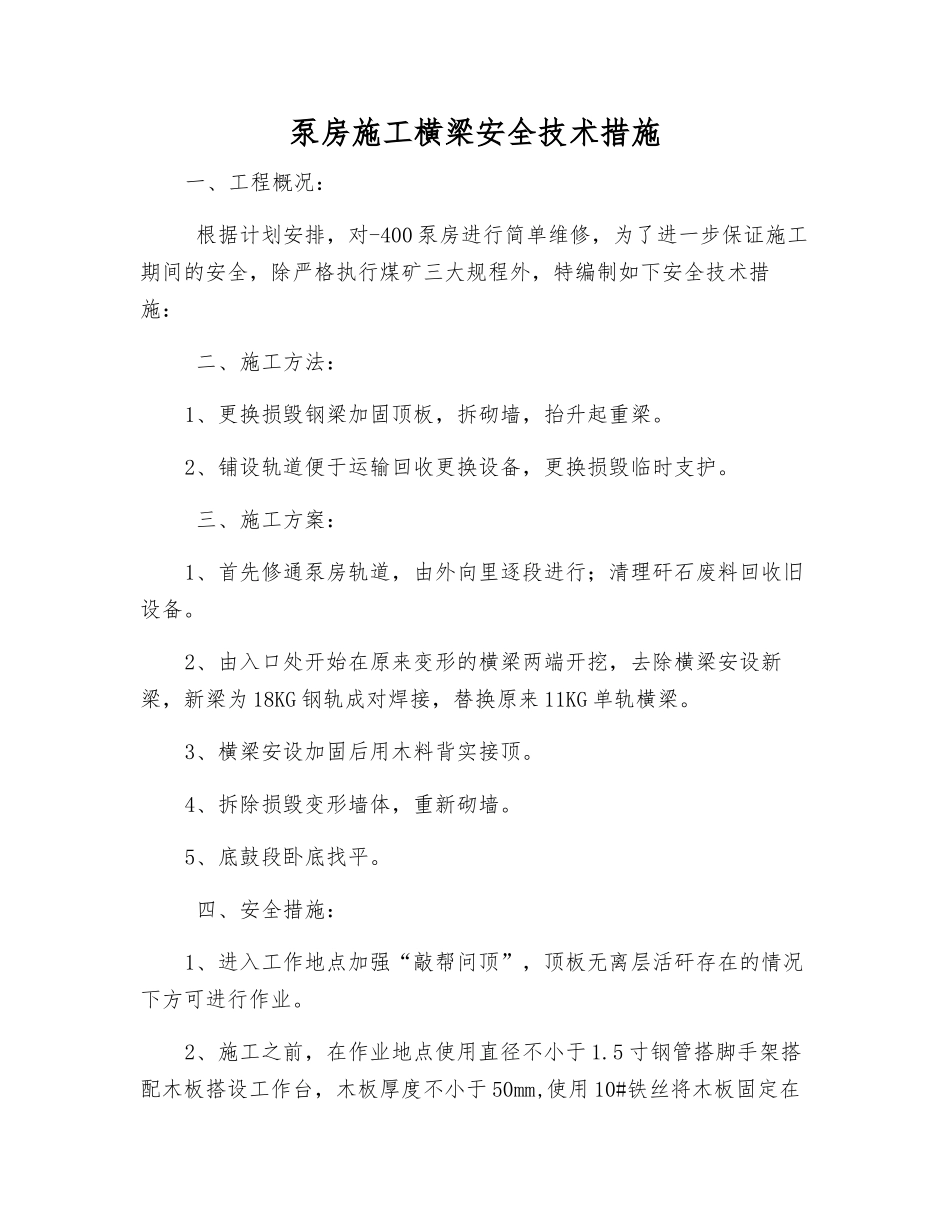

泵房施工横梁安全技术措施一、工程概况: 根据计划安排,对-400 泵房进行简单维修,为了进一步保证施工期间的安全,除严格执行煤矿三大规程外,特编制如下安全技术措施: 二、施工方法:1、更换损毁钢梁加固顶板,拆砌墙,抬升起重梁
2、铺设轨道便于运输回收更换设备,更换损毁临时支护
三、施工方案:1、首先修通泵房轨道,由外向里逐段进行;清理矸石废料回收旧设备
2、由入口处开始在原来变形的横梁两端开挖,去除横梁安设新梁,新梁为 18KG 钢轨成对焊接,替换原来 11KG 单轨横梁
3、横梁安设加固后用木料背实接顶
4、拆除损毁变形墙体,重新砌墙
5、底鼓段卧底找平
四、安全措施:1、进入工作地点加强“敲帮问顶”,顶板无离层活矸存在的情况下方可进行作业
2、施工之前,在作业地点使用直径不小于 1
5 寸钢管搭脚手架搭配木板搭设工作台,木板厚度不小于 50mm,使用 10#铁丝将木板固定在脚手架上面,保证工作台牢固可靠,工作台出现晃动时,应当及时进行深度整治,出现晃动严禁人员进行施工
3、使用风镐前必须按要求进行连接,管路连接要严密,不能出现漏风漏水现象
4、岩石较硬处可用凿岩机,将岩石打成蜂窝状,然后剔除,打眼时严禁干打眼
5、打眼之前及打眼过程当中,要常常检查风、水管的连接情况,发现问题及时进行处理
6、拆墙时,提前加固附近五米内巷道,支护材料采纳木点柱,点柱木料不小于 Φ16cm
拆墙幅度不得大于 1 米,拆 1 米砌 1 米,循环进行
7、重新砌墙时,要清净基础内的浮矸,严禁在浮矸上砌筑新的墙体
新砌墙体段高度超过 2 米时不得一次完成,一次不得超过 1
2 米;必须一次完成时要有靠板加固
8、施工期间要对泵房电器设备进行掩盖,防止掉落矸石损坏设备,造成机电事故影响正常排水和供电
电器附近施工措施: ① 当施工至带电电器设备附近时,要对电器设备进行保护;电缆和设备外壳要铺
