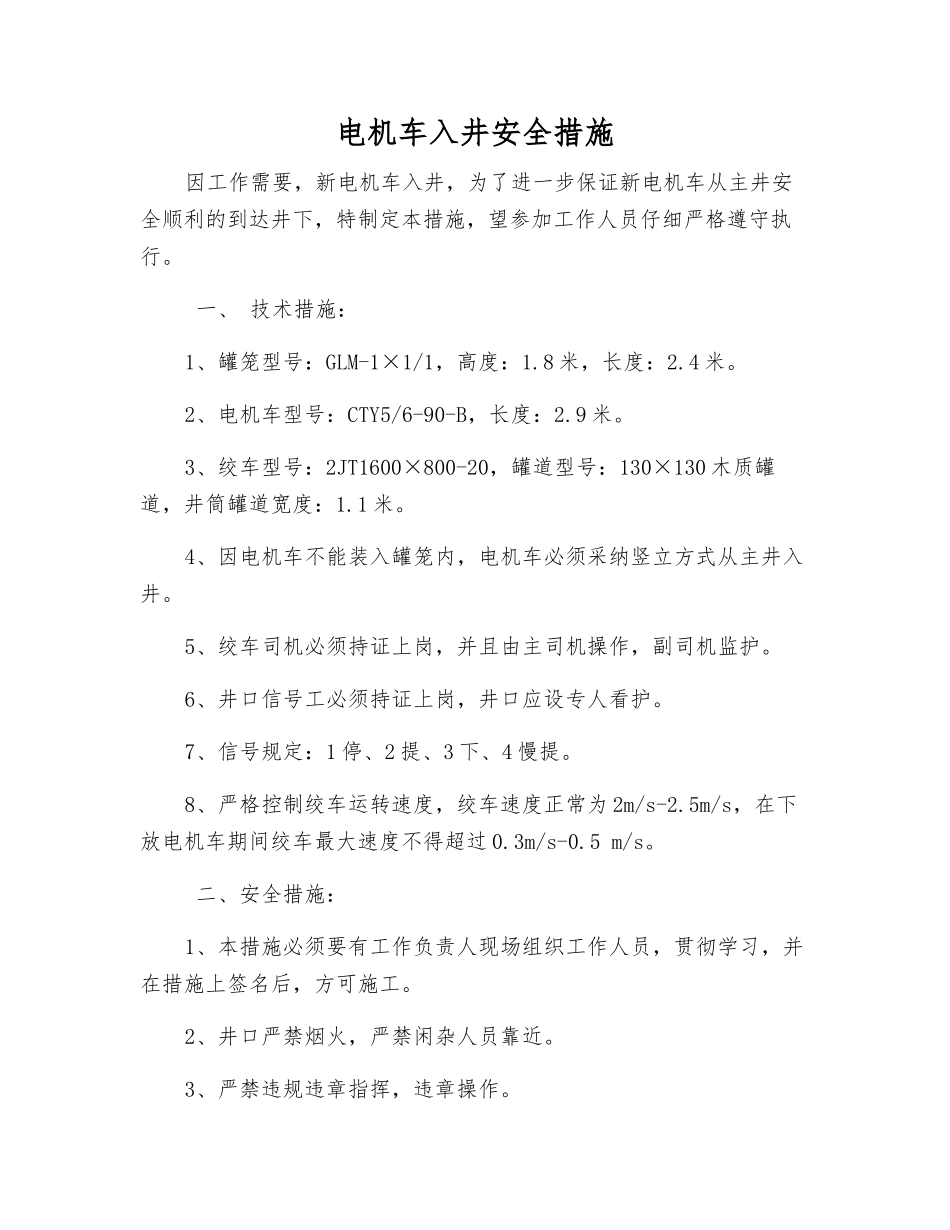

电机车入井安全措施因工作需要,新电机车入井,为了进一步保证新电机车从主井安全顺利的到达井下,特制定本措施,望参加工作人员仔细严格遵守执行
一、 技术措施:1、罐笼型号:GLM-1×1/1,高度:1
8 米,长度:2
2、电机车型号:CTY5/6-90-B,长度:2
3、绞车型号:2JT1600×800-20,罐道型号:130×130 木质罐道,井筒罐道宽度:1
4、因电机车不能装入罐笼内,电机车必须采纳竖立方式从主井入井
5、绞车司机必须持证上岗,并且由主司机操作,副司机监护
6、井口信号工必须持证上岗,井口应设专人看护
7、信号规定:1 停、2 提、3 下、4 慢提
8、严格控制绞车运转速度,绞车速度正常为 2m/s-2
5m/s,在下放电机车期间绞车最大速度不得超过 0
3m/s-0
二、安全措施:1、本措施必须要有工作负责人现场组织工作人员,贯彻学习,并在措施上签名后,方可施工
2、井口严禁烟火,严禁闲杂人员靠近
3、严禁违规违章指挥,违章操作

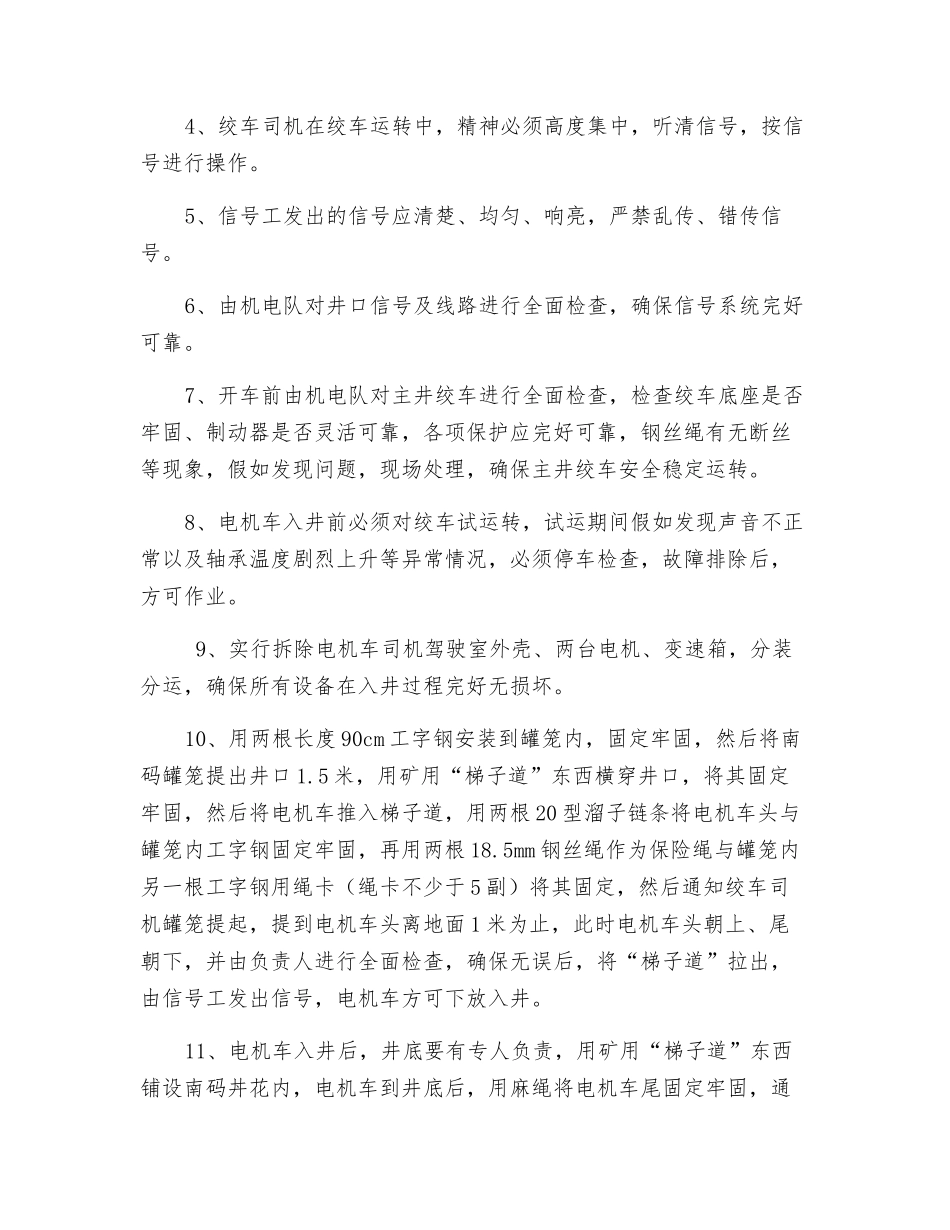

4、绞车司机在绞车运转中,精神必须高度集中,听清信号,按信号进行操作
5、信号工发出的信号应清楚、均匀、响亮,严禁乱传、错传信号
6、由机电队对井口信号及线路进行全面检查,确保信号系统完好可靠
7、开车前由机电队对主井绞车进行全面检查,检查绞车底座是否牢固、制动器是否灵活可靠,各项保护应完好可靠,钢丝绳有无断丝等现象,假如发现问题,现场处理,确保主井绞车安全稳定运转
8、电机车入井前必须对绞车试运转,试运期间假如发现声音不正常以及轴承温度剧烈上升等异常情况,必须停车检查,故障排除后,方可作业
9、实行拆除电机车司机驾驶室外壳、两台电机、变速箱,分装分运,确保所有设备在入井过程完好无损坏

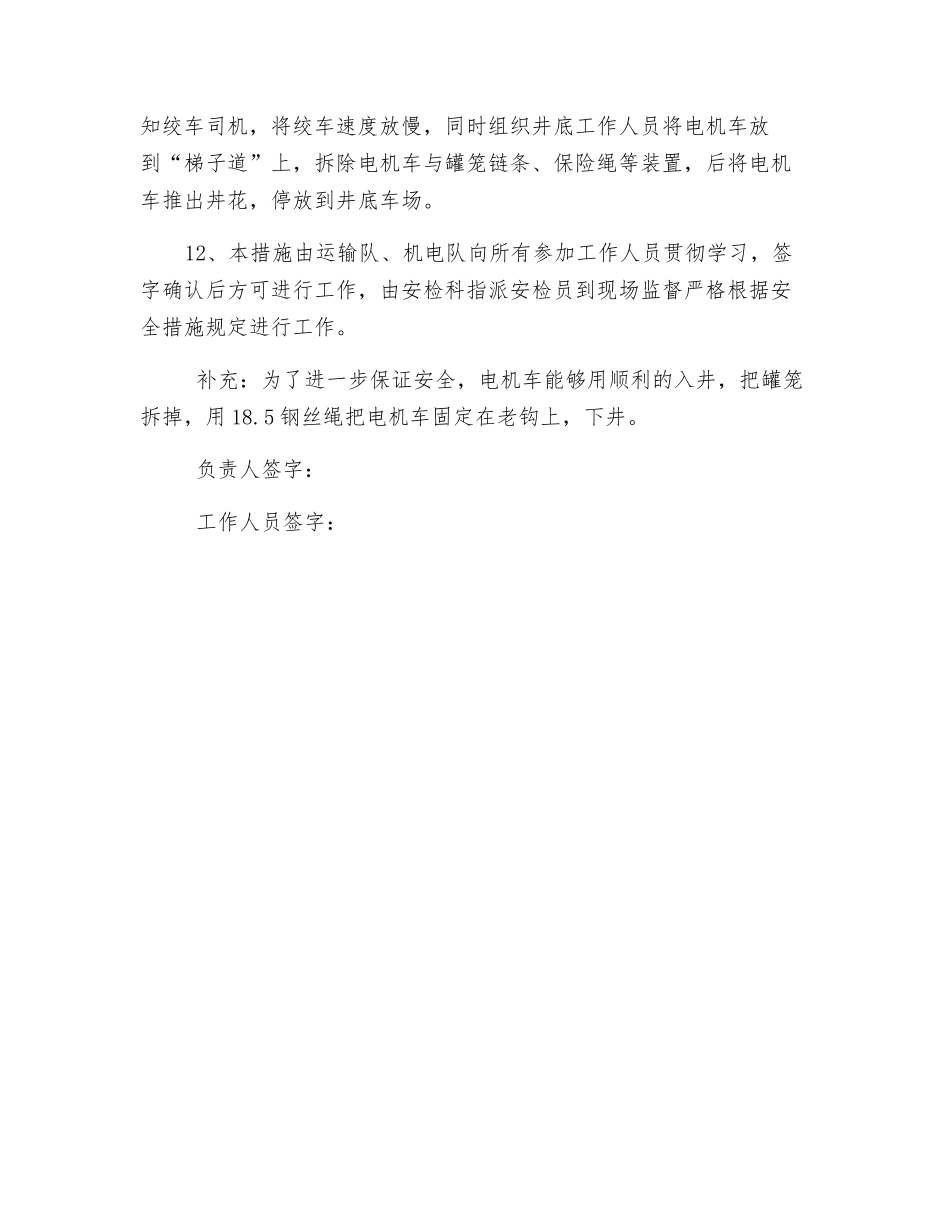

10、用两根长度 90cm 工字钢安装到罐笼内,固定牢固,然后将南码罐笼提出井口 1
5 米,用矿用
