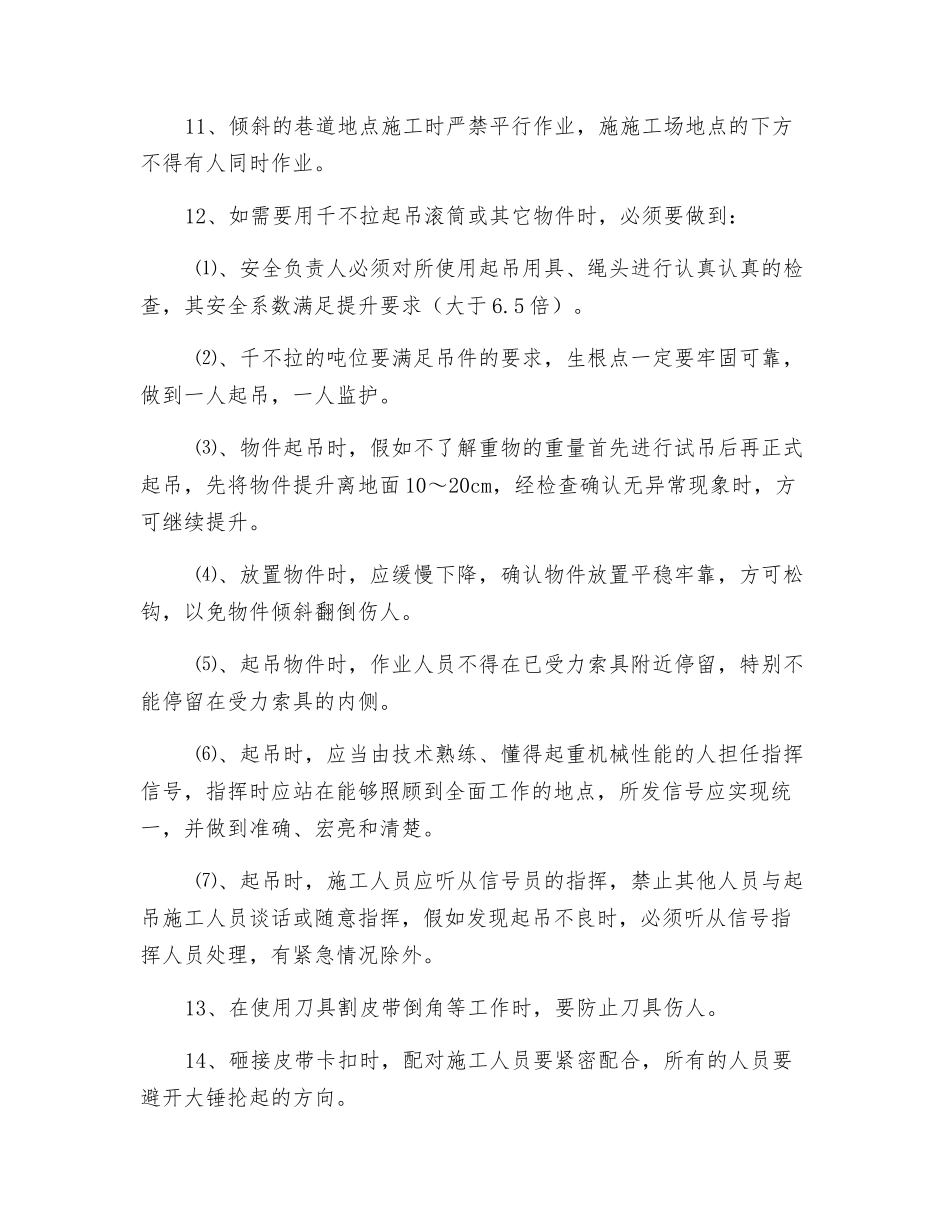

皮带机缩机尾安全技术措施1、施工之前必须由施工负责人组织所有参加施工项目人员召开安全班前会,安排施工方案和时间安排,传达施工安全技术措施,学习后进行签字。不学习措施及未签字人员不准从事此项工作。2、施工人员到达现场后,要认真认真的排查施工现场的不安全因素,注意顶板的变化,发现顶板破裂及悬矸时要进行找掉,清理施施工场地点的浮煤与杂物后,方可施工。3、特别工种人员要持证上岗。4、安排将胶带机的启动开关停电闭锁,派专人看守。并悬挂“有人工作,禁止合闸”标志牌,只有执行这项作业的人员才有权取下此标志牌,解锁后送电,必须作到“谁停电,谁送电”。严禁约定时间送电。5、在确认停电后,方可掐开胶带接头,使用皮带专用夹将上、下皮带夹紧并生根牢固。掐胶带接头时要保证胶带有一定的松度。6、抽胶带时,施工人员要站在胶带的两侧,并由专人指挥,施工人员听从口号一起用力拉动胶带,并将胶带整齐叠放在安全地点。7、拆卸机架时要保证机架的平衡,要有专人保护抬住机架的情况下方可拆掉连接销,以纵梁、机架等防掉下或倾斜伤人。8、拆卸托滚时,要将拆下来的托滚要放置在不易滚动的安全地点,不得放在胶带上或倾斜地点,以防滚动伤人。9、人工抬卸物件时,要注意脚下以防倾斜伤人。10、在往返搬运物件时,行走途中轻身人员要主动为负重人员让路。11、倾斜的巷道地点施工时严禁平行作业,施施工场地点的下方不得有人同时作业。12、如需要用千不拉起吊滚筒或其它物件时,必须要做到: ⑴、安全负责人必须对所使用起吊用具、绳头进行认真认真的检查,其安全系数满足提升要求(大于 6.5 倍)。 ⑵、千不拉的吨位要满足吊件的要求,生根点一定要牢固可靠,做到一人起吊,一人监护。 ⑶、物件起吊时,假如不了解重物的重量首先进行试吊后再正式起吊,先将物件提升离地面 10~20cm,经检查确认无异常现象时,方可继续提升。 ⑷、放置物件时,应缓慢下降,确认物件放置平稳牢靠,方可松钩,以免物件倾斜翻倒伤人。 ⑸、起吊物件时,作业人员不得在已受力索具附近停留,特别不能停留在受力索具的内侧。 ⑹、起吊时,应当由技术熟练、懂得起重机械性能的人担任指挥信号,指挥时应站在能够照顾到全面工作的地点,所发信号应实现统一,并做到准确、宏亮和清楚。 ⑺、起吊时,施工人员应听从信号员的指挥,禁止其他人员与起吊施工人员谈话或随意指挥,假如发现起吊不良时,必须听从信号指挥人员处理,有紧急情况除外。13、...
