矿井安装工字钢梁安全技术措施概述:二水平西大巷水仓口三角墙处西帮 2 根工字钢原固定锚索脱落,东邦 2 根工字钢需重新掏梁窝固定
为了进一步确保施工安全,根据矿安排,特撰写该施工措施:一、施工项目:1、二水平水仓口三角墙西帮 2 根工字钢将锚索重新紧固,然后将点杆去掉;2、二水平水仓口三角墙东帮 2 根工字钢,根据原工字钢南帮梁窝 确 定 好 北 帮 梁 窝 位 置 一 致 后 , 重 新 掏 宽 X 高 X 深=300mmX220mmX300mm 的梁窝
3、梁窝掏好,工字钢穿进梁窝尺寸不低于 300mm 并校正后,采纳 C30 混凝土砂浆充填用钎子捣实
二、施工要求:1、先根据原工字钢位置要求掏好工字钢眼:另一边加深便于安装尺寸深 0

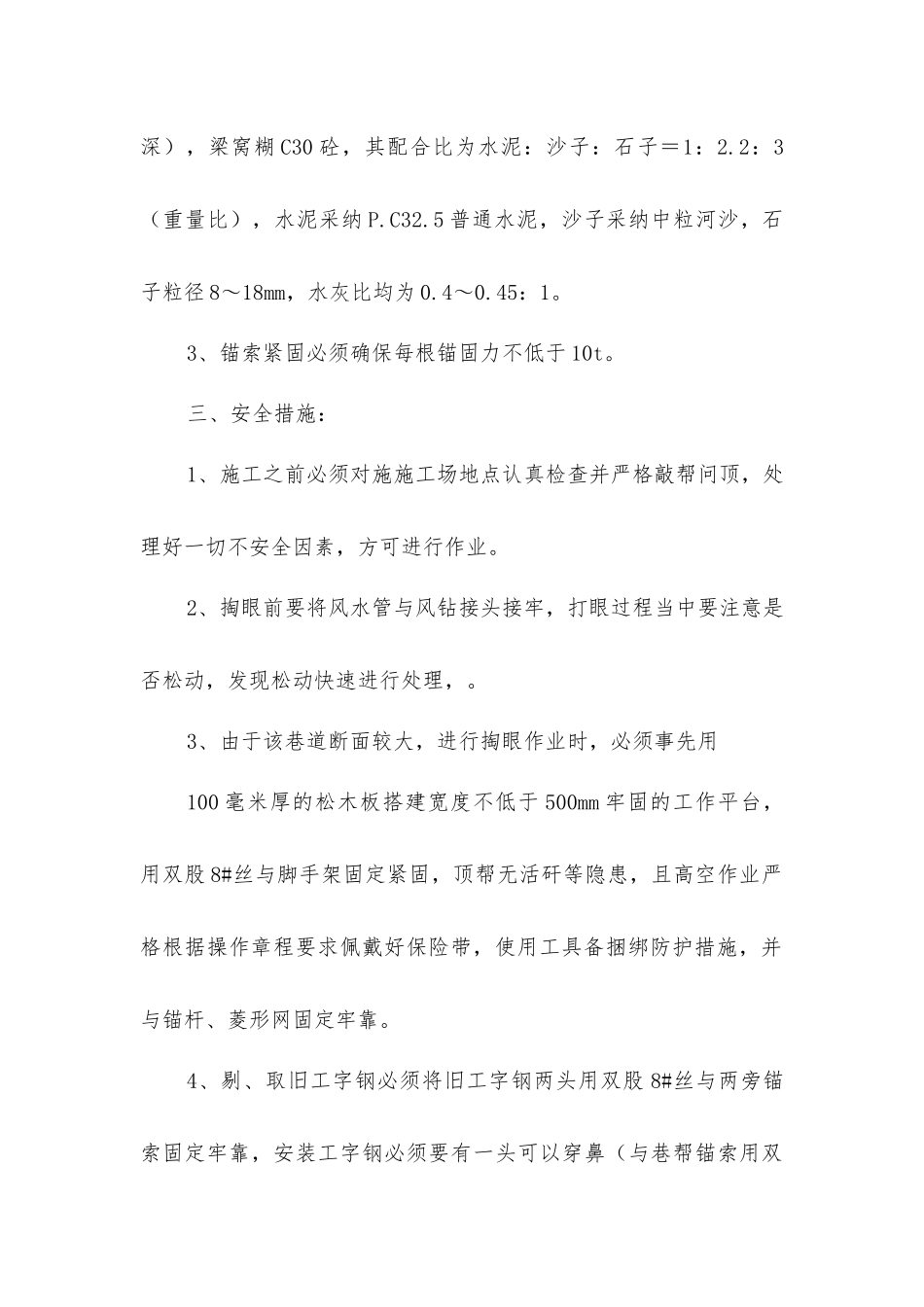

2、工字钢放好校平后(每头担工字钢长度最低不少于 250mm深),梁窝糊 C30 砼,其配合比为水泥:沙子:石子=1:2
2:3(重量比),水泥采纳 P
5 普通水泥,沙子采纳中粒河沙,石子粒径 8~18mm,水灰比均为 0
3、锚索紧固必须确保每根锚固力不低于 10t
三、安全措施:1、施工之前必须对施施工场地点认真检查并严格敲帮问顶,处理好一切不安全因素,方可进行作业
2、掏眼前要将风水管与风钻接头接牢,打眼过程当中要注意是否松动,发现松动快速进行处理,
3、由于该巷道断面较大,进行掏眼作业时,必须事先用100 毫米厚的松木板搭建宽度不低于 500mm 牢固的工作平台,用双股 8#丝与脚手架固定紧固,顶帮无活矸等隐患,且高空作业严格根据操作章程要求佩戴好保险带,使用工具备捆绑防护措施,并与锚杆、菱形网固定牢靠

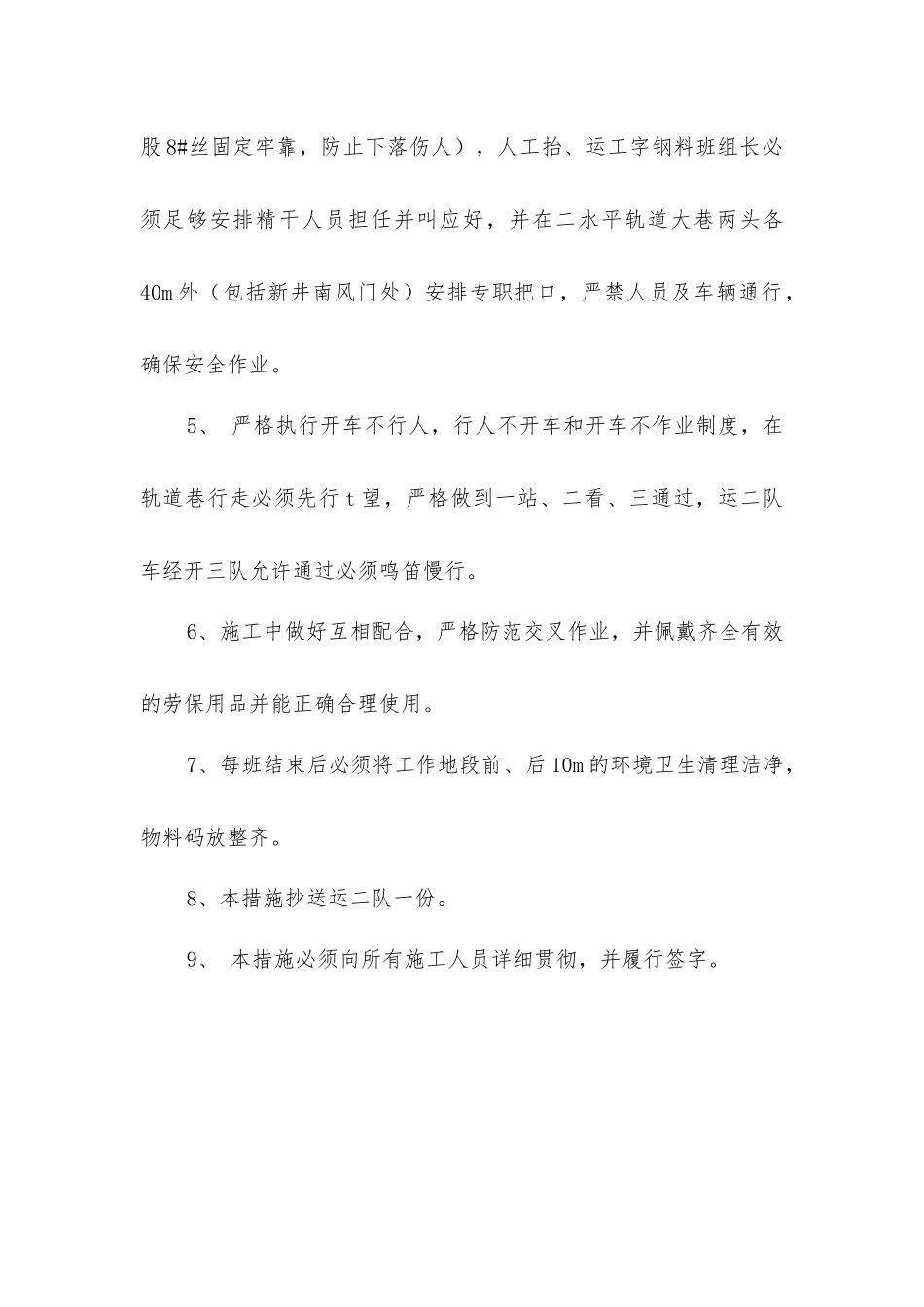

4、剔、取旧工字钢必须将旧工字钢两头用双股 8#丝与两旁锚索固定牢靠,安装工字钢必须要有一头可以穿鼻(与巷帮锚索用双股 8#丝固定牢靠,防止下落伤人),人工抬、运工字钢料班组长必须足够安排精
