线杆加固拉线安全措施

线杆加固拉线安全措施_第1页
1/2
线杆加固拉线安全措施_第2页
2/2

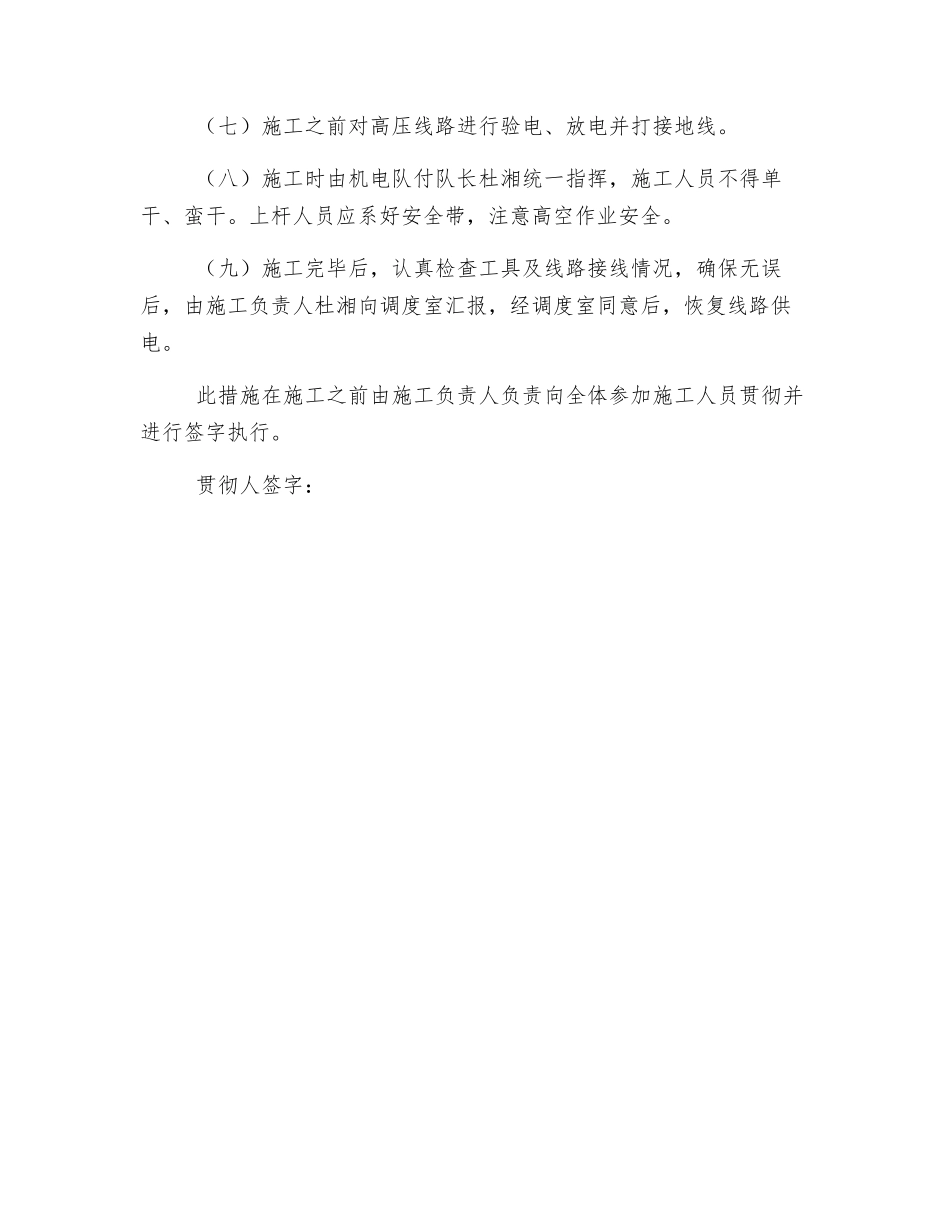

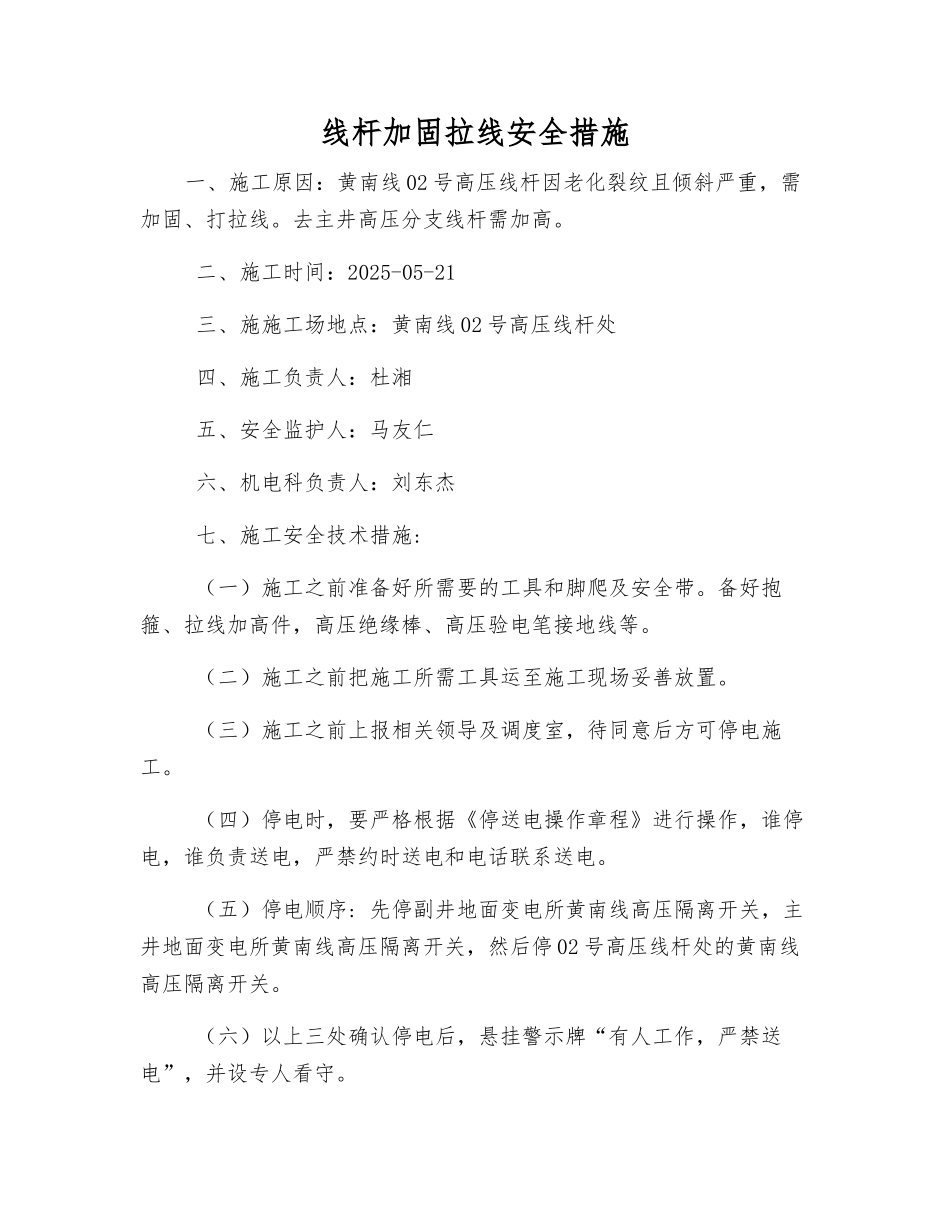

线杆加固拉线安全措施一、施工原因:黄南线 02 号高压线杆因老化裂纹且倾斜严重,需加固、打拉线。去主井高压分支线杆需加高。 二、施工时间:2025-05-21 三、施施工场地点:黄南线 02 号高压线杆处 四、施工负责人:杜湘 五、安全监护人:马友仁 六、机电科负责人:刘东杰 七、施工安全技术措施: (一)施工之前准备好所需要的工具和脚爬及安全带。备好抱箍、拉线加高件,高压绝缘棒、高压验电笔接地线等。 (二)施工之前把施工所需工具运至施工现场妥善放置。 (三)施工之前上报相关领导及调度室,待同意后方可停电施工。 (四)停电时,要严格根据《停送电操作章程》进行操作,谁停电,谁负责送电,严禁约时送电和电话联系送电。 (五)停电顺序: 先停副井地面变电所黄南线高压隔离开关,主井地面变电所黄南线高压隔离开关,然后停 02 号高压线杆处的黄南线高压隔离开关。 (六)以上三处确认停电后,悬挂警示牌“有人工作,严禁送电”,并设专人看守。 (七)施工之前对高压线路进行验电、放电并打接地线。 (八)施工时由机电队付队长杜湘统一指挥,施工人员不得单干、蛮干。上杆人员应系好安全带,注意高空作业安全。 (九)施工完毕后,认真检查工具及线路接线情况,确保无误后,由施工负责人杜湘向调度室汇报,经调度室同意后,恢复线路供电。 此措施在施工之前由施工负责人负责向全体参加施工人员贯彻并进行签字执行。 贯彻人签字:
