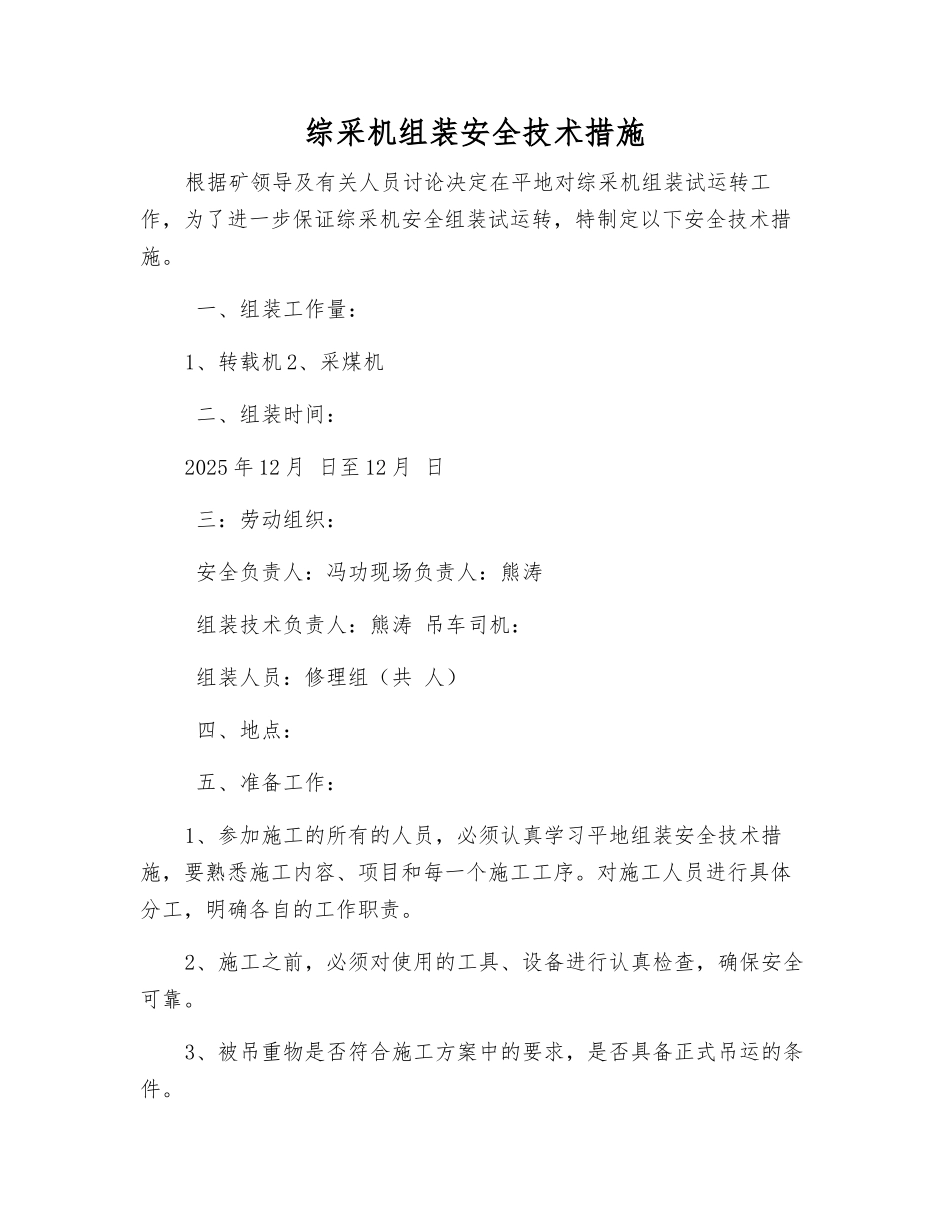

综采机组装安全技术措施根据矿领导及有关人员讨论决定在平地对综采机组装试运转工作,为了进一步保证综采机安全组装试运转,特制定以下安全技术措施
一、组装工作量:1、转载机 2、采煤机 二、组装时间:2025 年 12 月 日至 12 月 日 三:劳动组织: 安全负责人:冯功现场负责人:熊涛 组装技术负责人:熊涛 吊车司机: 组装人员:修理组(共 人) 四、地点: 五、准备工作:1、参加施工的所有的人员,必须认真学习平地组装安全技术措施,要熟悉施工内容、项目和每一个施工工序
对施工人员进行具体分工,明确各自的工作职责

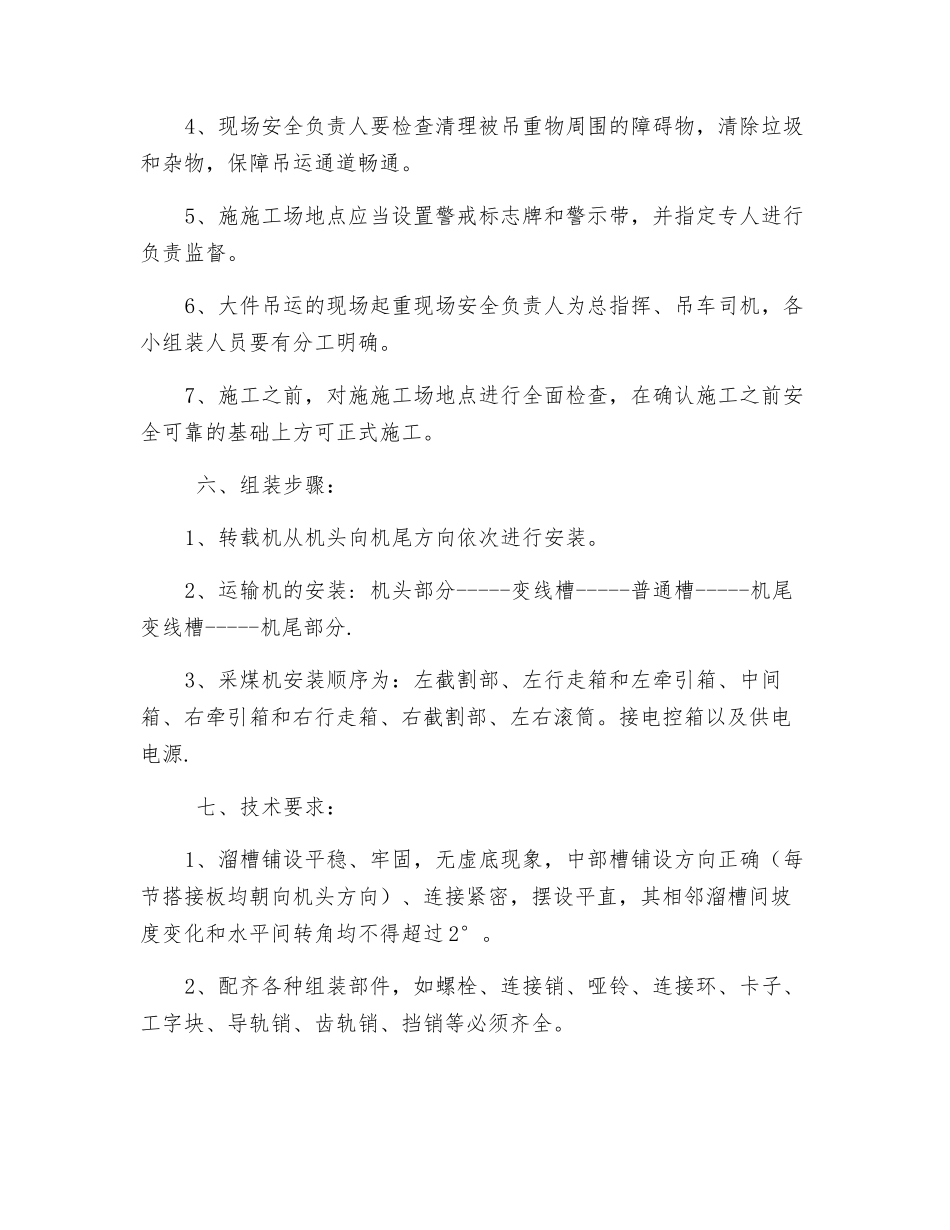

2、施工之前,必须对使用的工具、设备进行认真检查,确保安全可靠
3、被吊重物是否符合施工方案中的要求,是否具备正式吊运的条件
4、现场安全负责人要检查清理被吊重物周围的障碍物,清除垃圾和杂物,保障吊运通道畅通
5、施施工场地点应当设置警戒标志牌和警示带,并指定专人进行负责监督
6、大件吊运的现场起重现场安全负责人为总指挥、吊车司机,各小组装人员要有分工明确
7、施工之前,对施施工场地点进行全面检查,在确认施工之前安全可靠的基础上方可正式施工
六、组装步骤:1、转载机从机头向机尾方向依次进行安装
2、运输机的安装: 机头部分-----变线槽-----普通槽-----机尾变线槽-----机尾部分
3、采煤机安装顺序为:左截割部、左行走箱和左牵引箱、中间箱、右牵引箱和右行走箱、右截割部、左右滚筒
接电控箱以及供电电源
七、技术要求:1、溜槽铺设平稳、牢固,无虚底现象,中部槽铺设方向正确(每节搭接板均朝向机头方向)、连接紧密,摆设平直,其相邻溜槽间坡度变化和水平间转角均不得超过 2°
2、配齐各种组装部件,如螺栓、连接销、哑铃、连接环、卡子、工字块、导轨销、齿轨销、挡销等必须齐全
3、各小组装部件完整齐全,螺栓紧固,手把和按钮动作灵活、可靠

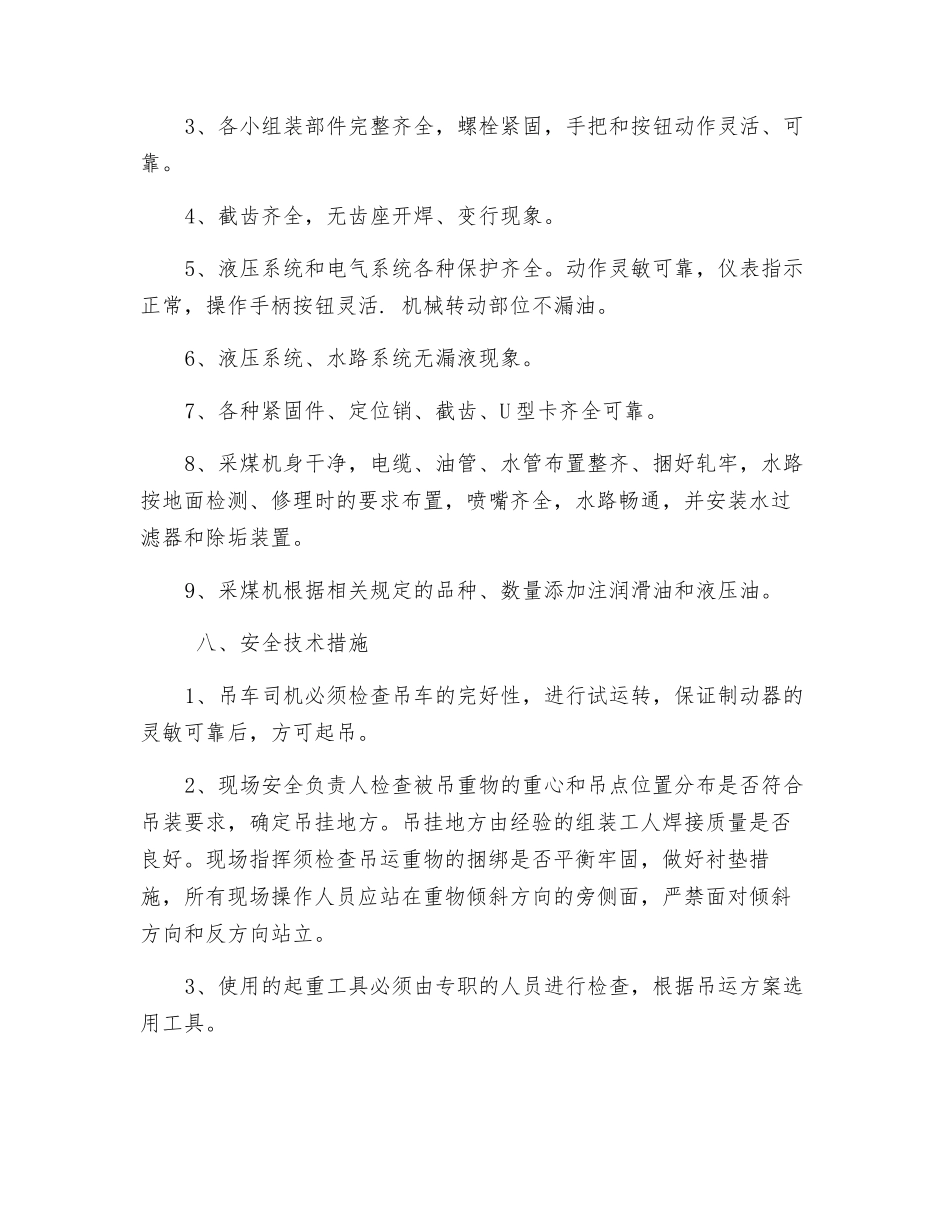

4、截齿齐全,无齿座开焊、
