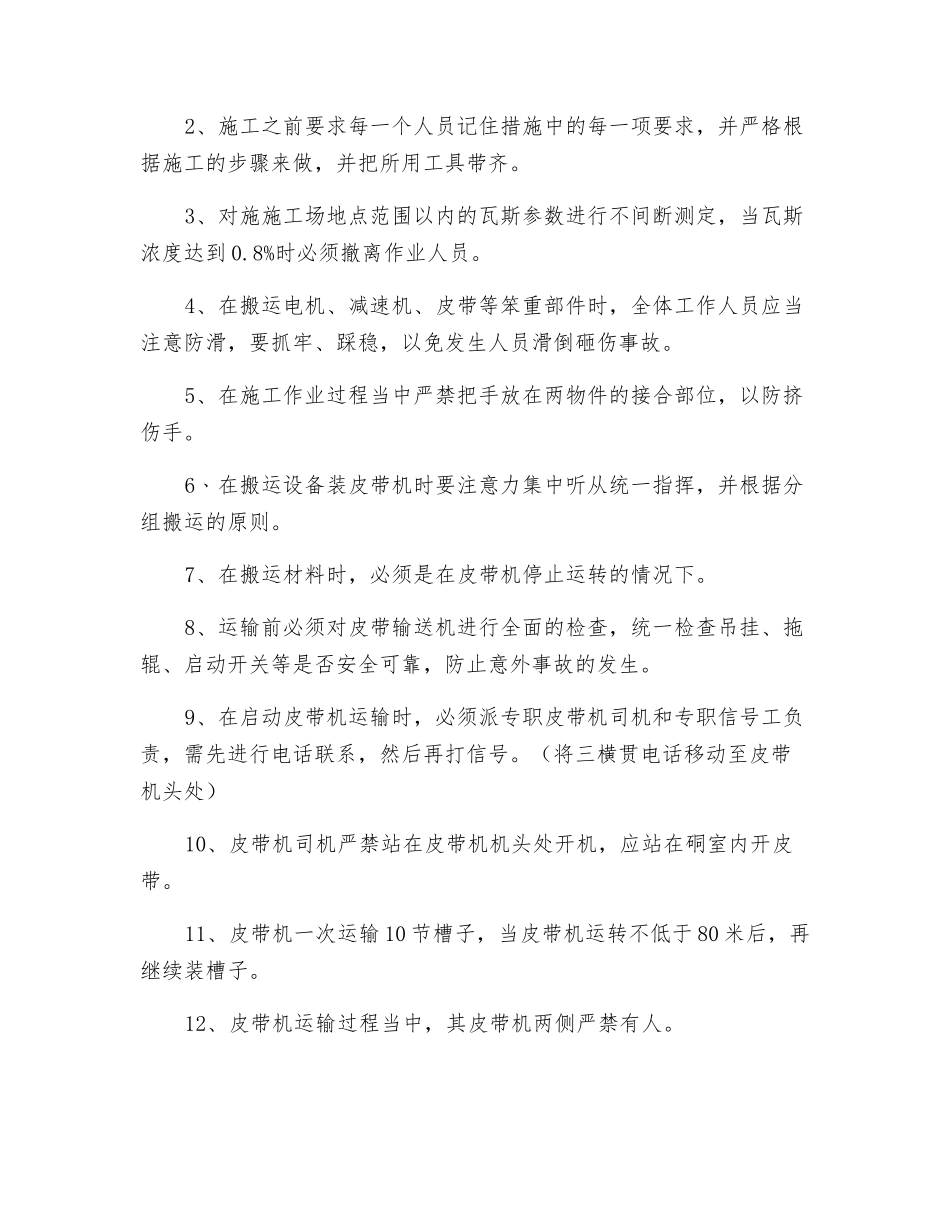

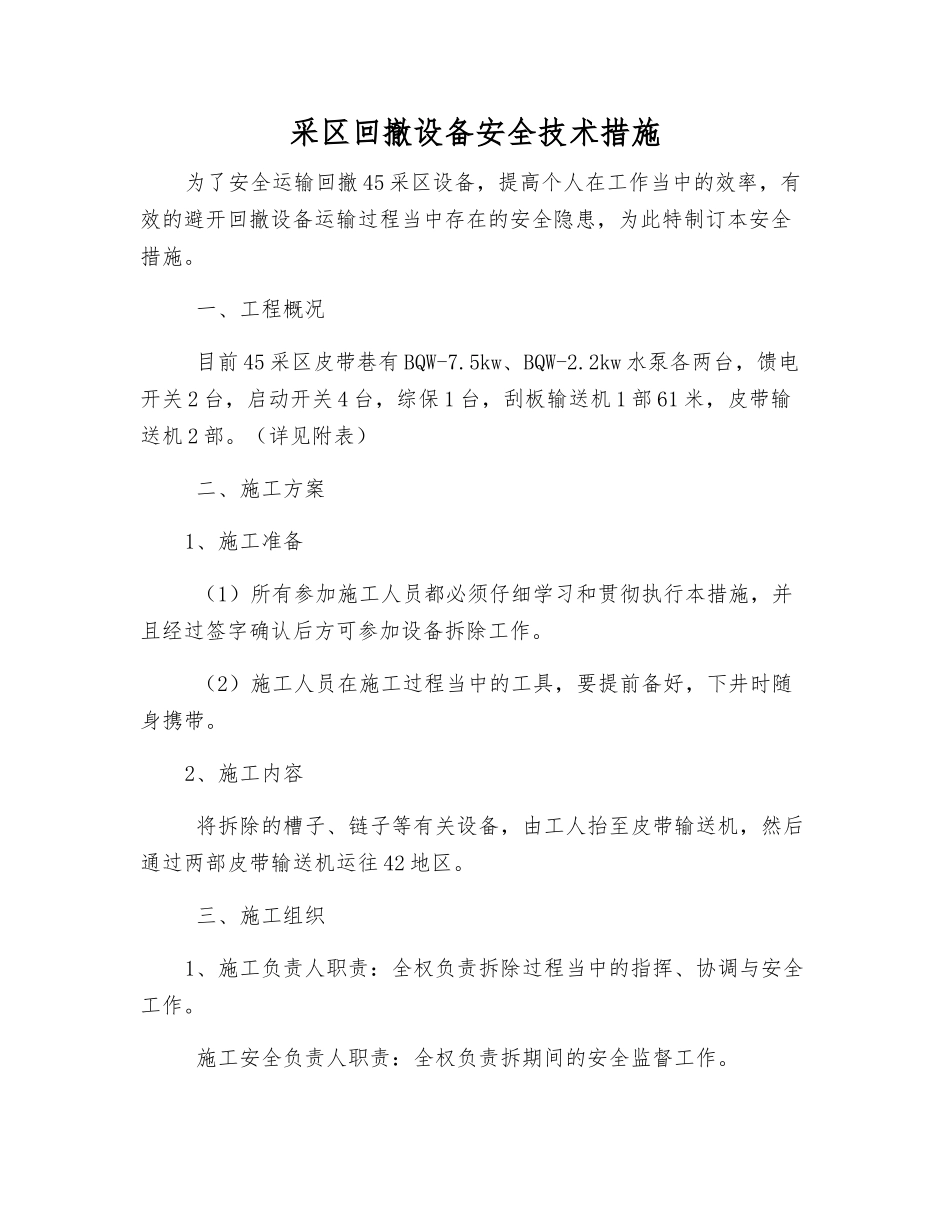

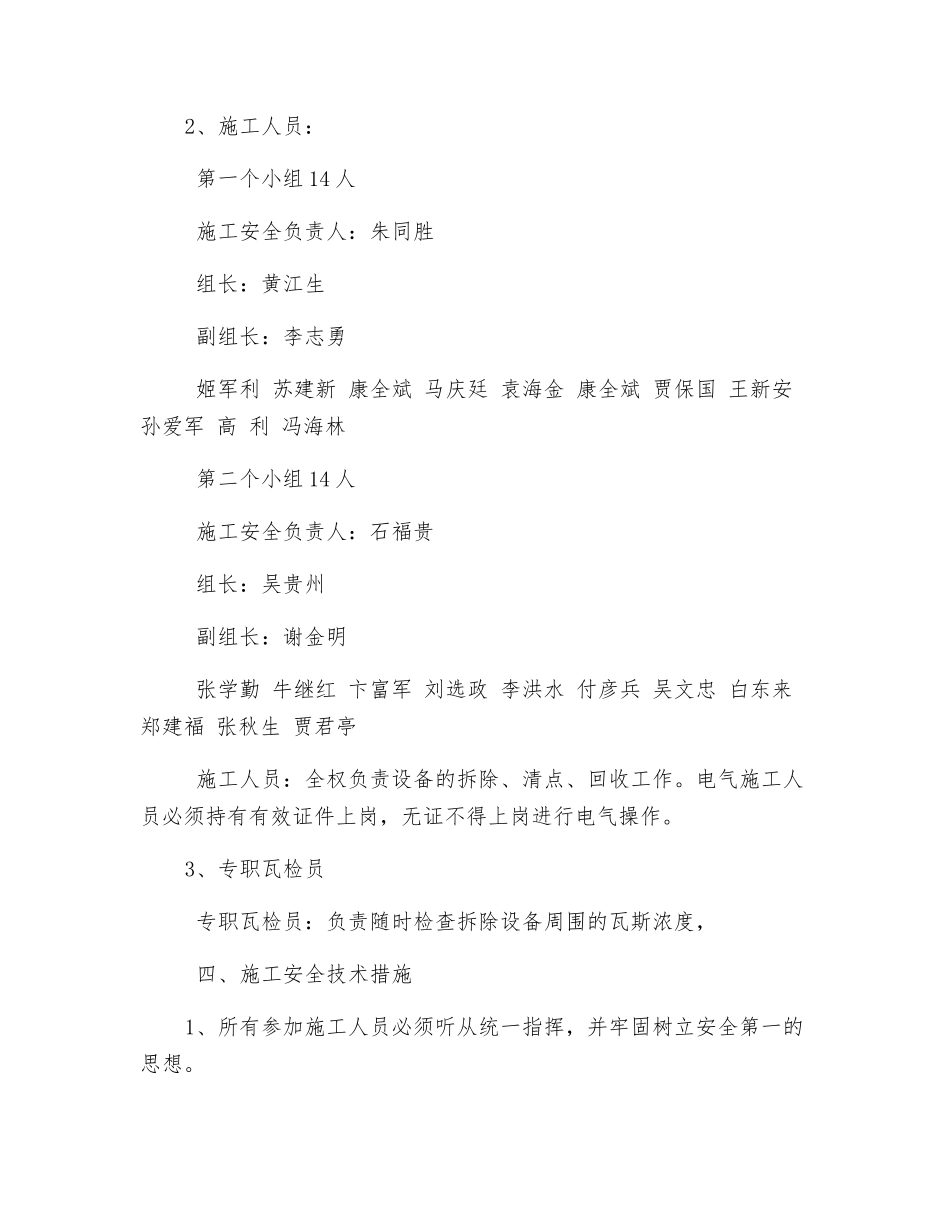

采区回撤设备安全技术措施为了安全运输回撤 45 采区设备,提高个人在工作当中的效率,有效的避开回撤设备运输过程当中存在的安全隐患,为此特制订本安全措施。 一、工程概况 目前 45 采区皮带巷有 BQW-7.5kw、BQW-2.2kw 水泵各两台,馈电开关 2 台,启动开关 4 台,综保 1 台,刮板输送机 1 部 61 米,皮带输送机 2 部。(详见附表) 二、施工方案1、施工准备 (1)所有参加施工人员都必须仔细学习和贯彻执行本措施,并且经过签字确认后方可参加设备拆除工作。 (2)施工人员在施工过程当中的工具,要提前备好,下井时随身携带。2、施工内容 将拆除的槽子、链子等有关设备,由工人抬至皮带输送机,然后通过两部皮带输送机运往 42 地区。 三、施工组织1、施工负责人职责:全权负责拆除过程当中的指挥、协调与安全工作。 施工安全负责人职责:全权负责拆期间的安全监督工作。2、施工人员: 第一个小组 14 人 施工安全负责人:朱同胜 组长:黄江生 副组长:李志勇 姬军利 苏建新 康全斌 马庆廷 袁海金 康全斌 贾保国 王新安 孙爱军 高 利 冯海林 第二个小组 14 人 施工安全负责人:石福贵 组长:吴贵州 副组长:谢金明 张学勤 牛继红 卞富军 刘选政 李洪水 付彦兵 吴文忠 白东来 郑建福 张秋生 贾君亭 施工人员:全权负责设备的拆除、清点、回收工作。电气施工人员必须持有有效证件上岗,无证不得上岗进行电气操作。3、专职瓦检员 专职瓦检员:负责随时检查拆除设备周围的瓦斯浓度, 四、施工安全技术措施1、所有参加施工人员必须听从统一指挥,并牢固树立安全第一的思想。2、施工之前要求每一个人员记住措施中的每一项要求,并严格根据施工的步骤来做,并把所用工具带齐。3、对施施工场地点范围以内的瓦斯参数进行不间断测定,当瓦斯浓度达到 0.8%时必须撤离作业人员。4、在搬运电机、减速机、皮带等笨重部件时,全体工作人员应当注意防滑,要抓牢、踩稳,以免发生人员滑倒砸伤事故。5、在施工作业过程当中严禁把手放在两物件的接合部位,以防挤伤手。6﹑在搬运设备装皮带机时要注意力集中听从统一指挥,并根据分组搬运的原则。7、在搬运材料时,必须是在皮带机停止运转的情况下。8、运输前必须对皮带输送机进行全面的检查,统一检查吊挂、拖辊、启动开关等是否安全可靠,防止意外事故的发生。9、在启动皮带机运输时,必须派专职皮带机司机和专职信号工负责,需先进行电话联系,...
