采煤工作面质量标准化整改安全技术措施技术措施:1、工作面架设木垛的要求: (1)在 54107 采面机由于现阶段 54107 采煤工作面的工程质量低劣,达不到安全生产及标准化要求,根据公司领导要求,采煤队将于2025 年 3 月 27 日开始对工作面工程质量进行深度整治,直到 54107 采煤工作面工程质量满足安全生产条件,达到质量标准化要求后方可按正规循环组织生产
为了进一步确保整改工作安全顺利进行,特制定此安全技术措施,采煤一队必须按此措施仔细贯彻执行
一、技头往上 5-8m 位置及机尾往下 5-8m 位置分别架设一个木垛,在工作面中段顶板压力集中地段每隔 15 米架设 1 个木垛(具体位置由跟班队干现场确定)
(2)架设木垛的要求:木垛采纳直径不低于 120mm、长度在1
4-2m 的半圆木架设,木垛规格:横杆长 1
4m,纵杆长 1
支设木垛前必须清理洁净该段位置的浮煤浮矸,木垛架设平稳、接顶、压点成垂线,木垛的每层半圆木之间不准有木楔
(3)每个循环完成后,在回柱时必须对所架设木垛进行回撤,并重新按上述要求进行架设
2、工作面质量整改要求: (1)54107 采煤工作面按作业章程要求缩小到最小控顶距,上齐密集和贴帮支柱,更换所有失效支柱,顶板破裂和压力大的地点要采纳(半)圆木或竹跳板背接至顶,不得有空帮空顶现象
工作面悬顶沿走向达 2m,沿倾向达 5m 时,必须架设堆柱,间距 5-8m
8m-2m 时必须架设戗柱,采高大于 2m 必须架设戗棚

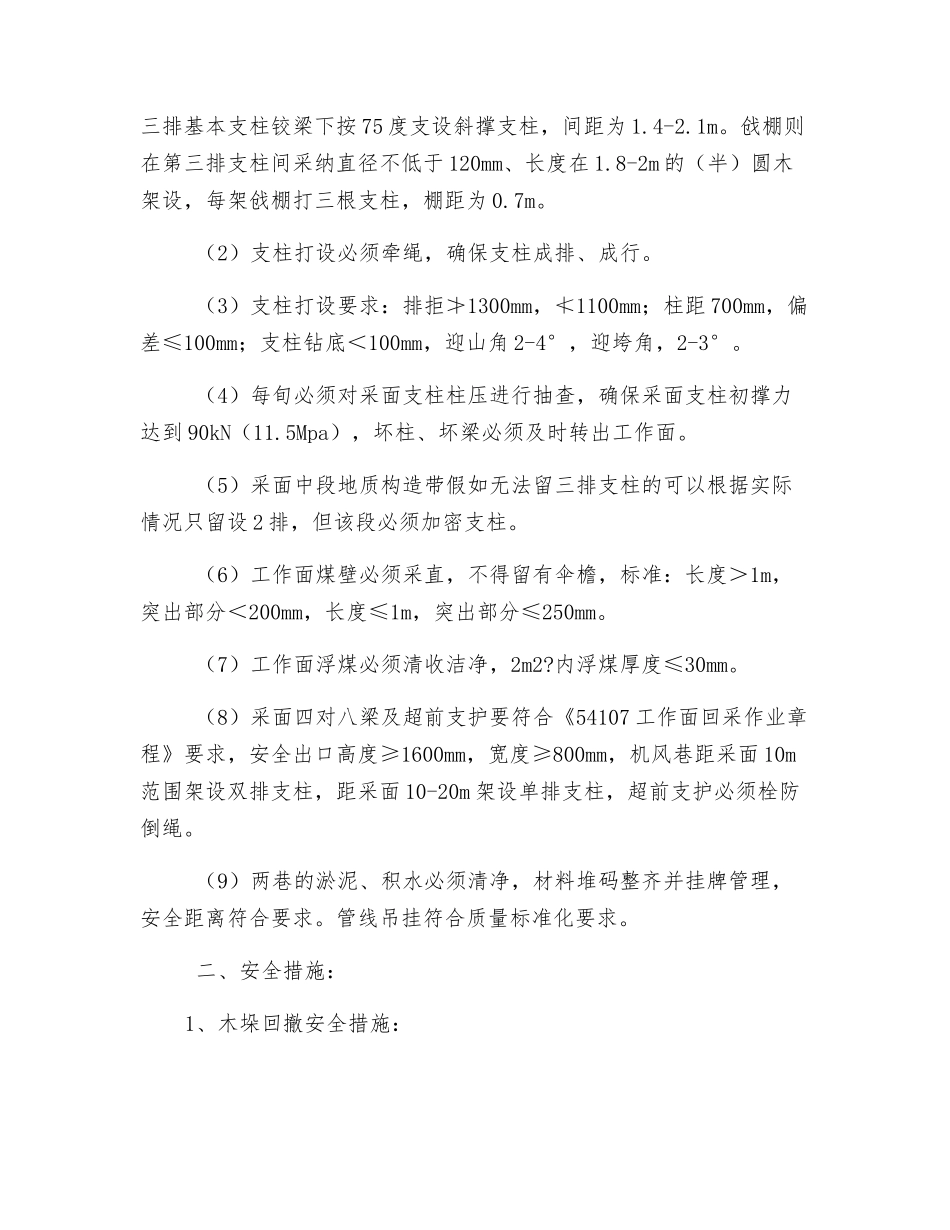

戗柱采纳在第三排基本支柱铰梁下按 75 度支设斜撑支柱,间距为 1
戗棚则在第三排支柱间采纳直径不低于 120mm、长度在 1
8-2m 的(半)圆木架设,每架戗棚打三根支柱,棚距为 0
(2)支柱打设必须牵绳,确保支柱成排、成行
(3)支柱打设要求:排拒≯130
