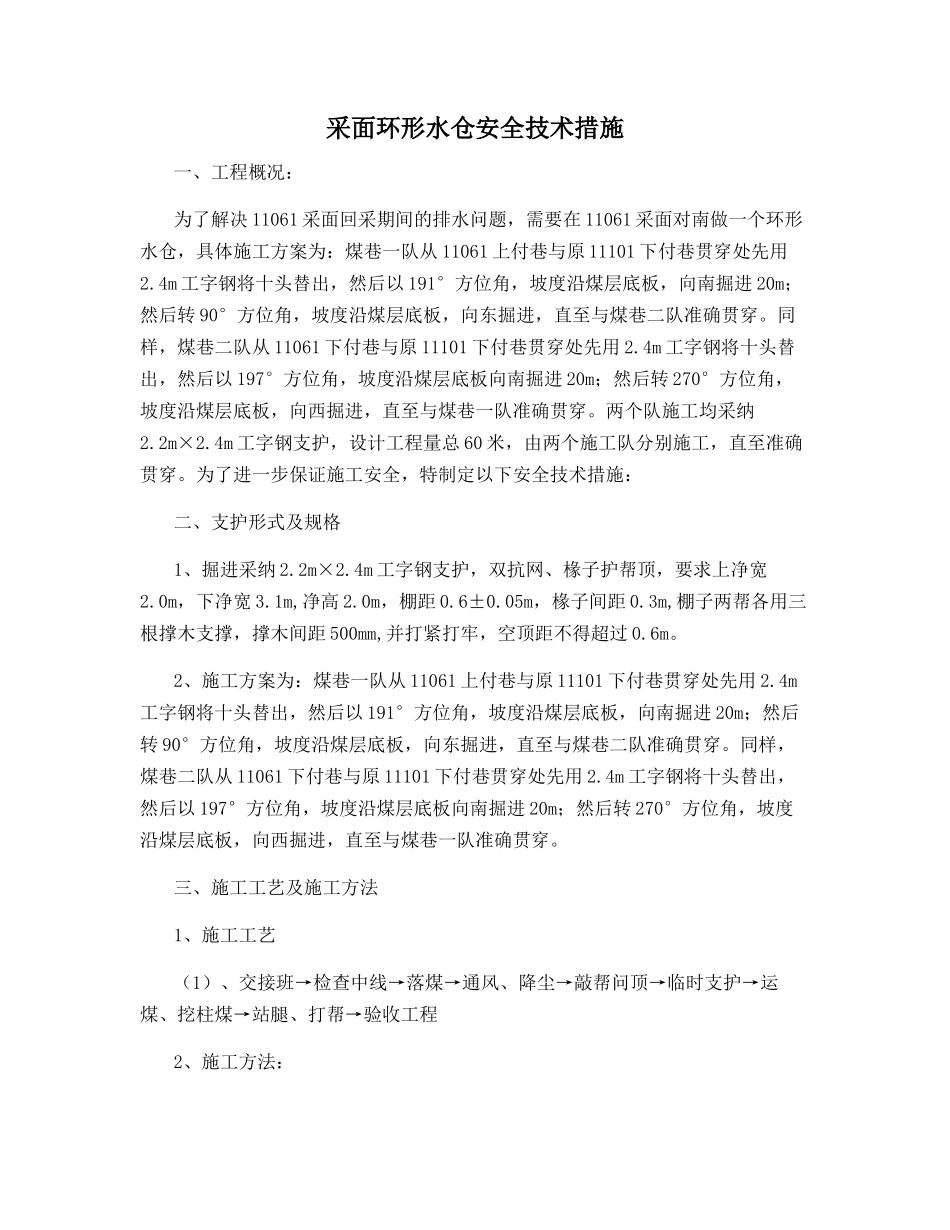

采面环形水仓安全技术措施一、工程概况:为了解决 11061 采面回采期间的排水问题,需要在 11061 采面对南做一个环形水仓,具体施工方案为:煤巷一队从 11061 上付巷与原 11101 下付巷贯穿处先用2.4m 工字钢将十头替出,然后以 191°方位角,坡度沿煤层底板,向南掘进 20m;然后转 90°方位角,坡度沿煤层底板,向东掘进,直至与煤巷二队准确贯穿。同样,煤巷二队从 11061 下付巷与原 11101 下付巷贯穿处先用 2.4m 工字钢将十头替出,然后以 197°方位角,坡度沿煤层底板向南掘进 20m;然后转 270°方位角,坡度沿煤层底板,向西掘进,直至与煤巷一队准确贯穿。两个队施工均采纳2.2m×2.4m 工字钢支护,设计工程量总 60 米,由两个施工队分别施工,直至准确贯穿。为了进一步保证施工安全,特制定以下安全技术措施:二、支护形式及规格1、掘进采纳 2.2m×2.4m 工字钢支护,双抗网、椽子护帮顶,要求上净宽2.0m,下净宽 3.1m,净高 2.0m,棚距 0.6±0.05m,椽子间距 0.3m,棚子两帮各用三根撑木支撑,撑木间距 500mm,并打紧打牢,空顶距不得超过 0.6m。2、施工方案为:煤巷一队从 11061 上付巷与原 11101 下付巷贯穿处先用 2.4m工字钢将十头替出,然后以 191°方位角,坡度沿煤层底板,向南掘进 20m;然后转 90°方位角,坡度沿煤层底板,向东掘进,直至与煤巷二队准确贯穿。同样,煤巷二队从 11061 下付巷与原 11101 下付巷贯穿处先用 2.4m 工字钢将十头替出,然后以 197°方位角,坡度沿煤层底板向南掘进 20m;然后转 270°方位角,坡度沿煤层底板,向西掘进,直至与煤巷一队准确贯穿。三、施工工艺及施工方法1、施工工艺(1)、交接班→检查中线→落煤→通风、降尘→敲帮问顶→临时支护→运煤、挖柱煤→站腿、打帮→验收工程2、施工方法:施工时,坚持风镐掘进,严禁放炮。若遇特别情况需要放炮时,坚持放松动炮,不准放大炮。施工时,棚子迎山必须符合要求。四、施工之前准备1、施工队将施工所用的支护材料(坑木、工字钢、塑料网、编织袋、荆芭、椽子、钎椽等)及防冒顶材料运至距施施工场地点 20 米范围以内,放在宽敞的地方,码放整齐。其中防冒顶材料:荆芭不少于 50 块、钎椽不少于 50 根、坑木不少于 20 根等。2、施工之前:1、煤巷一队先将机电设备调好,并将原来 11101 下付巷的短溜子拆除,放在宽敞安全的地方。巷道浮煤、杂物清理洁净,确保安全退路畅通。2、煤巷二队先将 1...
