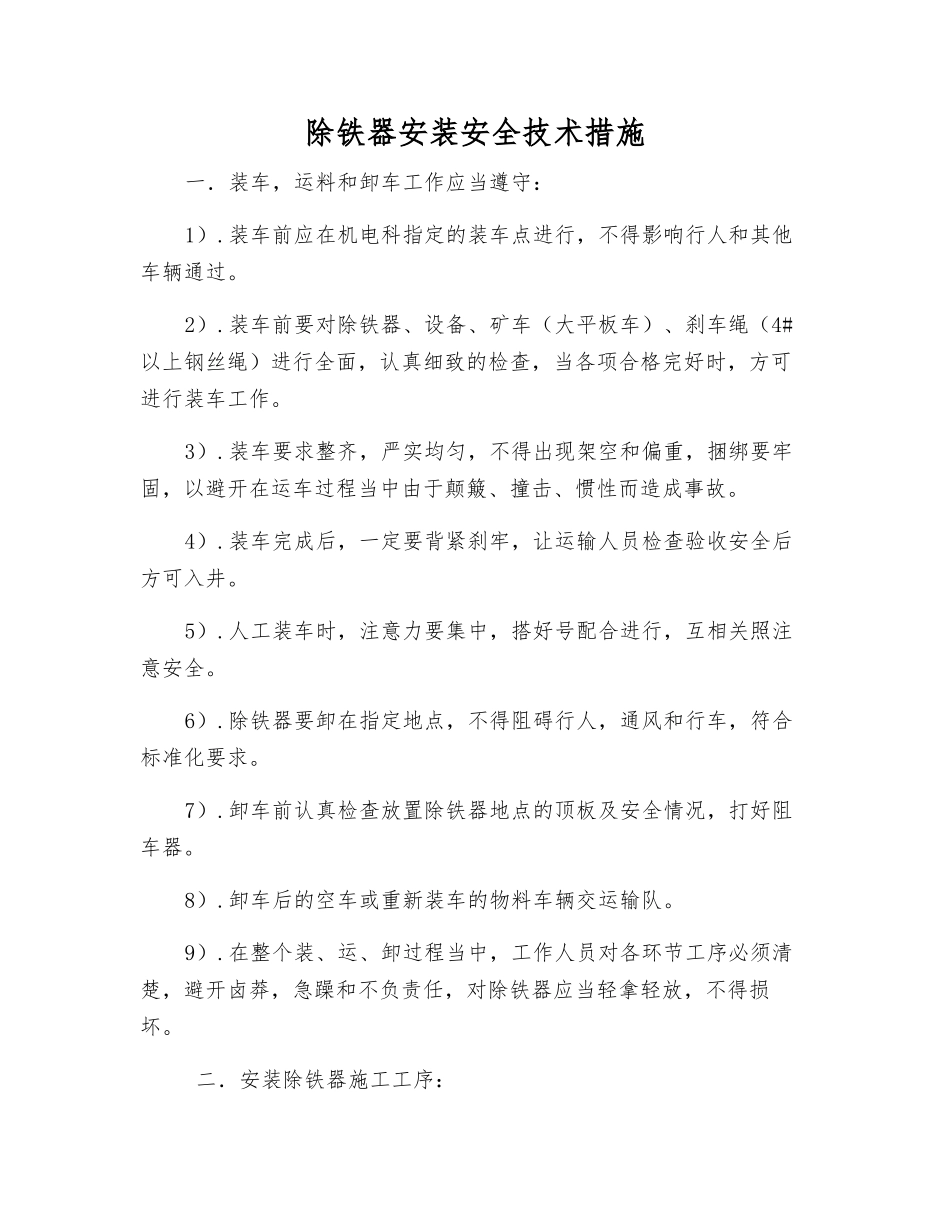

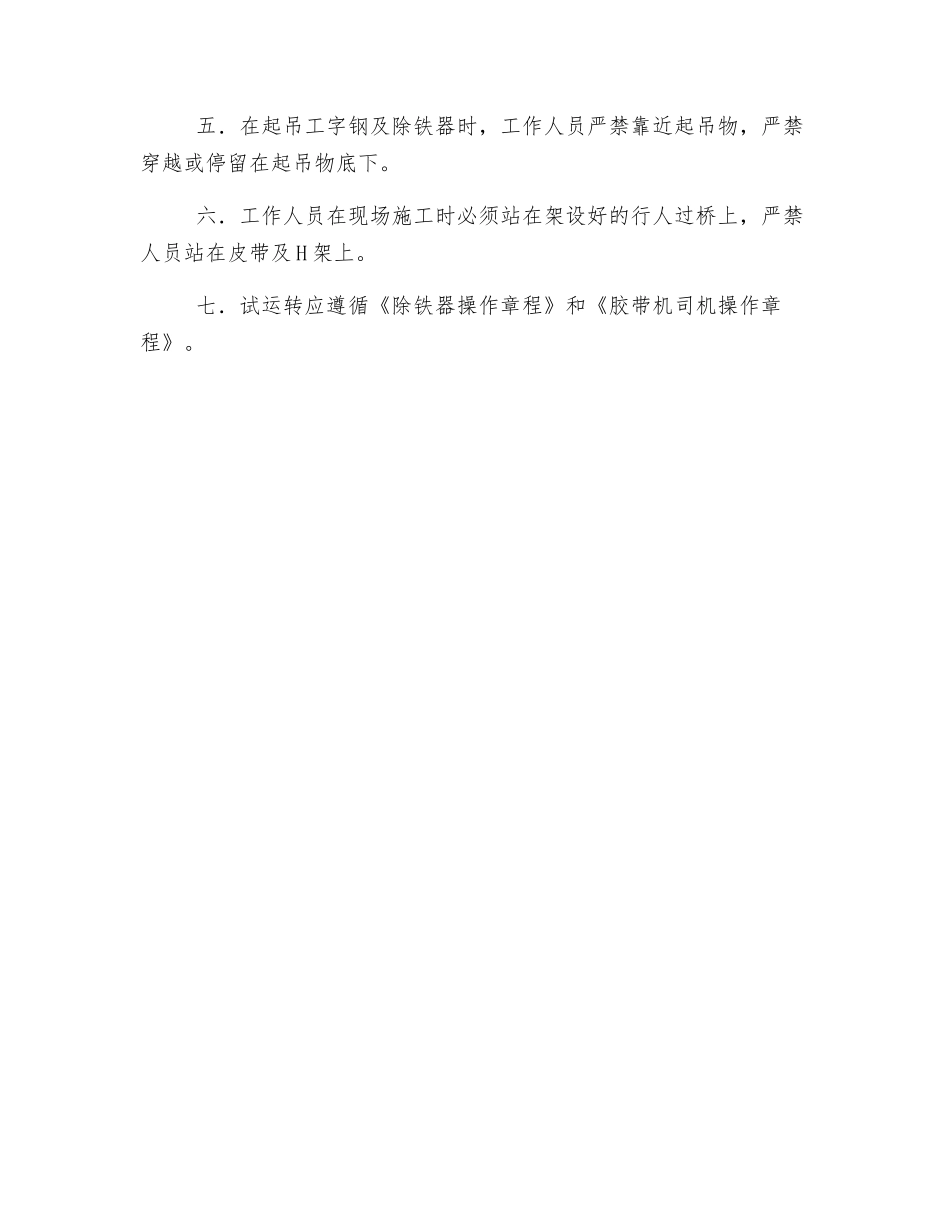

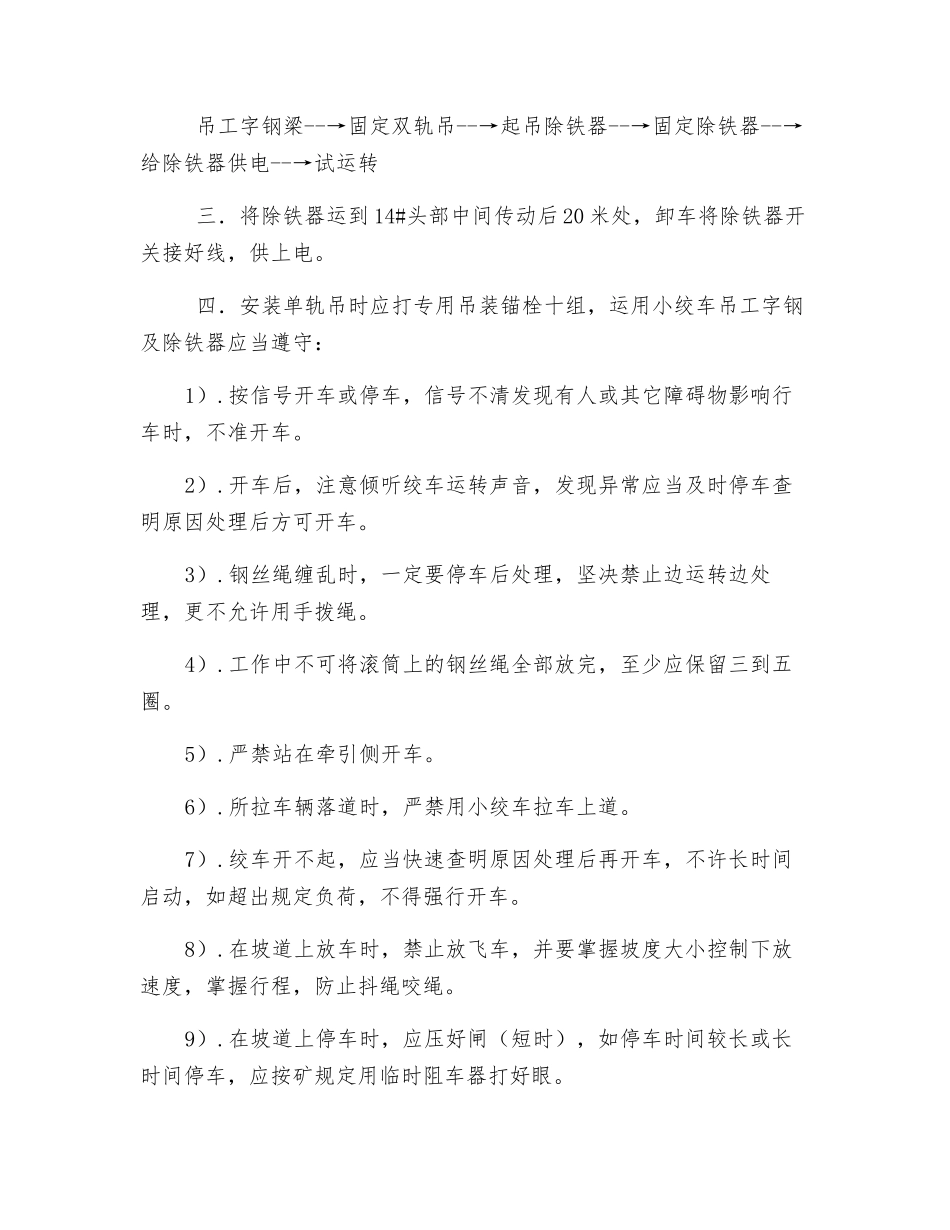

除铁器安装安全技术措施一.装车,运料和卸车工作应当遵守:1).装车前应在机电科指定的装车点进行,不得影响行人和其他车辆通过。2).装车前要对除铁器、设备、矿车(大平板车)、刹车绳(4#以上钢丝绳)进行全面,认真细致的检查,当各项合格完好时,方可进行装车工作。3).装车要求整齐,严实均匀,不得出现架空和偏重,捆绑要牢固,以避开在运车过程当中由于颠簸、撞击、惯性而造成事故。4).装车完成后,一定要背紧刹牢,让运输人员检查验收安全后方可入井。5).人工装车时,注意力要集中,搭好号配合进行,互相关照注意安全。6).除铁器要卸在指定地点,不得阻碍行人,通风和行车,符合标准化要求。7).卸车前认真检查放置除铁器地点的顶板及安全情况,打好阻车器。8).卸车后的空车或重新装车的物料车辆交运输队。9).在整个装、运、卸过程当中,工作人员对各环节工序必须清楚,避开卤莽,急躁和不负责任,对除铁器应当轻拿轻放,不得损坏。 二.安装除铁器施工工序: 吊工字钢梁--→固定双轨吊--→起吊除铁器--→固定除铁器--→给除铁器供电--→试运转 三.将除铁器运到 14#头部中间传动后 20 米处,卸车将除铁器开关接好线,供上电。 四.安装单轨吊时应打专用吊装锚栓十组,运用小绞车吊工字钢及除铁器应当遵守:1).按信号开车或停车,信号不清发现有人或其它障碍物影响行车时,不准开车。2).开车后,注意倾听绞车运转声音,发现异常应当及时停车查明原因处理后方可开车。3).钢丝绳缠乱时,一定要停车后处理,坚决禁止边运转边处理,更不允许用手拨绳。4).工作中不可将滚筒上的钢丝绳全部放完,至少应保留三到五圈。5).严禁站在牵引侧开车。6).所拉车辆落道时,严禁用小绞车拉车上道。7).绞车开不起,应当快速查明原因处理后再开车,不许长时间启动,如超出规定负荷,不得强行开车。8).在坡道上放车时,禁止放飞车,并要掌握坡度大小控制下放速度,掌握行程,防止抖绳咬绳。9).在坡道上停车时,应压好闸(短时),如停车时间较长或长时间停车,应按矿规定用临时阻车器打好眼。 五.在起吊工字钢及除铁器时,工作人员严禁靠近起吊物,严禁穿越或停留在起吊物底下。 六.工作人员在现场施工时必须站在架设好的行人过桥上,严禁人员站在皮带及 H 架上。 七.试运转应遵循《除铁器操作章程》和《胶带机司机操作章程》。
